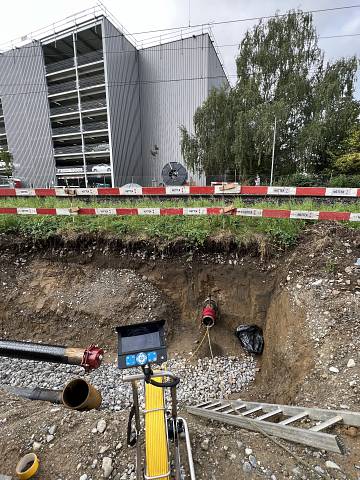

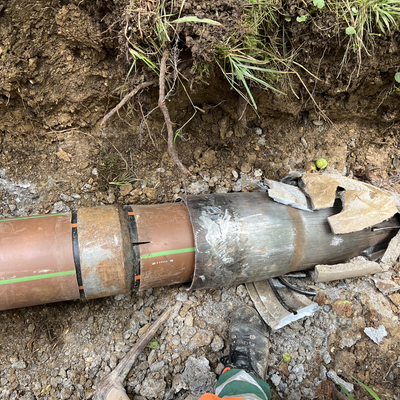

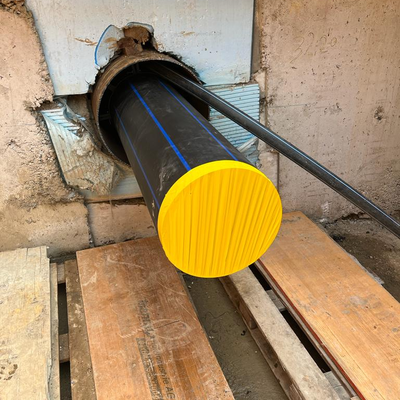

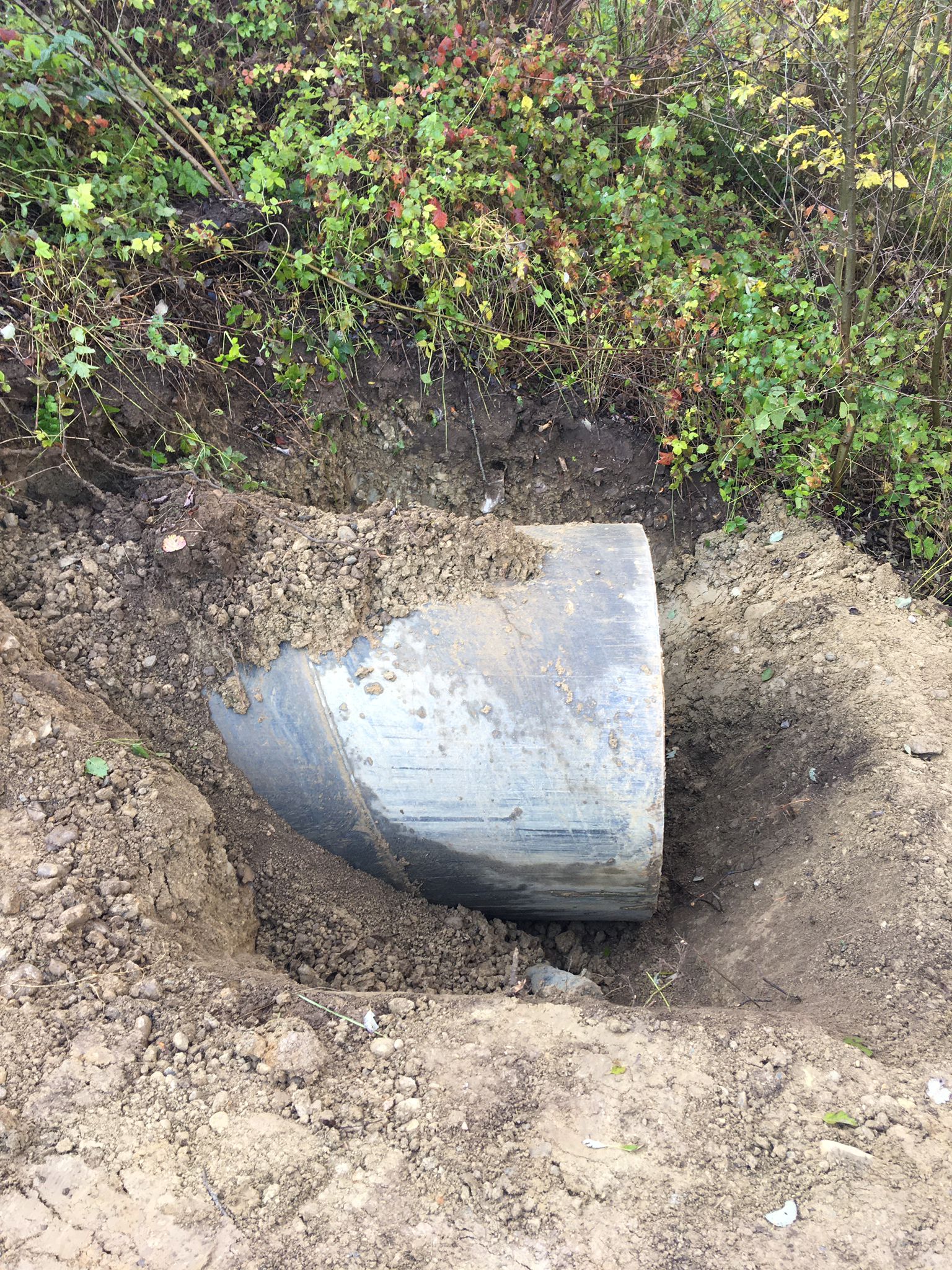

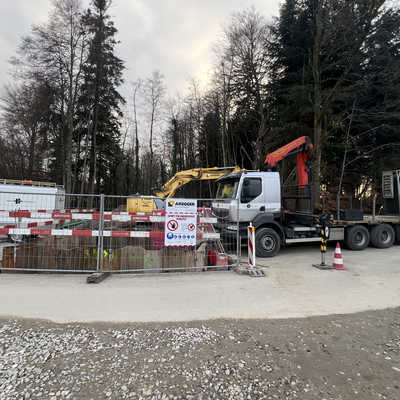

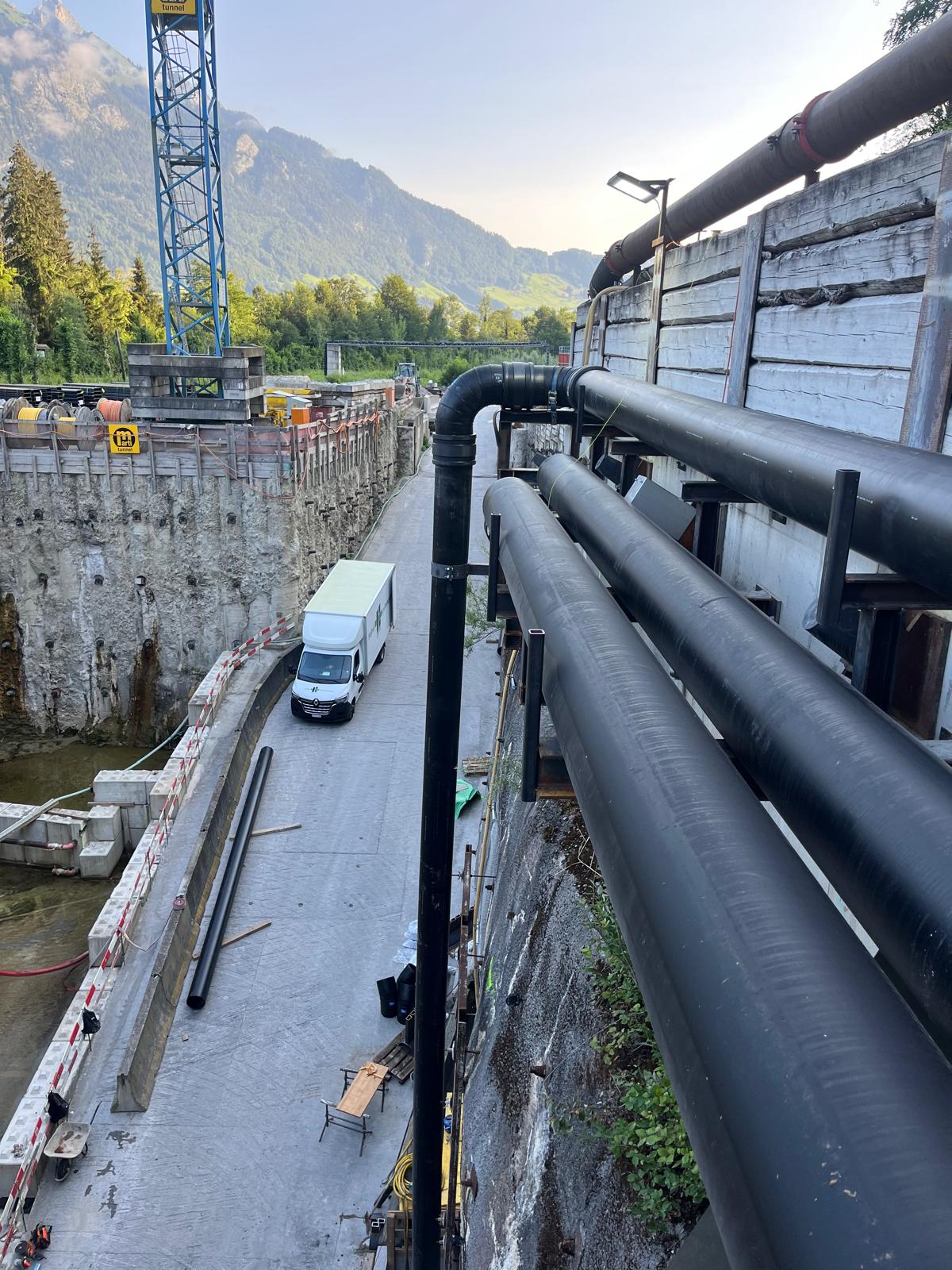

Unsere referenzen

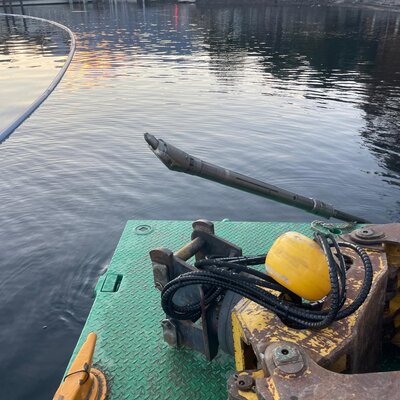

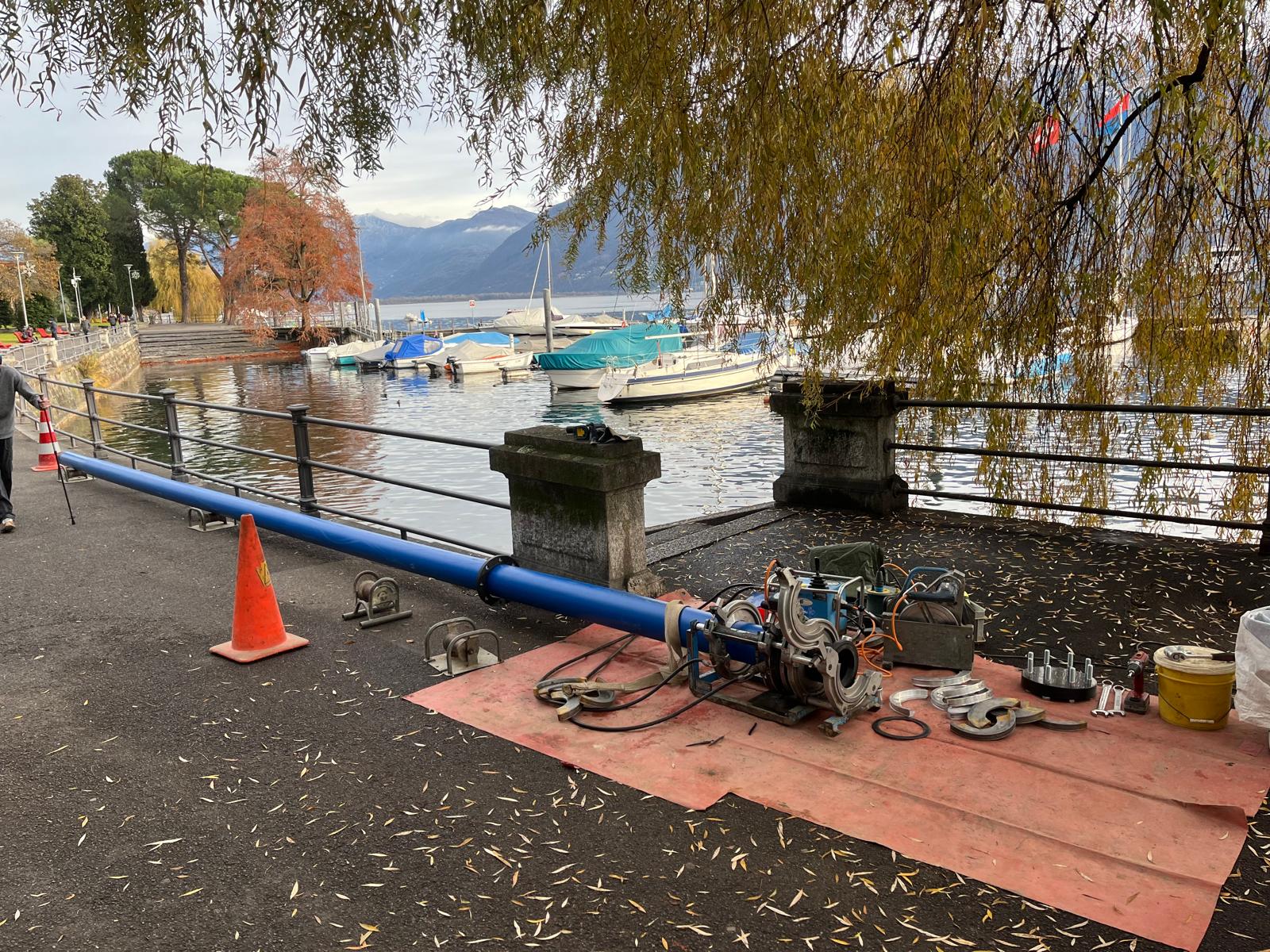

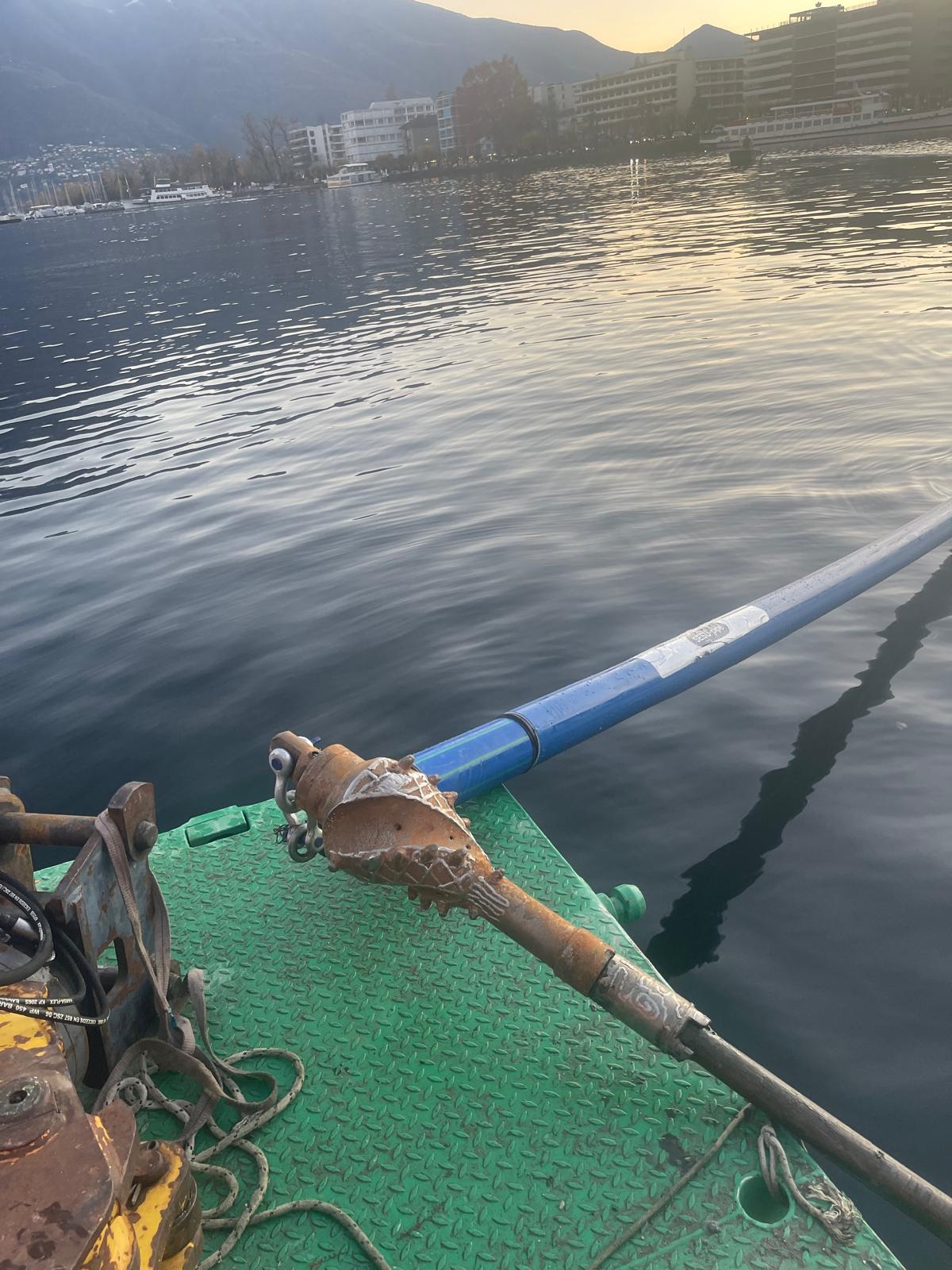

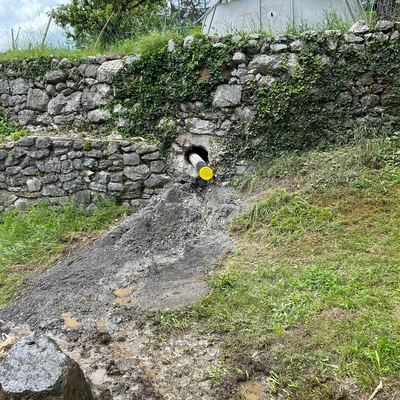

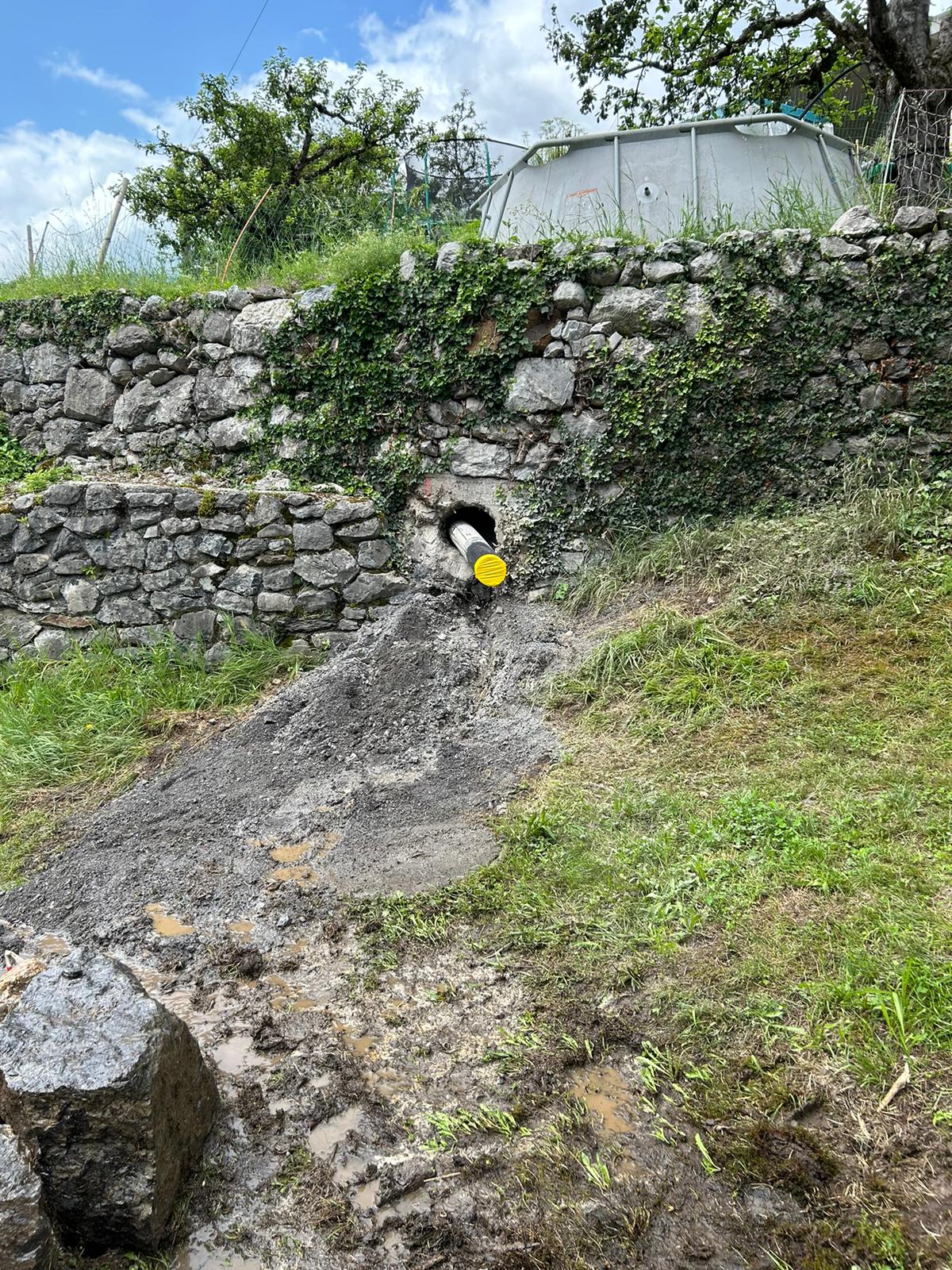

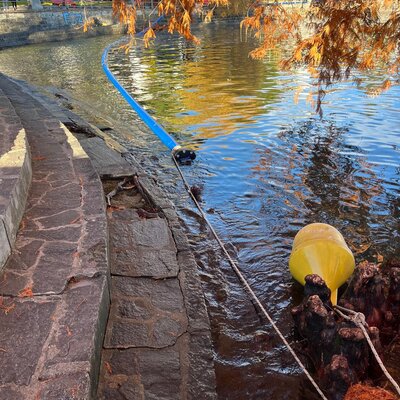

Muralto (TI)

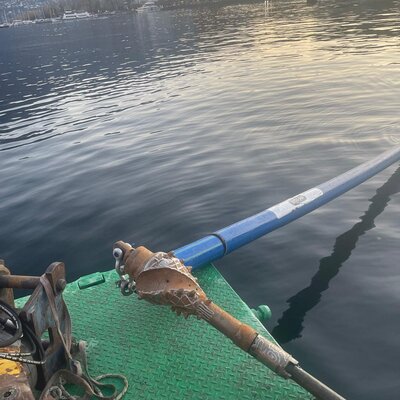

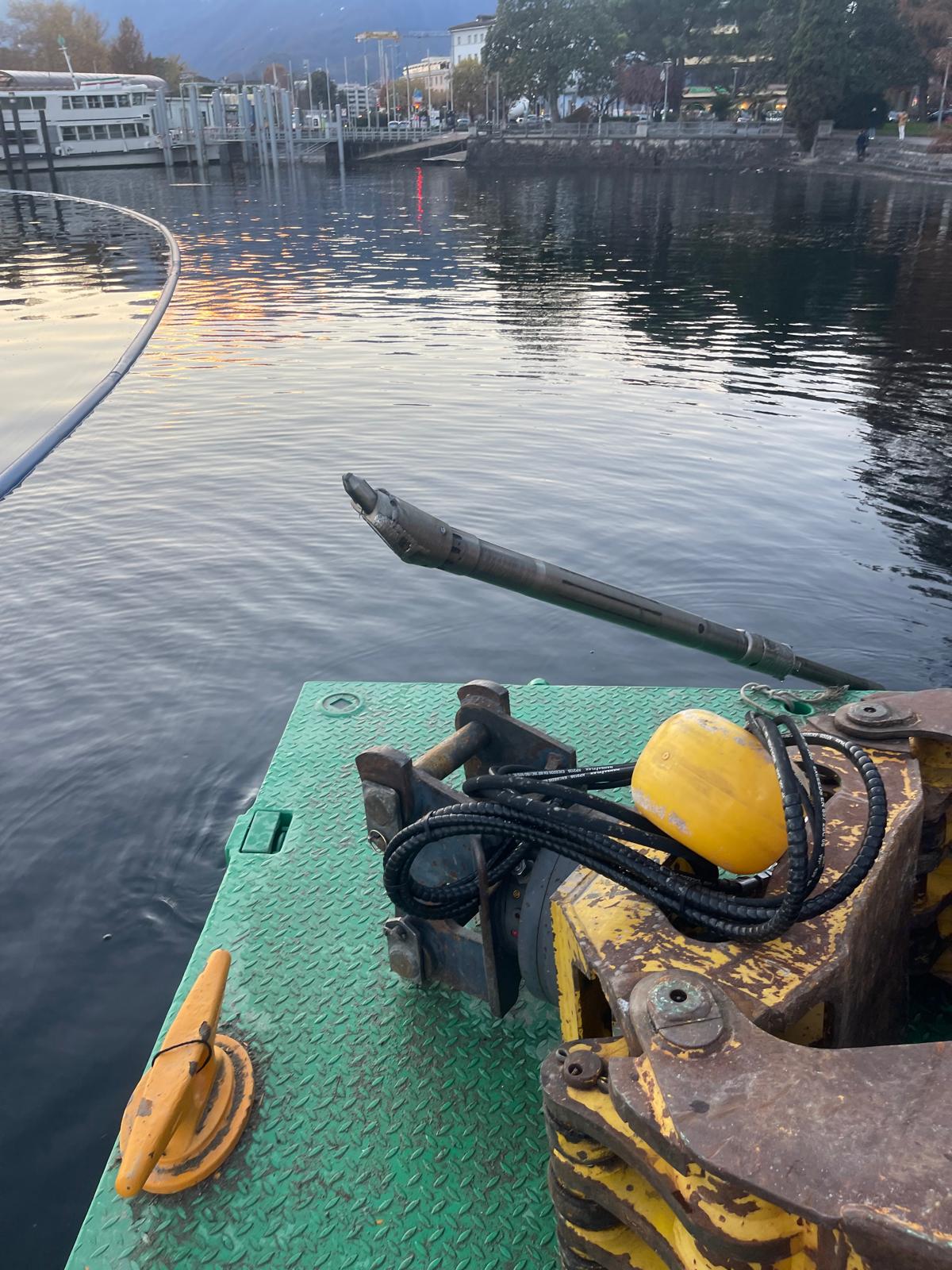

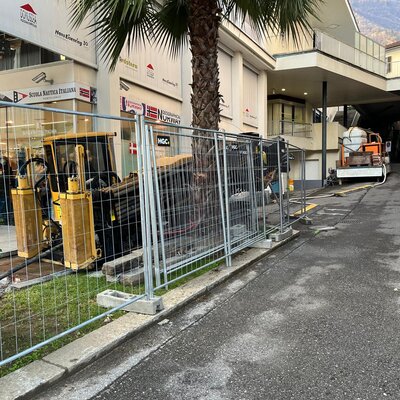

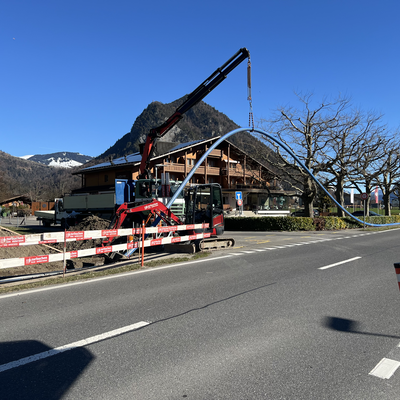

Für eine Wohn- und Gewerbeüberbauung in Muralto (TI) wird eine Seebohrung erstellt, damit die Seeenergie genutzt werden kann. Aus der Parzelle des Eigentümers wird eine Spülbohrung von rund 80 Metern in den Lago Maggiore erstellt. Eingezogen wird anschliessend ein SESU PE-Druckrohr DN 160.
- Auftraggeber: Privatperson
- Verfahren: HDD Spülbohrung

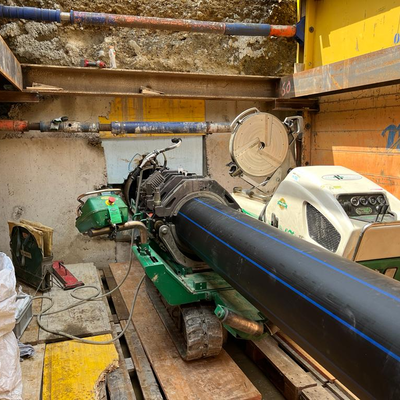

- Rohr: SESU PE-Druckrohre DN 160 x 14.6 mm S5 / 100m
- Boden:
- Spezielles: Seebohrung / Beengte Platzverhältnisse

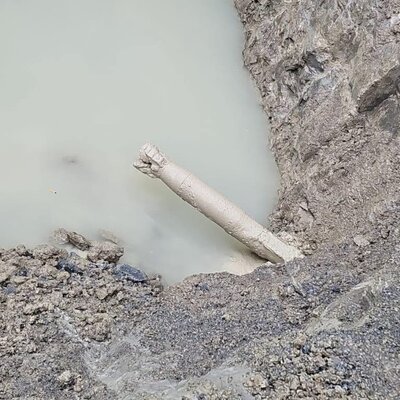

Muralto (TI)
Für die Seebohrung in Muralto (TI) wird ein SESU PE-Druckrohr durch unser PE-Schweissteam geschweisst und für den Einzug vorbereitet. Nach den Schweissarbeiten wird das SESU Rohr auf den Lago Maggiore gezogen und am Aufweit- und Einzugswerkzeug montiert.
- Auftraggeber: Privatperson
- Verfahren: PE-Rohrschweissen
- Rohr: SESU PE-Druckrohr (Selbstsinkendes Rohrsystem) DN 160 x 14.6 mm S5 PN16/ 100 Meter
- Spezielles: enge Platzverhältnisse / Stadtgebiet
Pfäffikon (SZ)

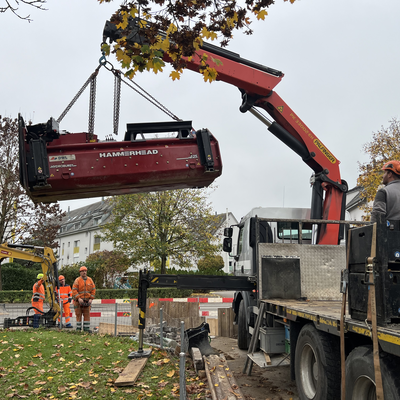

Für die Toneatti AG werden auf einer Länge von 34 Meter sechs SBB Gleisen gequert. Gebohrt wird ein Stahlrohr DN 1220 x 50mm welches später als Bachdurchlass dient. Damit das Gefälle bei dieser Bohrung eingehalten werden kann, kommt ein gesteuerter Bohrkopf zum Einsatz.
- Auftraggeber: Toneatti AG
- Verfahren: Gesteuerte Pressbohrung
- Rohr: 1x Stahlrohr DN 1220 x 50 mm, 34 Meter
- Spezielles: Gesteuerter Bohrkopf DN1200 / sechs SBB Gleisquerungen / Anspruchsvolle Bodenverhältnisse
Niederhasli (ZH)

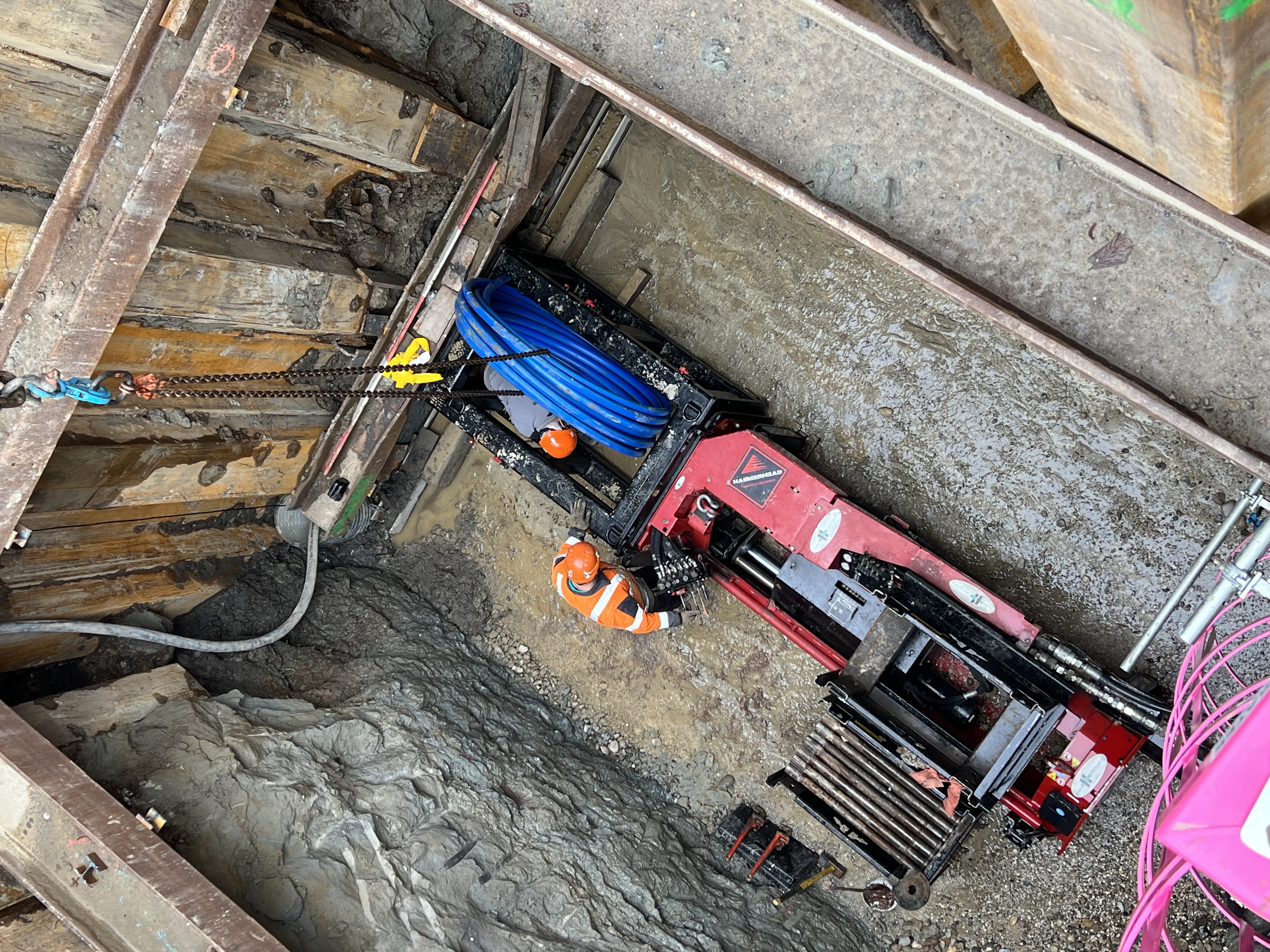

Für die Gemeinde Niederhasli (ZH) wird mit unserer HB 125 (Stangenberstanlage - 125 Tonnen Zugkraft) im Berstverfahren die neue Wasserleitung DN 180 auf rund 105 Meter eingezogen. Dabei wir das alte Gussrohr DN 150 aufgebrochen, verdrängt und im gleichen Zuge das neue PE-Druckrohr eingezogen.
- Auftraggeber: Gemeinde Niederhasli
- Verfahren: Berstlining

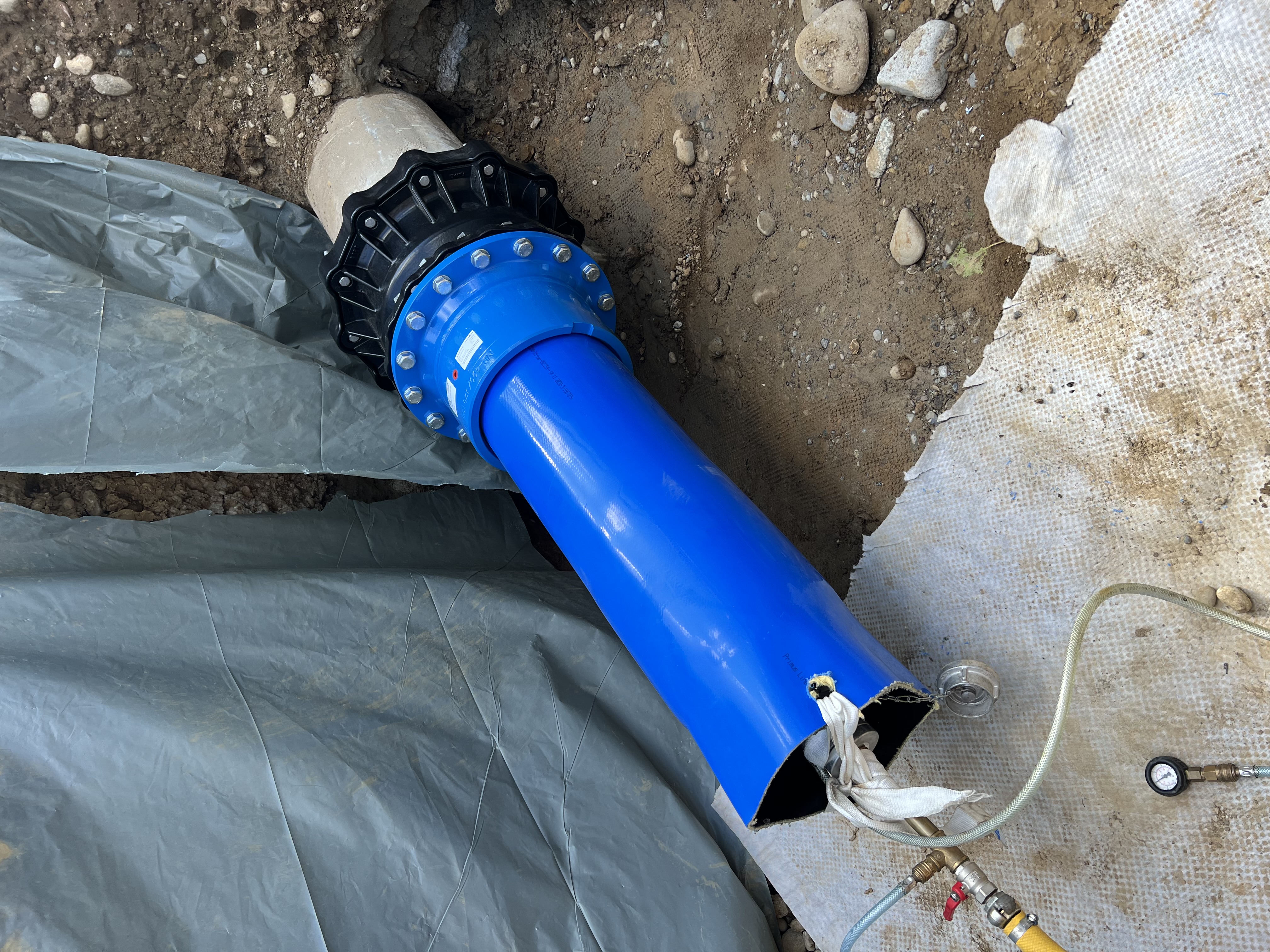

- Rohr: Neu 105m DN 180 S5 PN16 Druckrohr Wasser / Altrohr: Duktilguss DN 150

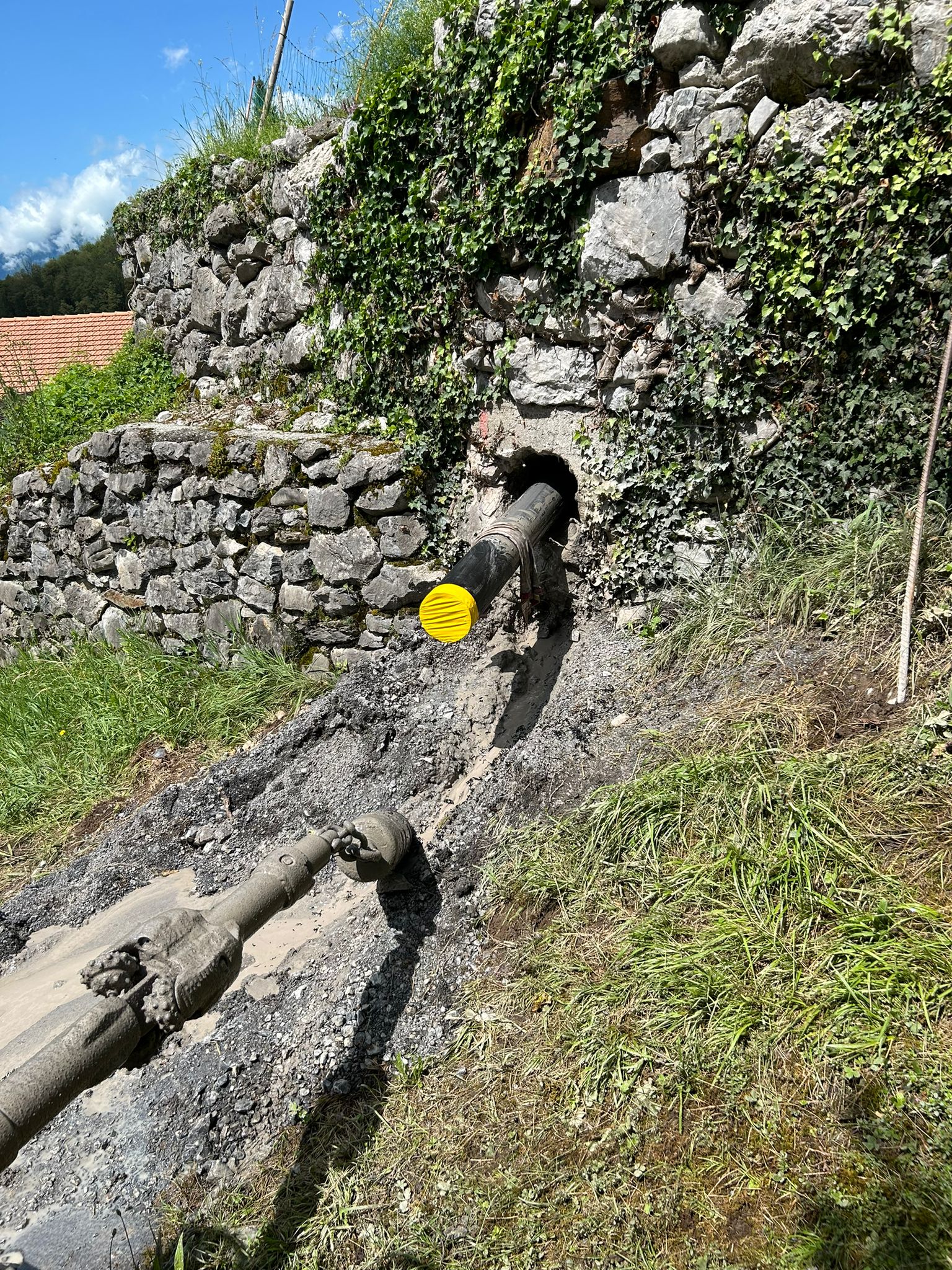

Hüsliacker (BE)

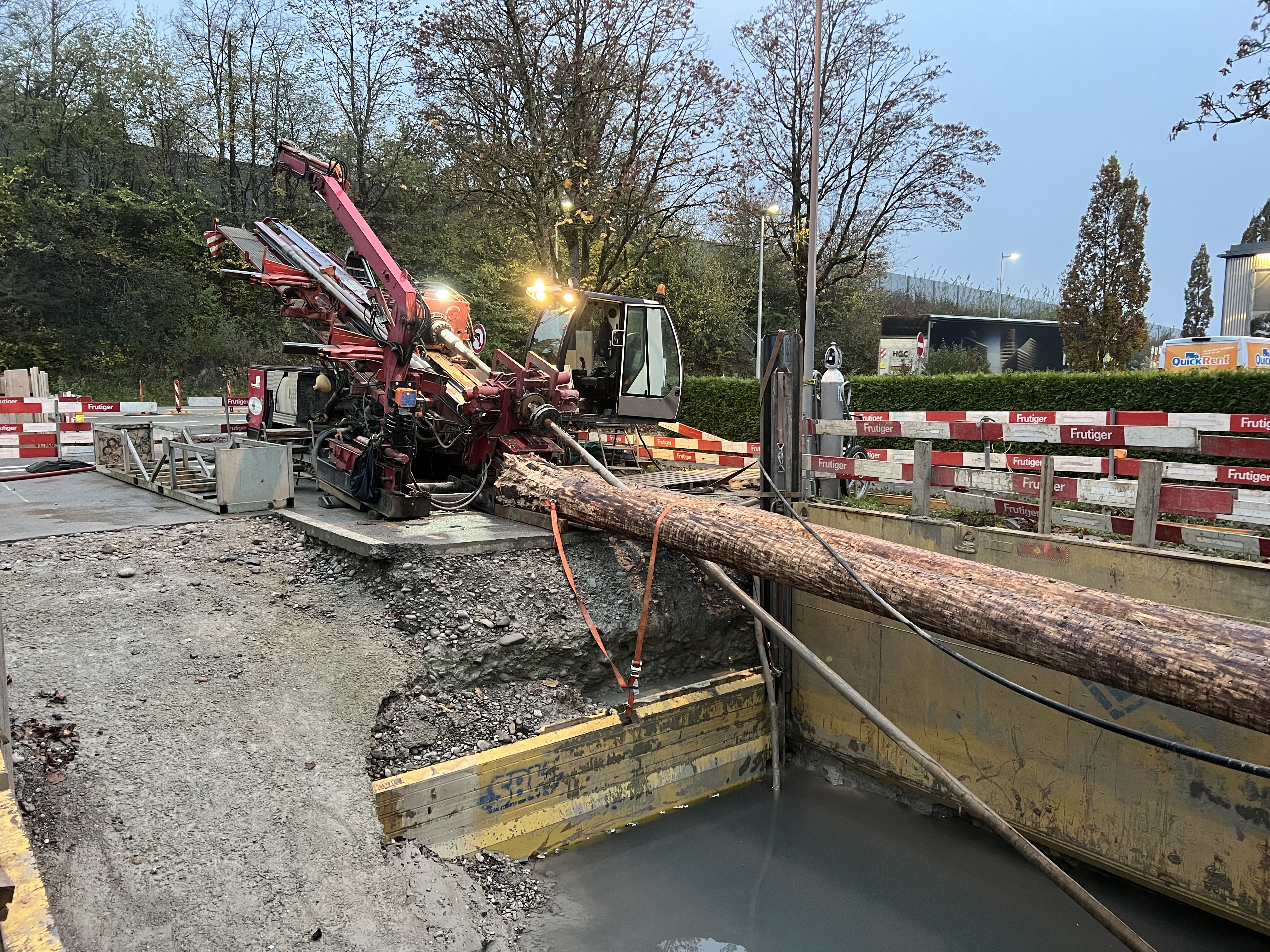

Für die EWB werden zwei Schutzrohre DN 710 auf jeweils rund 150 Meter im Spülbohrverfahren eingezogen. Dabei queren wir den Stadtbach sowie einen Kabelkanal. Die anspruchsvolle Bohrlinie wurde mit dem Gyro Steering Tool (GST) durchgeführt um eine exakte Linienführung zu garantieren. In die Schutzrohre werden in einem weiteren Schritt Fernwärmerohre DN 300/500 der EWB eingezogen.
- Auftraggeber: EWB / Frutiger AG

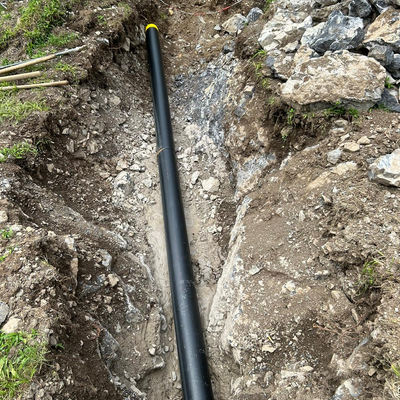

- Verfahren: HDD Spülbohrung
- Rohr: HDPE DN 710 x 40.2 mm S8 SDR17/PN10 - 2 x 150m (Schutzrohr für Fernwärme)
- Boden: Kies, Fels, blockiger Boden
- Spezielles: Querung Stadtbach & Kabelkanal, Bohrung mit Gyro Steering Tool (GST)
Visp (VS)

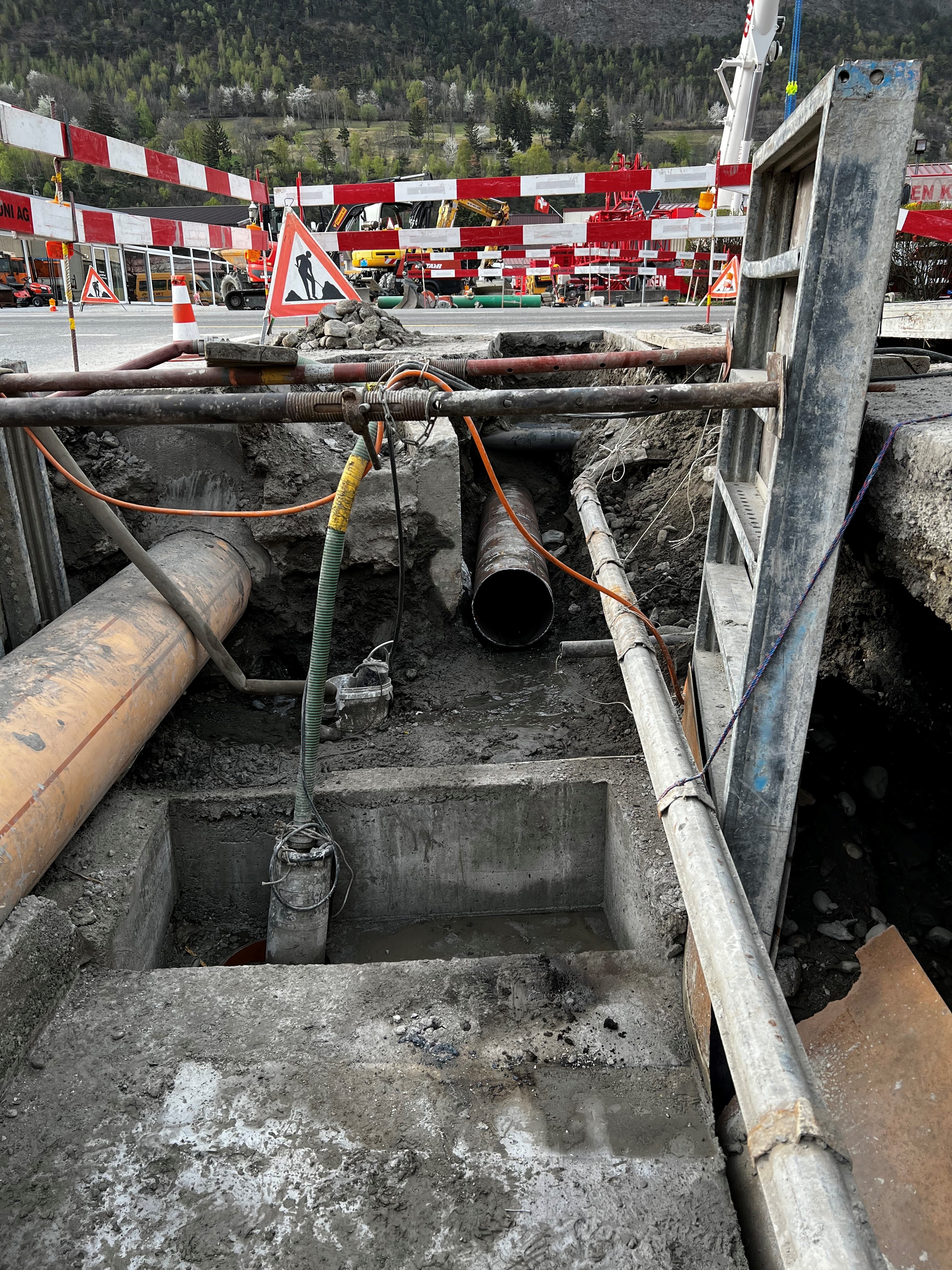

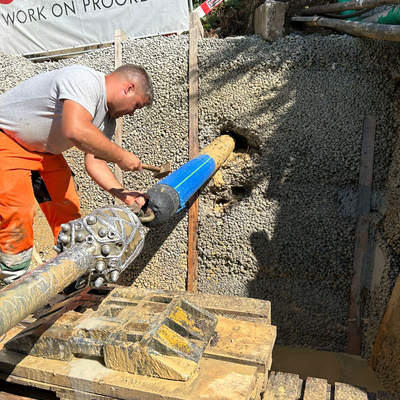

Für die Lonza in Visp wird eine alte, leckhafte Gasleitung DN 100 auf 600 Meter im Reliningverfahren saniert. Dabei ziehen wir in die bestehende DN 100 Gasleitung ein PE-Druckrohr DN 75 in einem Stück ein. Zusätzlich haben wir die neue Leitung für zukünftige Projekte in tiefe und Lage vermessen.
- Auftraggeber: Lauber Iwisa AG / Lonza

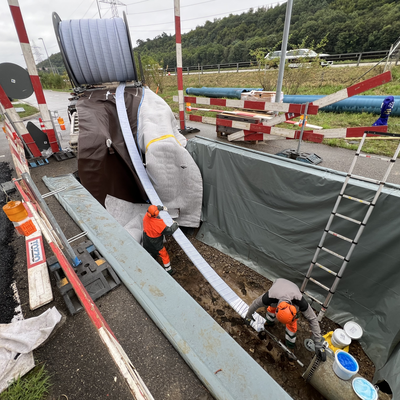

- Verfahren: Relining
- Rohr: Altrohr DN 100 GFK Gas / Neu PE-Druckrohr DN 75 Gas

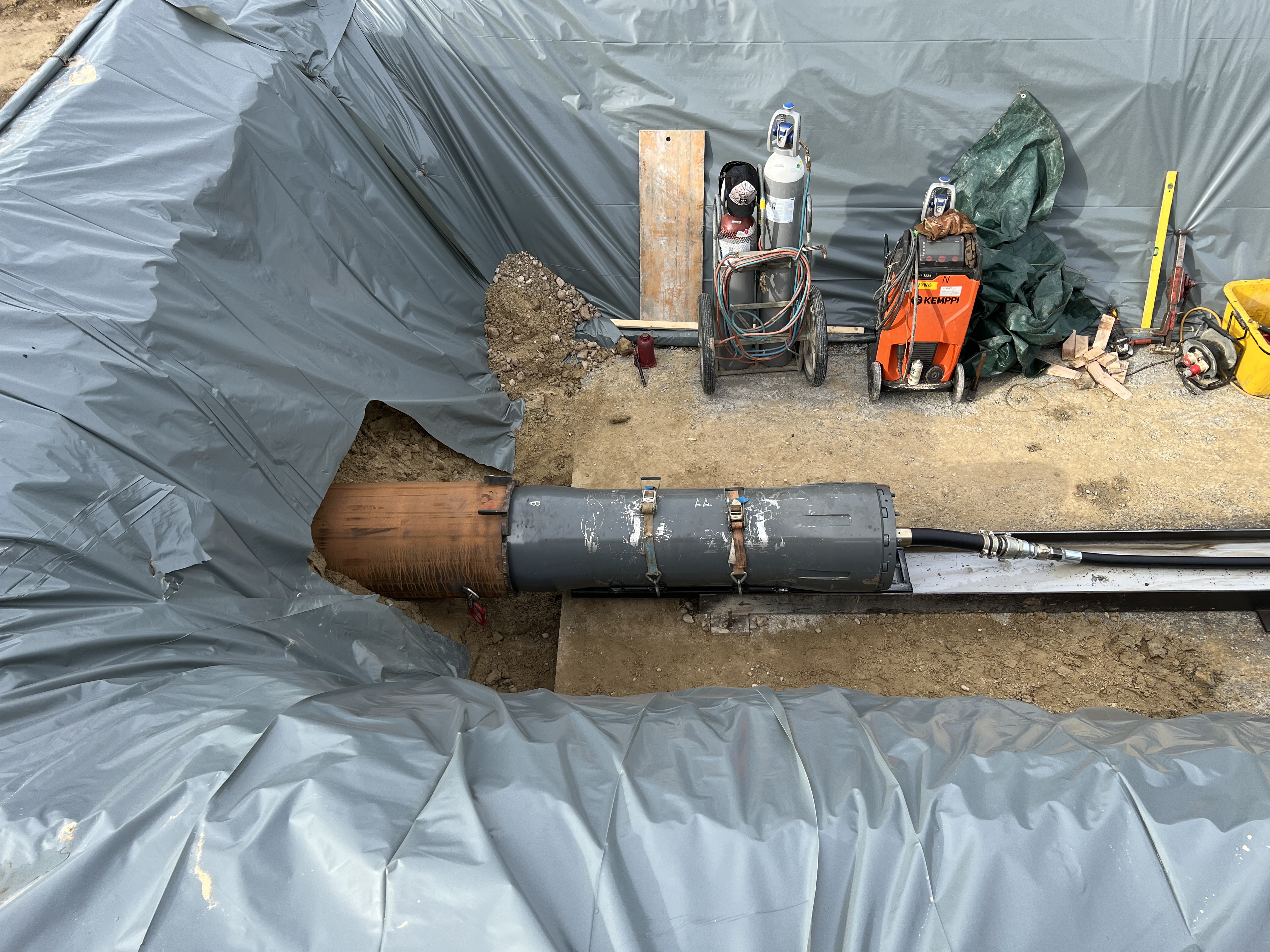

- Spezielles: 600 Meter in einem Stück
Grellingen (BL)

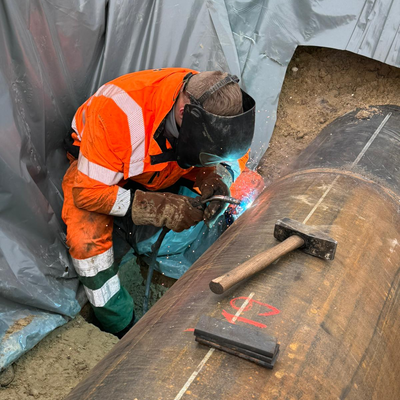

Für die Anlinker AG wird im Spülbohrverfahren ein PE-Schutzrohr DN355 auf eine Länge von rund 60 Meter eingezogen. Unser Schweissteam führt die PE-Schweissarbeit mit dem McElroy Schweissautomaten aus. In das Schutzrohr wird im Anschluss ein Fernwärmerohr eingezogen.
- Auftraggeber: Anliker AG
- Verfahren: PE-Rohrschweissen / Muffenschweissen

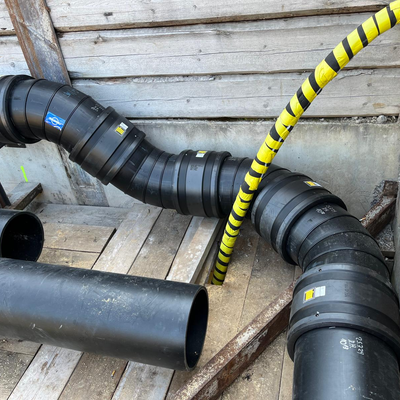

- Rohr: DN 355 / 60 Meter
- Spezielles: enge Platzverhältnisse / McElroy Schweissautomat
Beringen (SH)
Für die Gemeinde Beringen (SH) wird im Spülbohrverfahren ein PE-Druckrohre DN 200 auf rund 130 Meter eingezogen. Die Bohrung verläuft dabei im Fels und querte Quartierstrassen sowie ein Waldstück. Besonders die engen Platzverhältnisse bei der Startgrube waren dabei eine Herausforderung.
- Auftraggeber: Gemeinde Beringen
- Verfahren: HDD Spülbohrung
- Rohr: HDPE DN 200 / 130 Meter
- Boden: Fels (Kalkmergel)
- Spezielles: sehr enge Platzverhältnisse für Mann und Maschine
Herisau (AR)

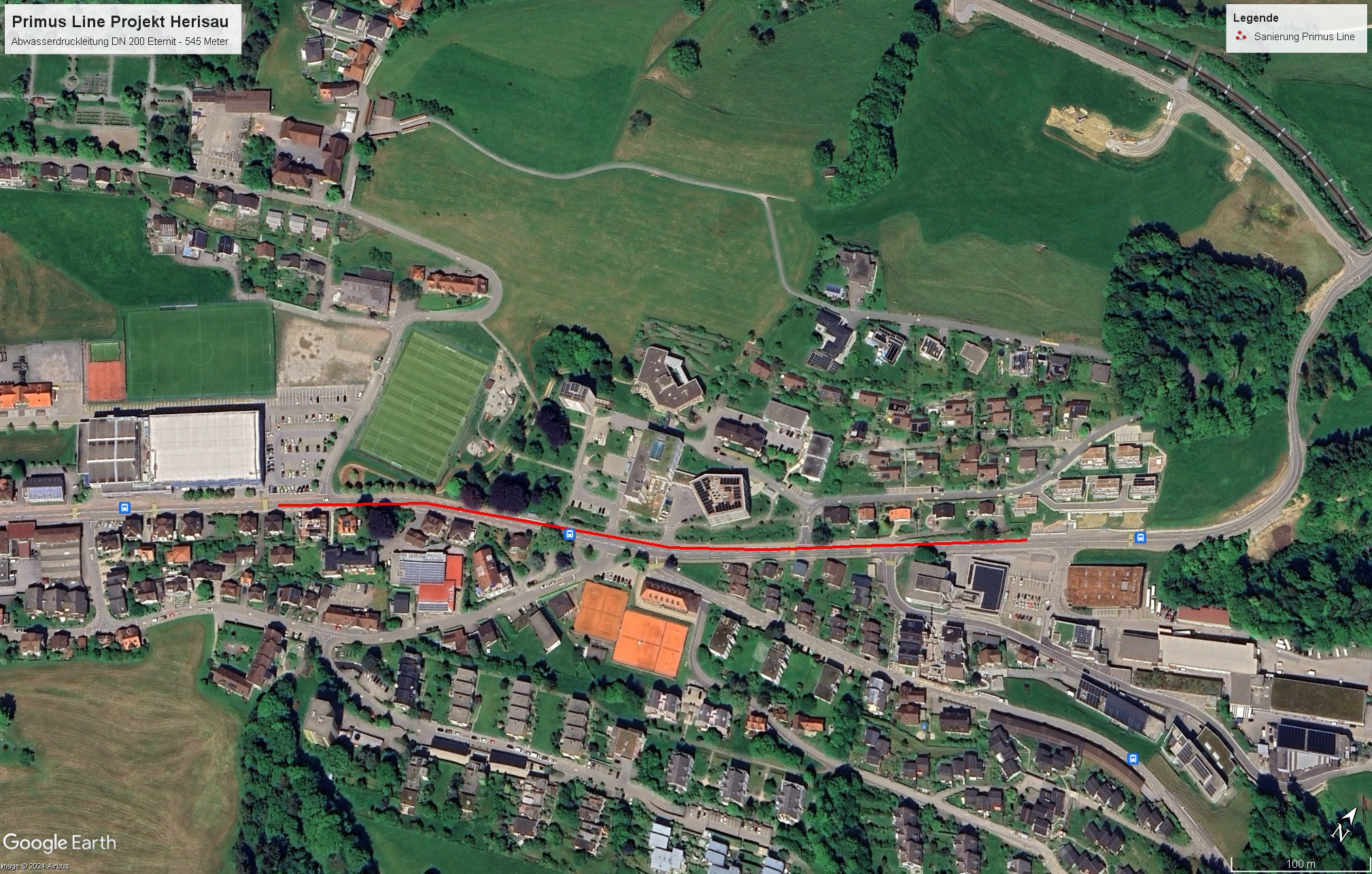

Für die Gemeinde Herisau (AR) durften wir eine Abwasserdruckleitung DN 200 Eternit auf 545 Meter in zwei Etappen sanieren. Die Sanierung inkl. Druckprüfung konnte in gerademal vier Tagen durchgeführt werden. Das Trennen der Eternitrohre wurde durch die Kübler Rohrtrenntechnik gemäss SUVA Vorschrift getrennt.
- Auftraggeber: Gemeinde Herisau

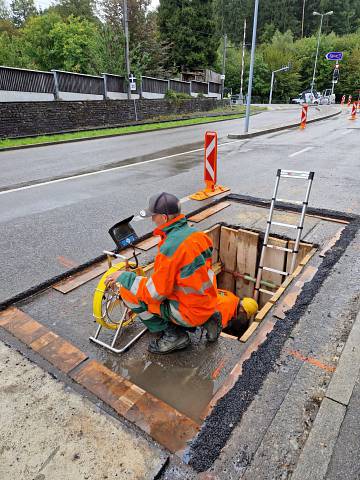

- Verfahren: Primus Line

- Rohr: Altrohr DN 200 Eternit, 545 Meter / Primus Line ND-200-W
- Spezielles: Abwasserdruckleitung / Ausführung der Sanierung inkl. Druckprüfung in 4 Tagen
Alpnach (OW)

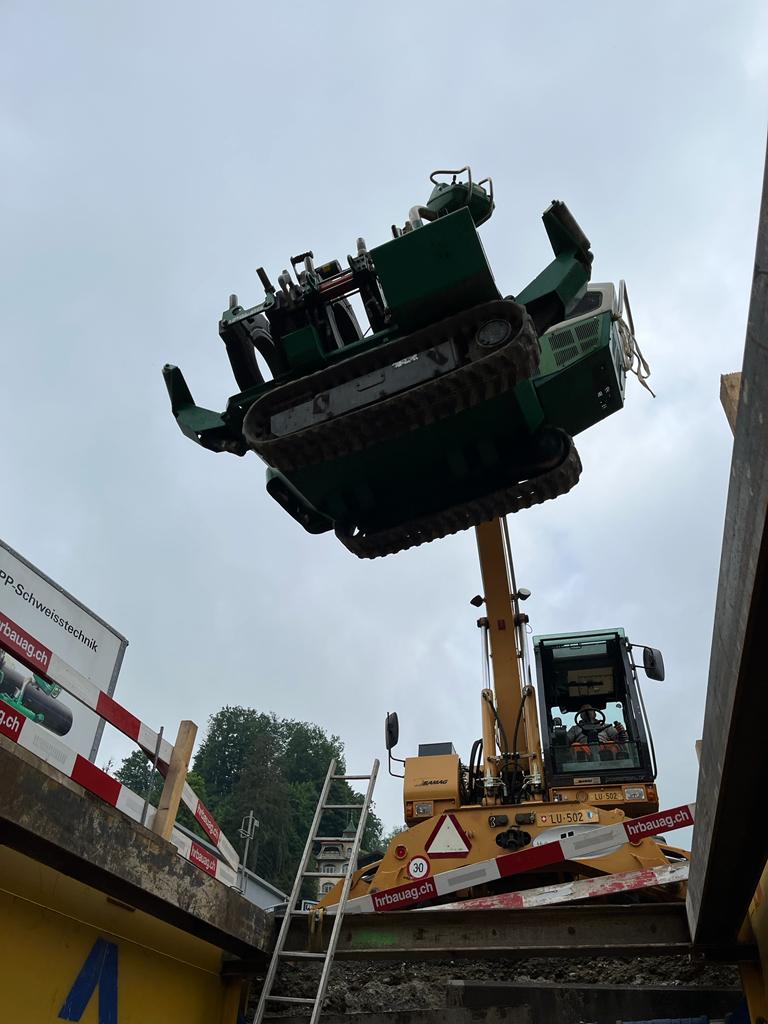

Unsere Schweissteams sind mit modernsten Arbeitsgeräten ausgerüstet und führen neben den Arbeiten für unsere Spülbohr- und Pressbohrteams auch Sonderaufträge aus. Im konkreten Fall werden für den Hochwasserentlastungsstollen in Alpnach total drei PE-Rohre DN 400 auf eine Länge von jeweils 55 Meter geschweisst und verlegt.
- Auftraggeber: Mauderli AG
- Verfahren: PE-Rohrschweissen / Muffenschweissen
- Rohr: DN 400
- Spezielles: Steigung von rund 13 Meter, Verlegen der Rohre mit knappen Platzverhältnissen in luftigen Höhen

Triemli (ZH)

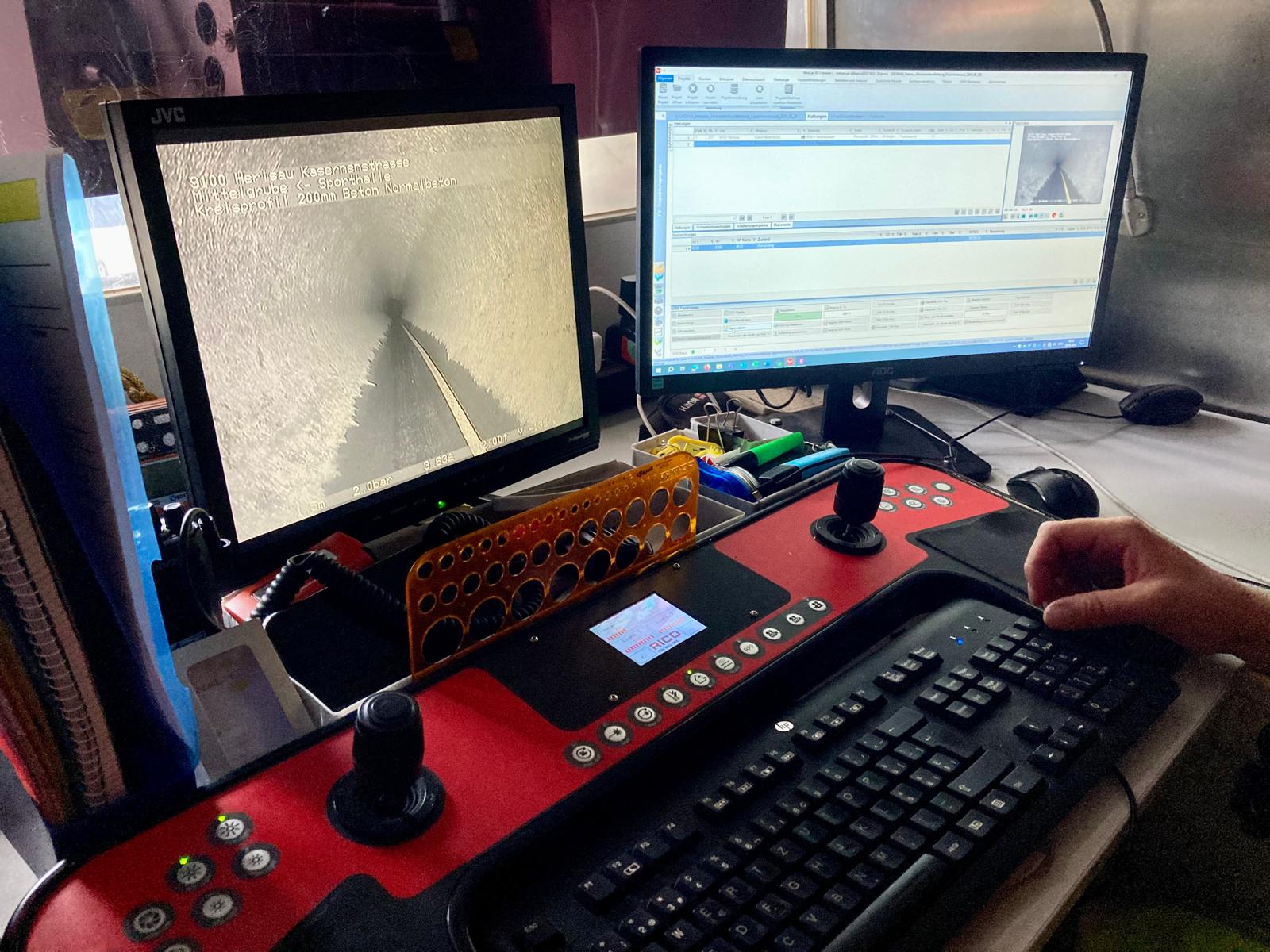

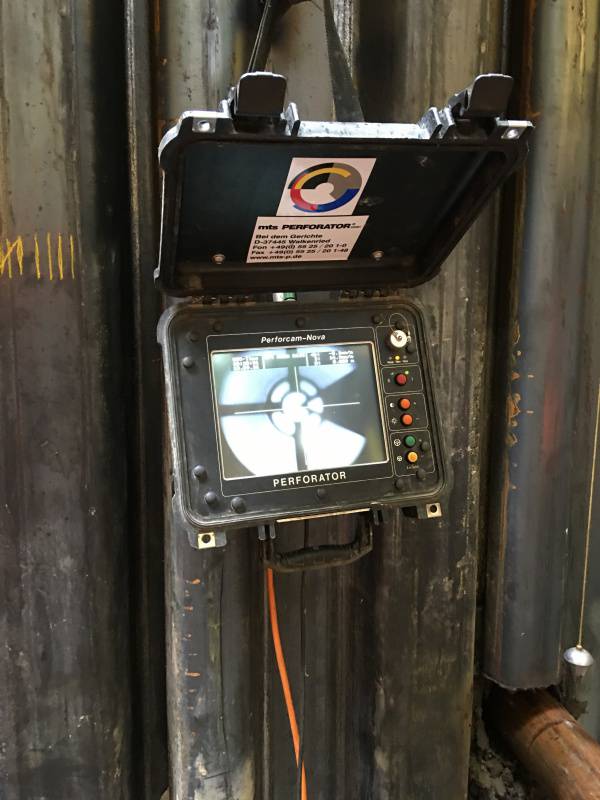

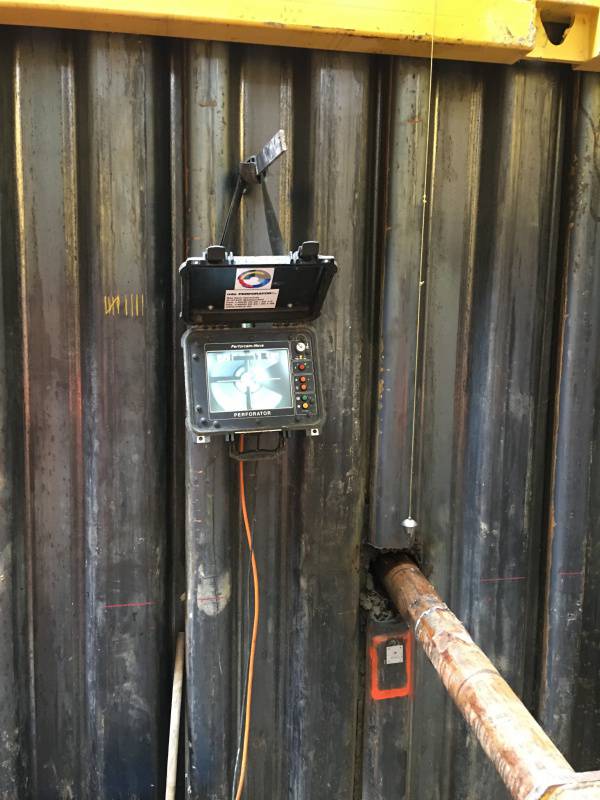

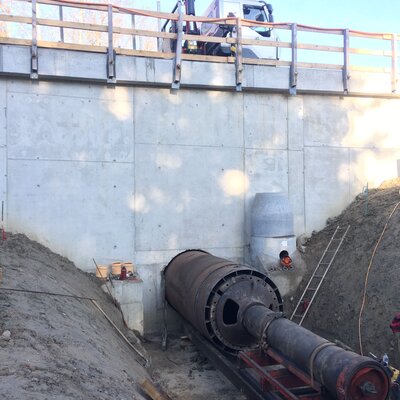

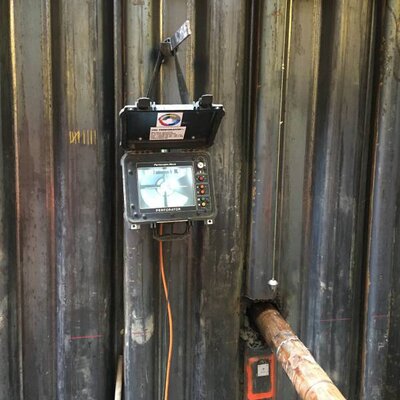

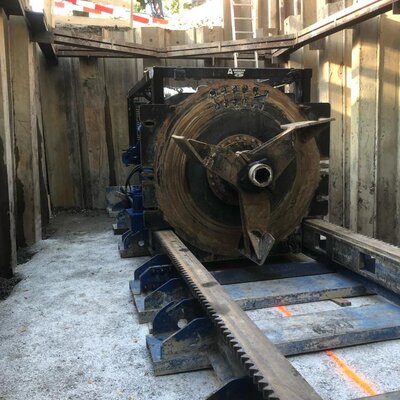

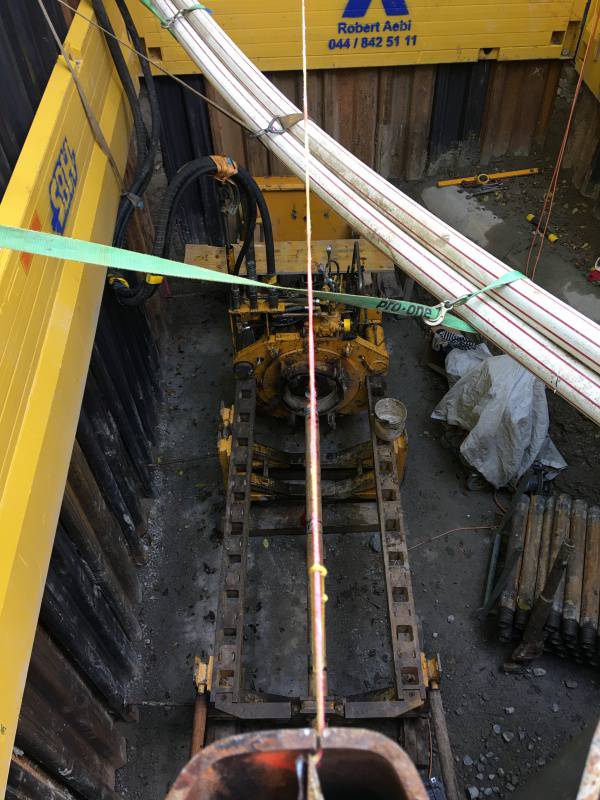

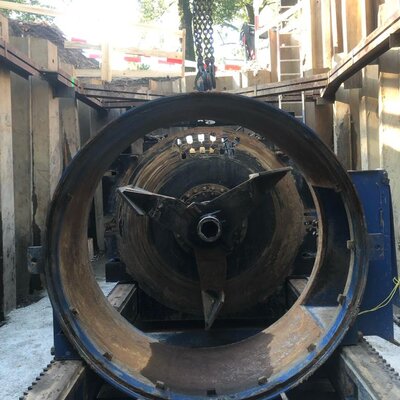

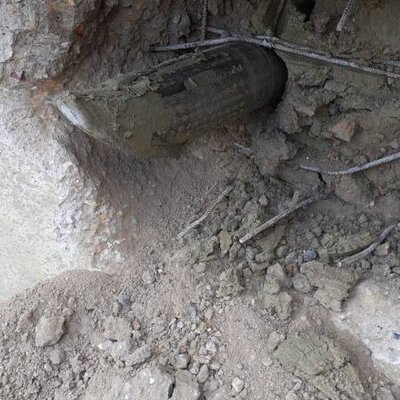

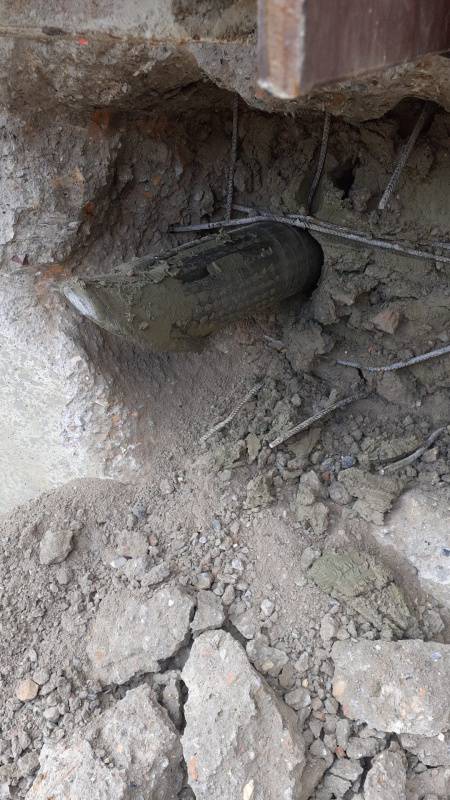

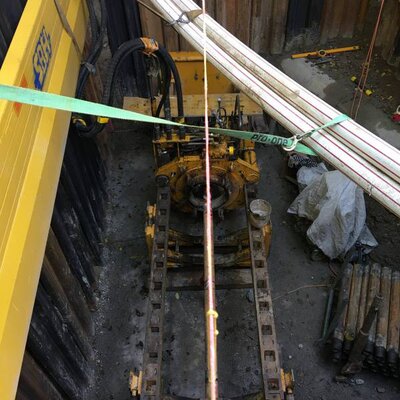

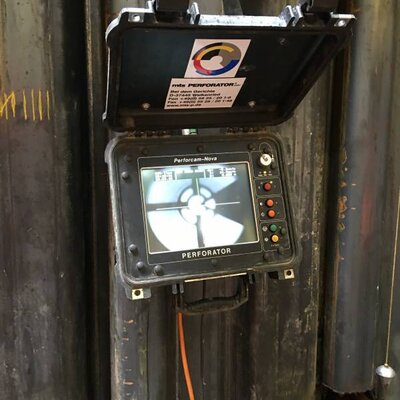

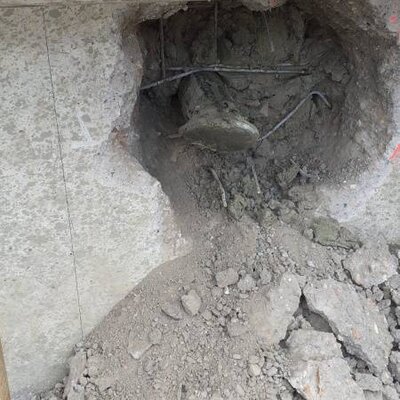

Im Triemli (ZH) wird mit der PBA 150 ein DN 400 Stahlrohr auf eine Länge von rund 60 Metern mit 1,5% Steigung gebohrt. Mittels Pilotbohrvorgang erfolgt der Zieleintritt zentimetergenau.
- Auftraggeber: Scheifele AG
- Verfahren: Pressbohren mit Pilotbohrung (optische Gasse)

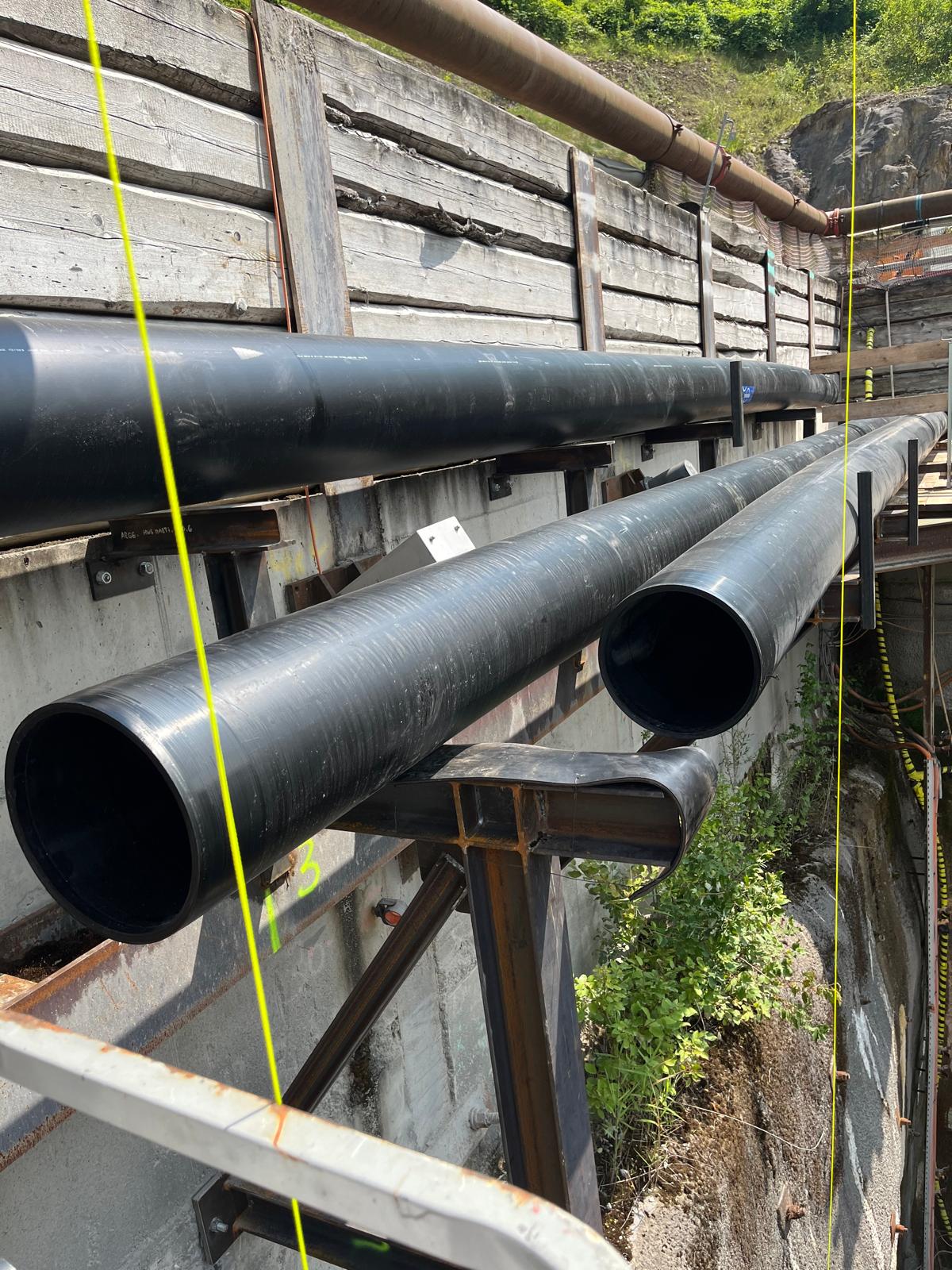

- Rohr: DN 400 Stahlrohr / 60 Meter / Schutzrohr für Abwasserleitung

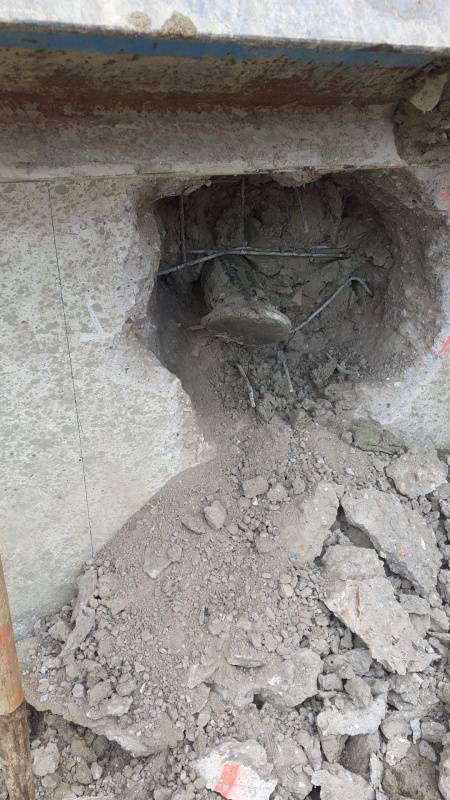

- Besonderheiten: Bohrung im Prozentbereich mit Hilfe einer Pilotbohrung (optische Gasse)

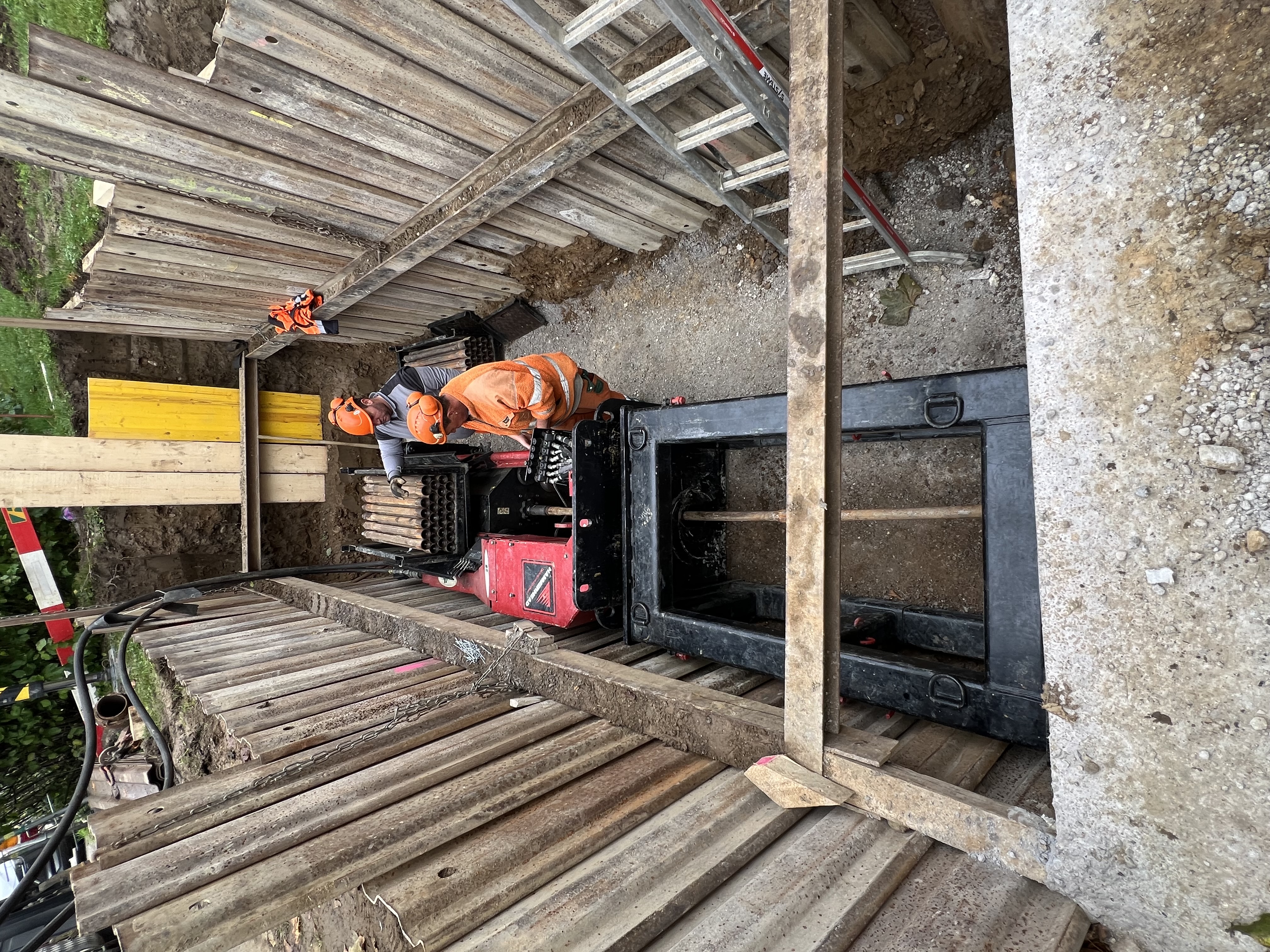

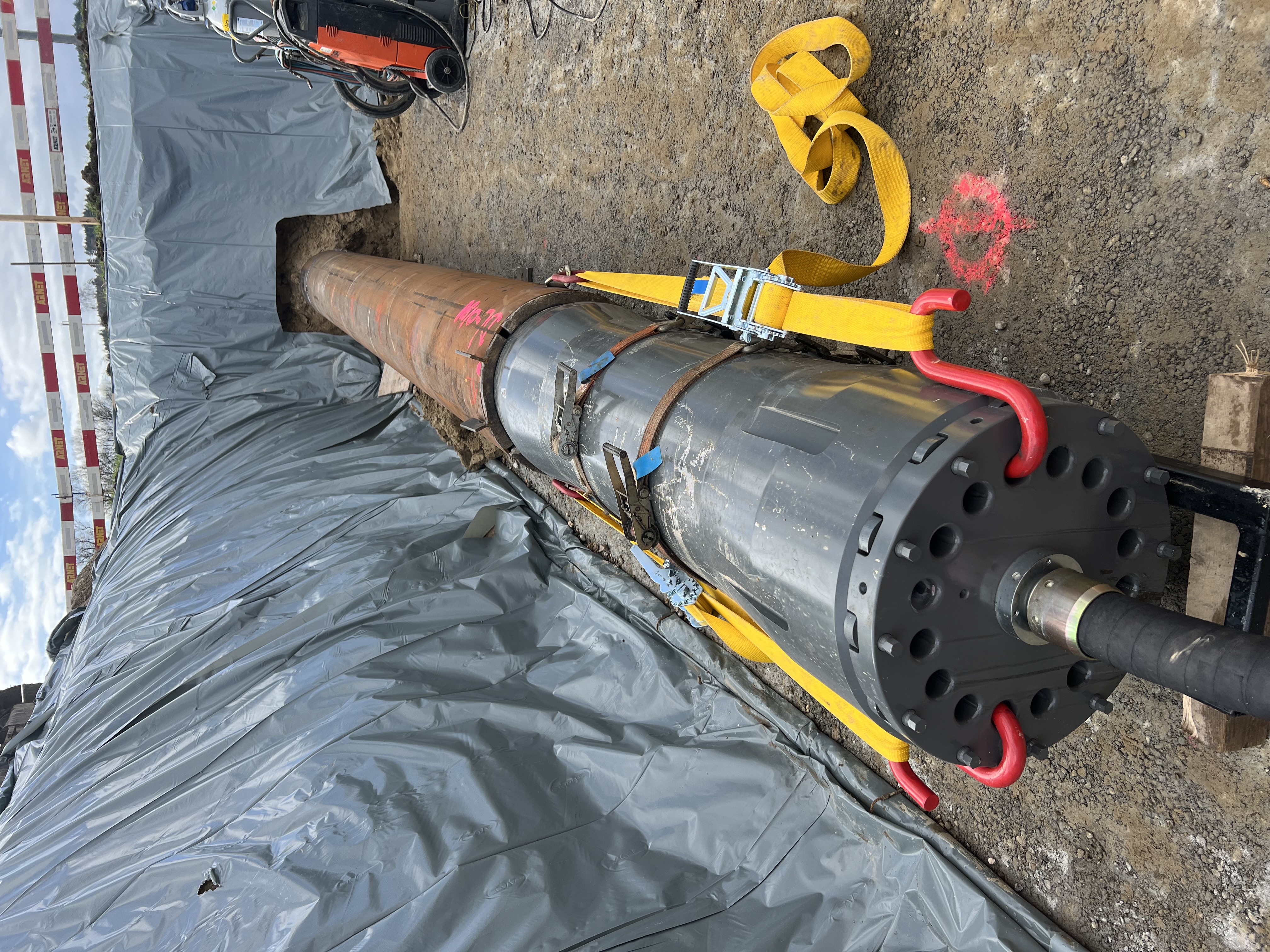

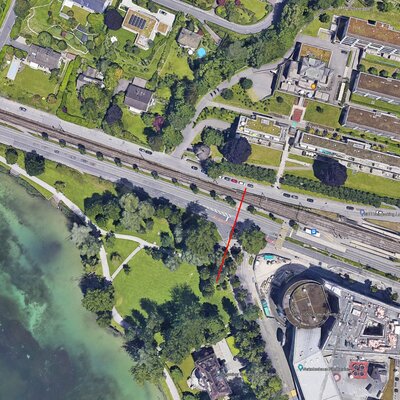

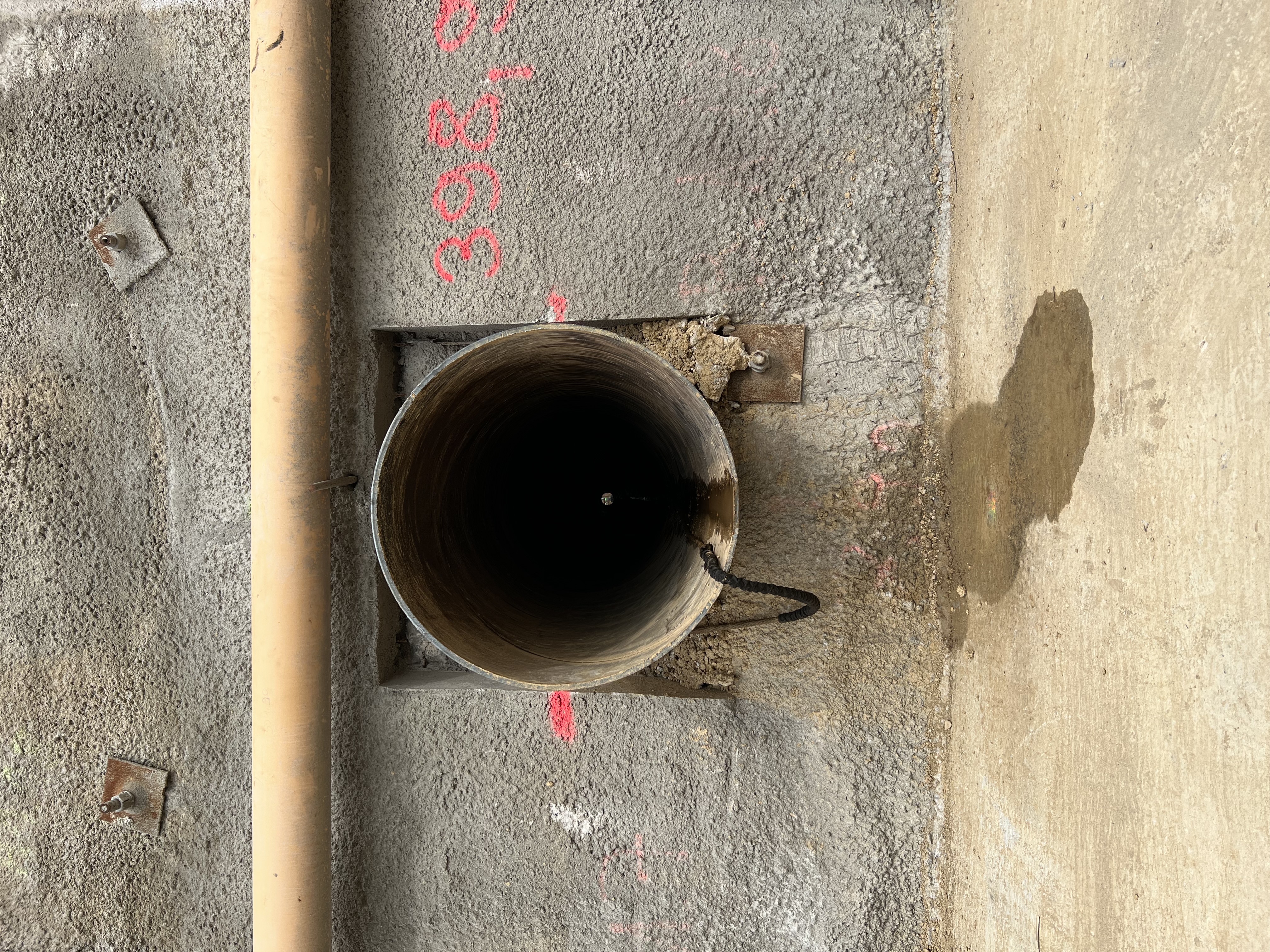

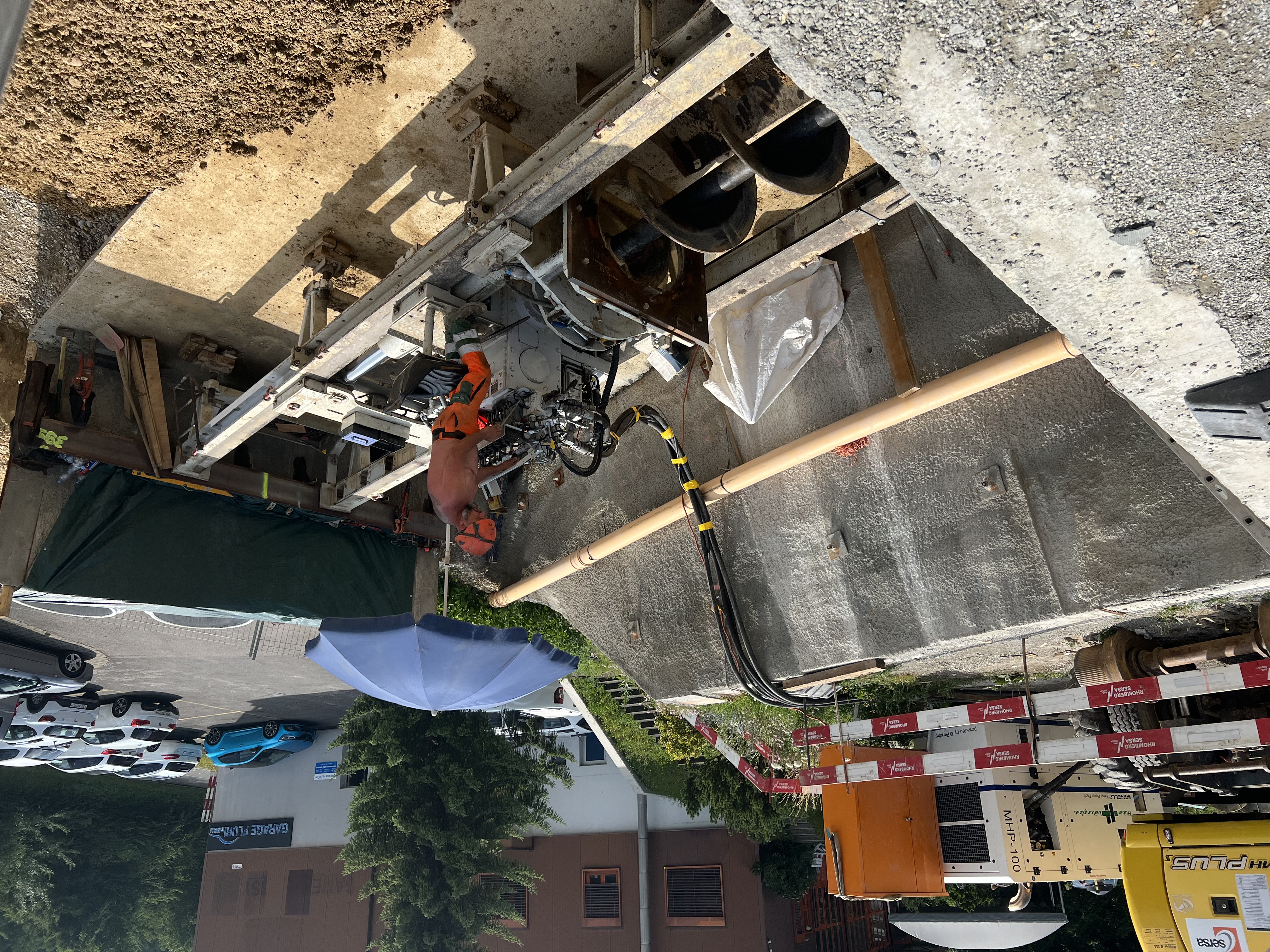

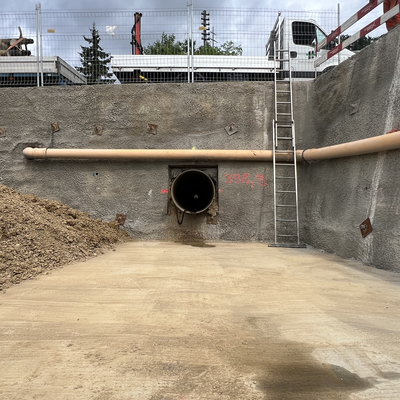

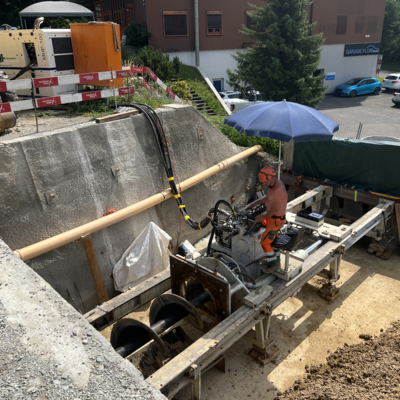

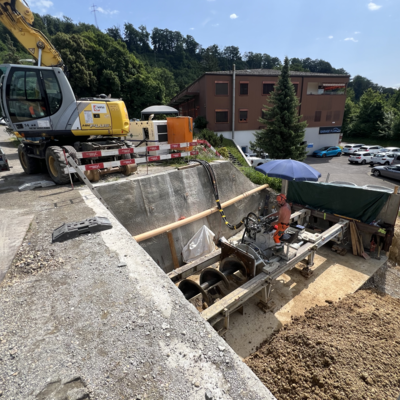

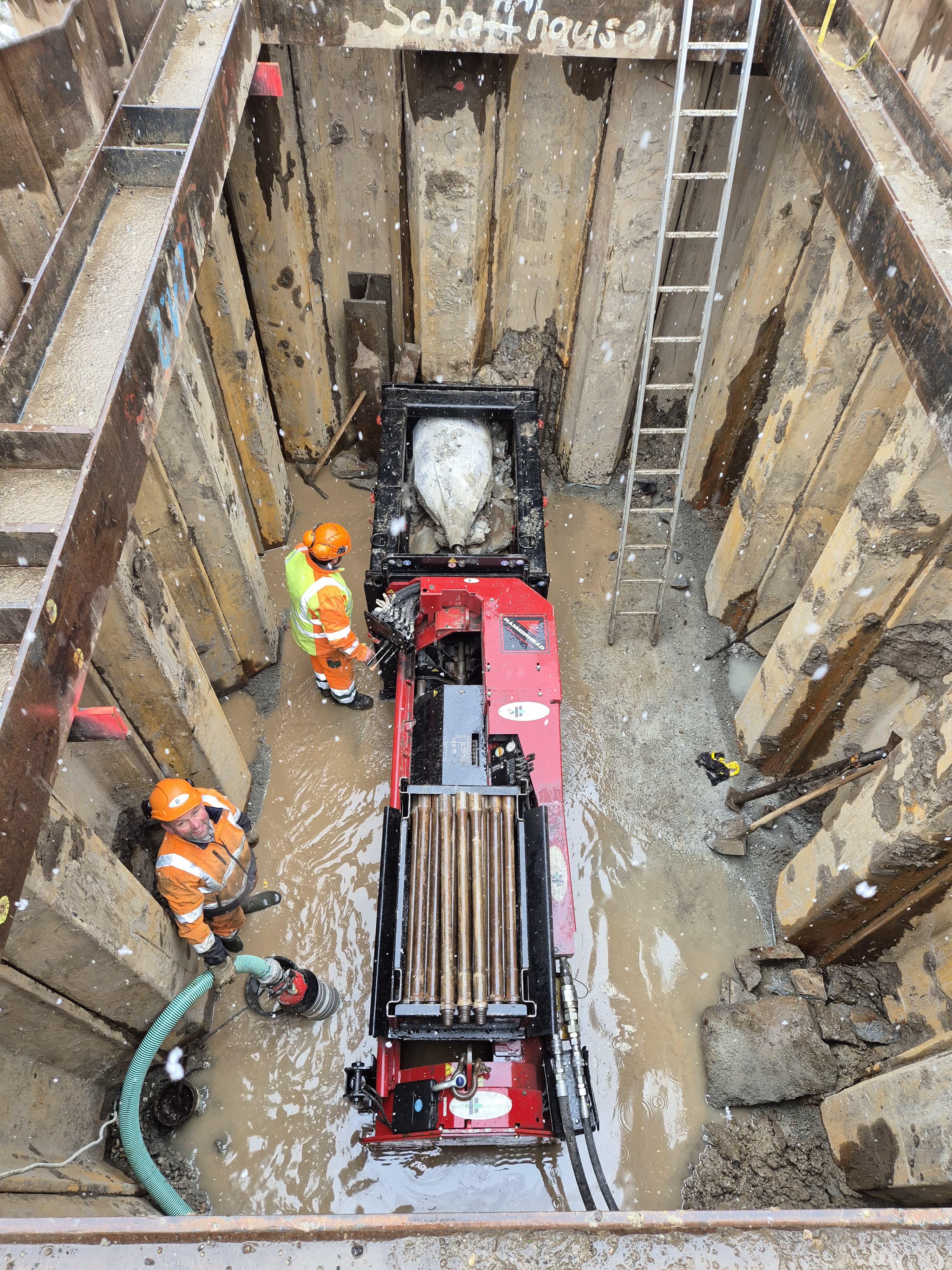

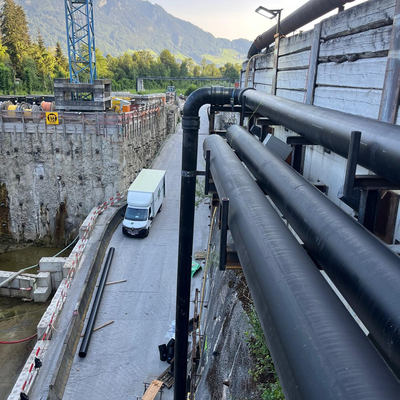

Luzern (LU)

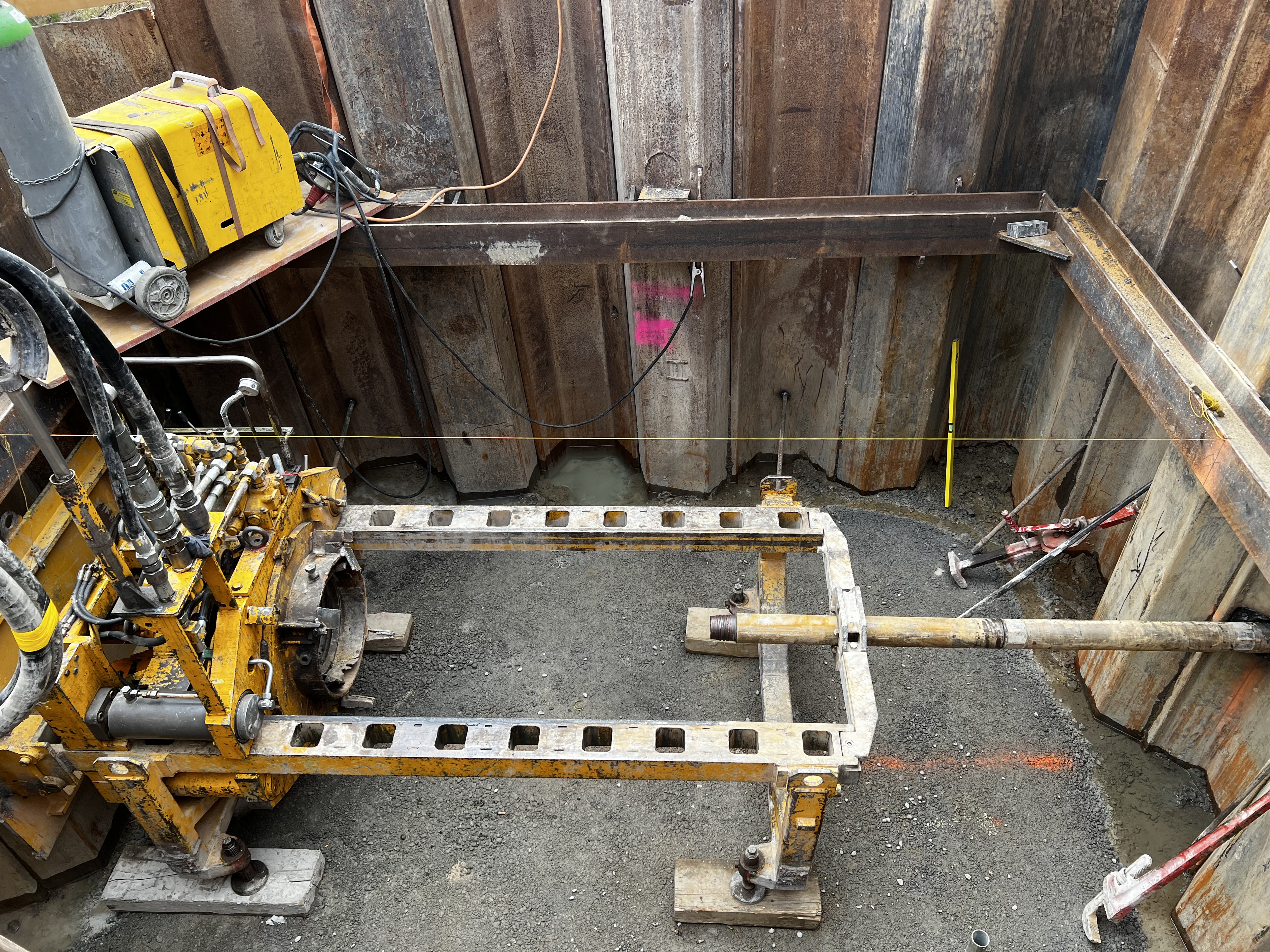

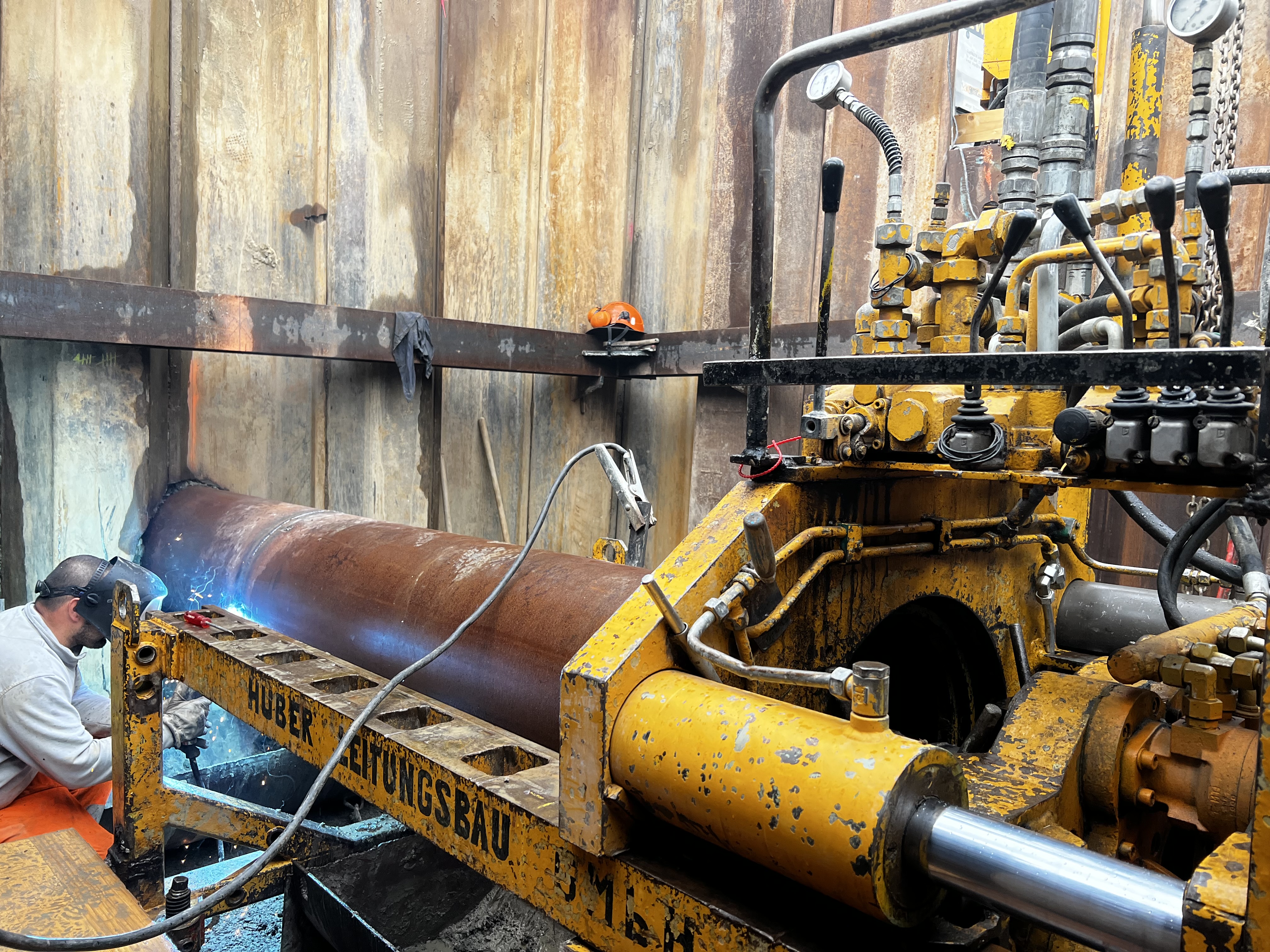

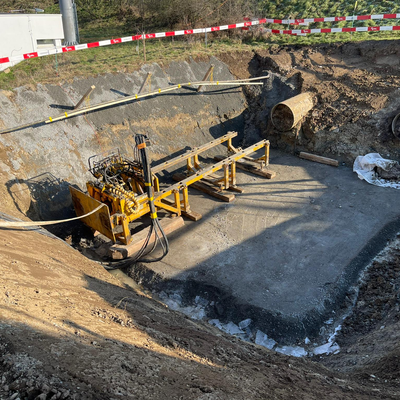

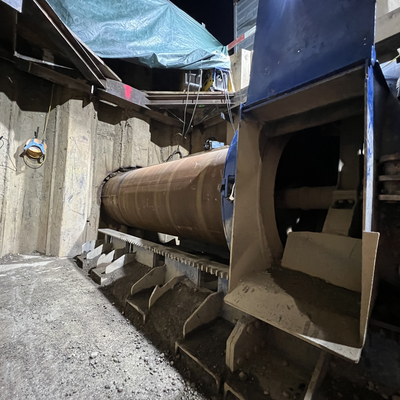

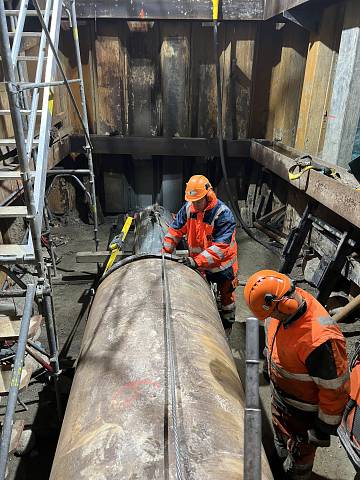

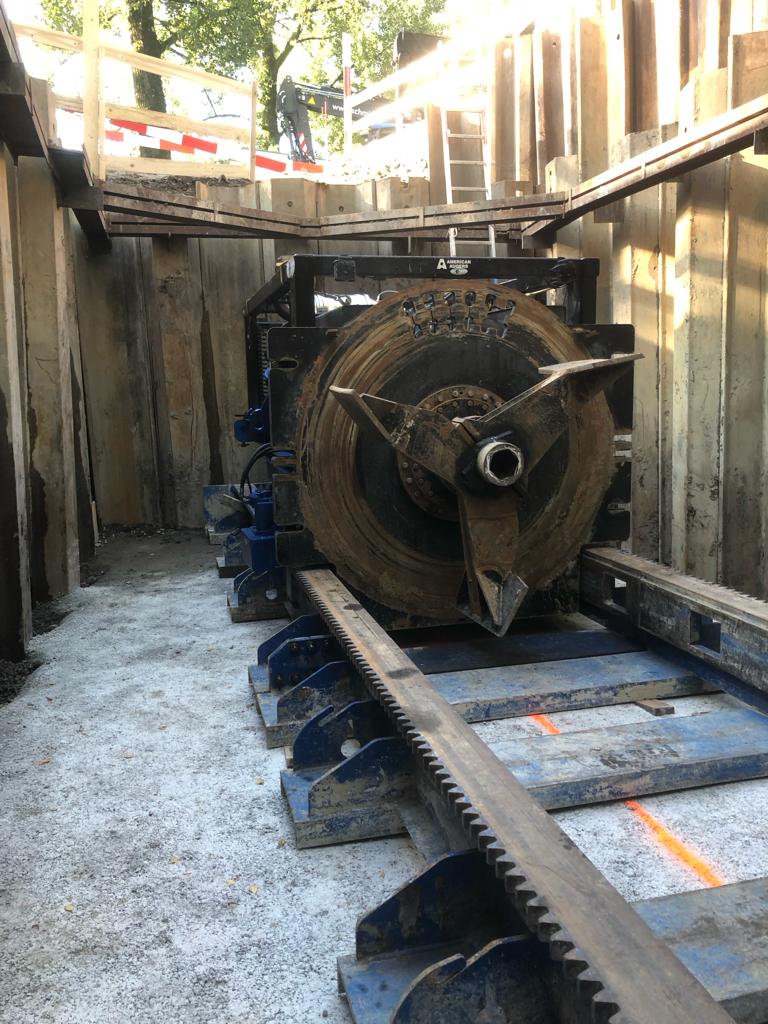

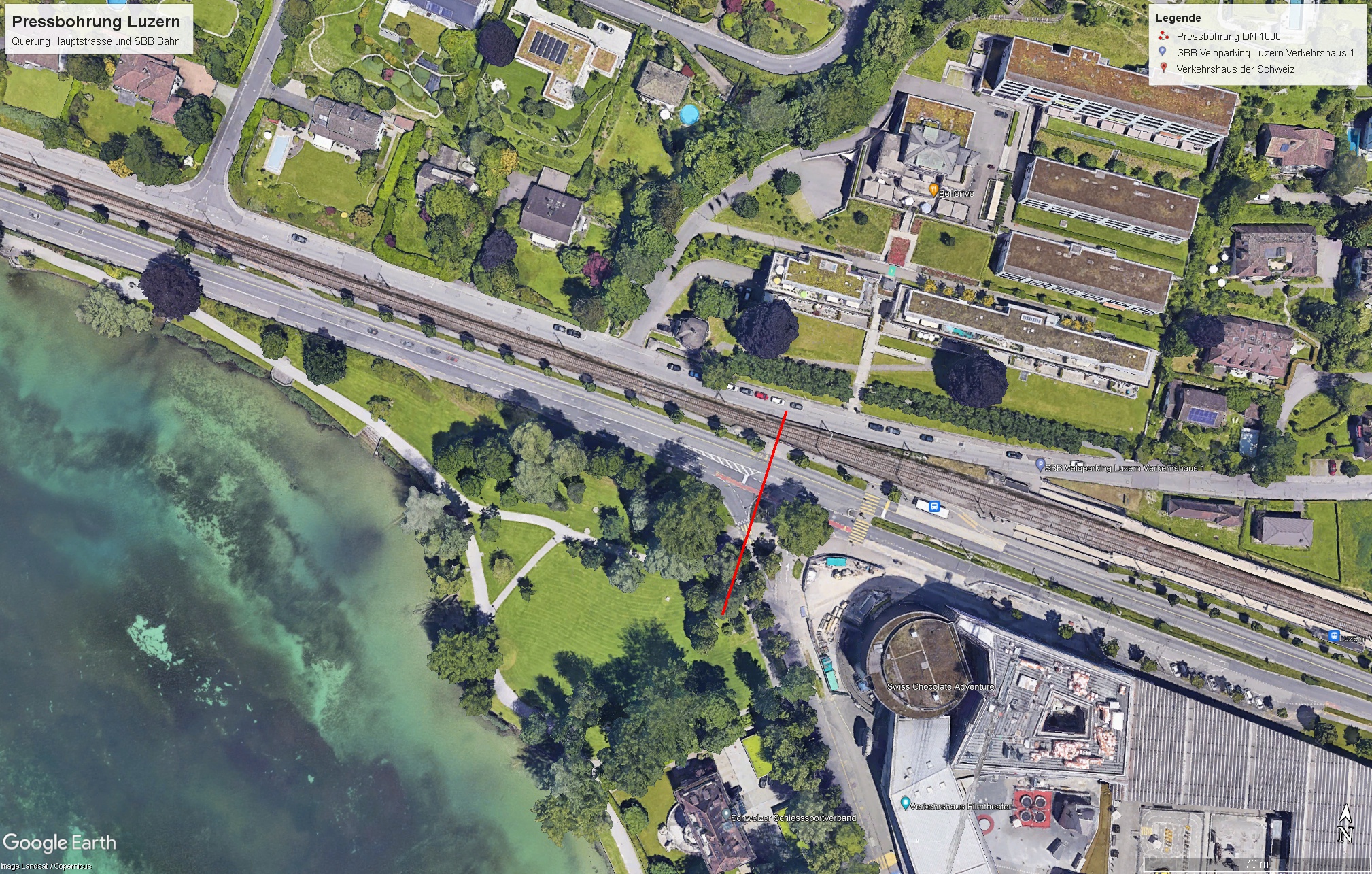

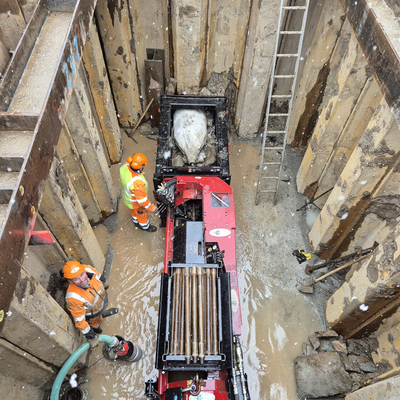

Für die Schmid AG wird in Luzern (Verkehrshaus Luzern) eine Pressbohrung mit einem Stahlrohr DN 1000 auf rund 60 Meter ausgeführt. Dabei queren wir die stark befahrene Hauptstrasse von Luzern in richtung Meggen sowie die Bahnlinie. Diese Bohrung wird mit unserer Pressbohranlage AA1800 ausgeführt, welche einen Vorschub von bis zu 550t erreichen kann.
Auftraggeber: Schmid AG
Verfahren: Pressbohren
Rohr: Stahlrohr DN 1000 / 60 Meter
Spezielles: Querung Hauptstrasse und SBB Bahntrassee

Rothenburg (LU)

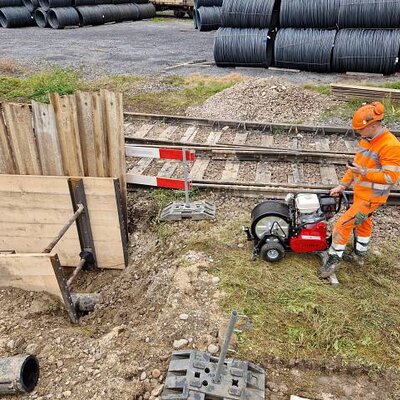

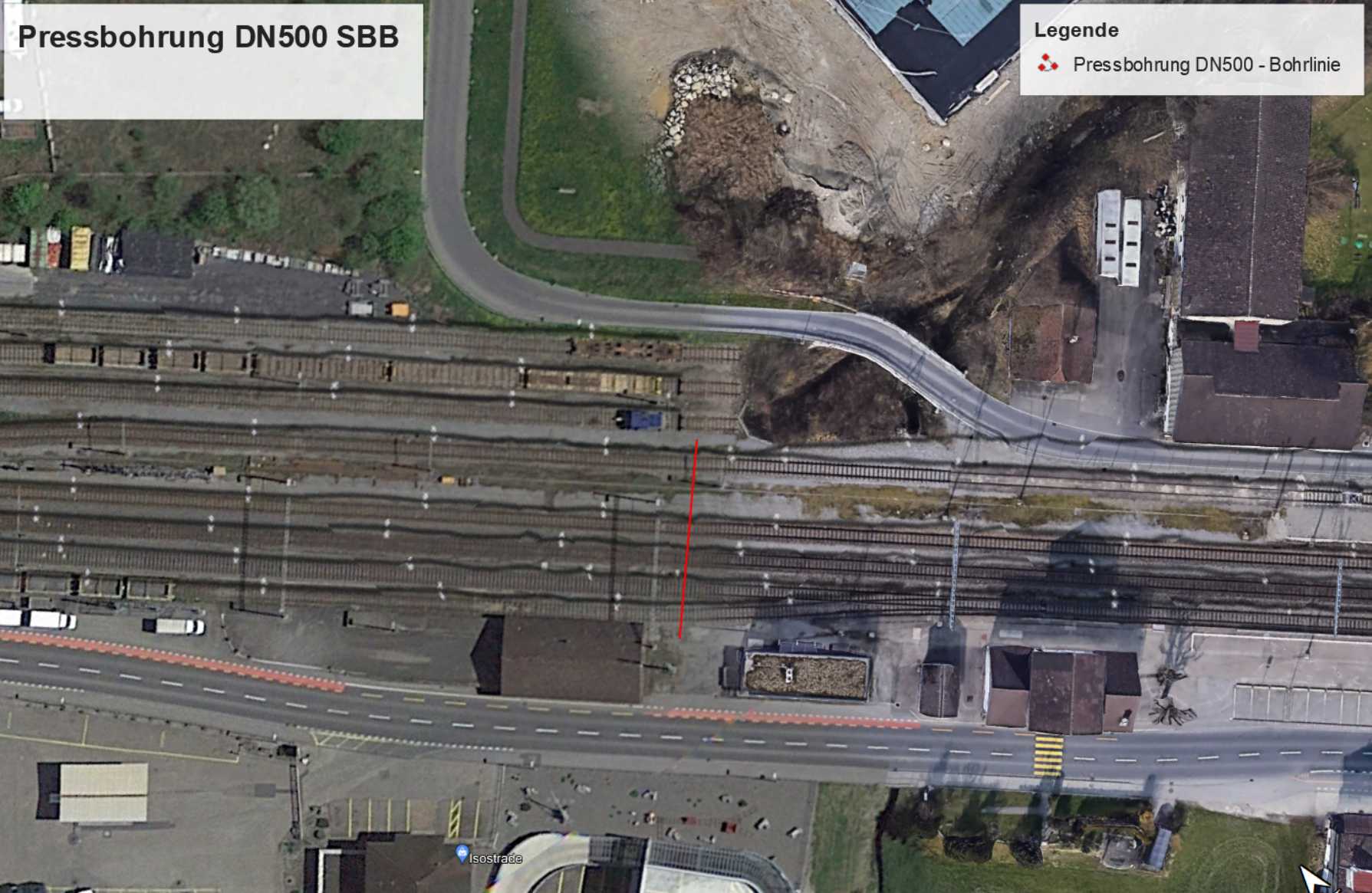

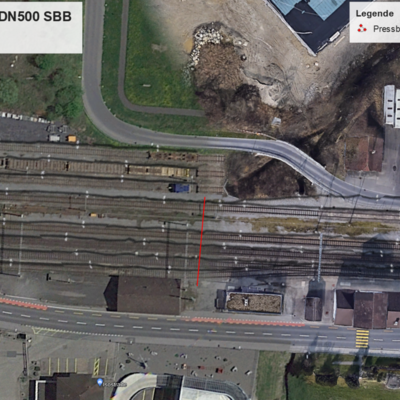

Für die SBB dürfen wir auf eine Länge von insgesamt ca. 40 Meter zwei Pressbohrungen durchführen. Dabei queren wir diverse Bahntrassen und sind dank gesteuerter Pilotbohrung äusserst präzise.
- Auftraggeber: SBB
- Verfahren: Pressbohren mit Pilotbohrung
- Rohr: 1x Stahlrohr DN 500, 26 Meter / 1x Stahlrohr DN 300 , 30 Meter / Querung diverser Bahntrasse

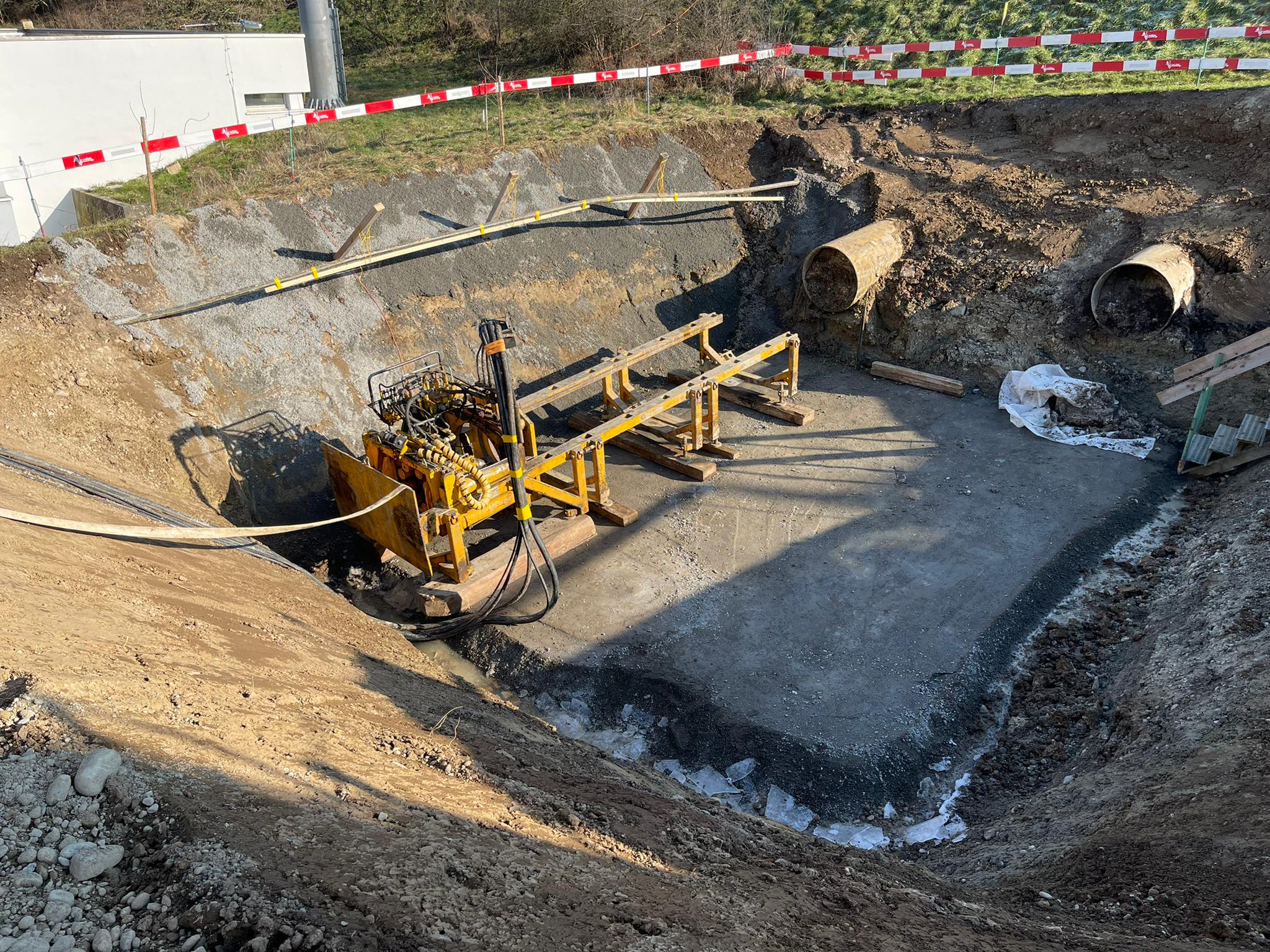

Büren a. d. Aare (BE)

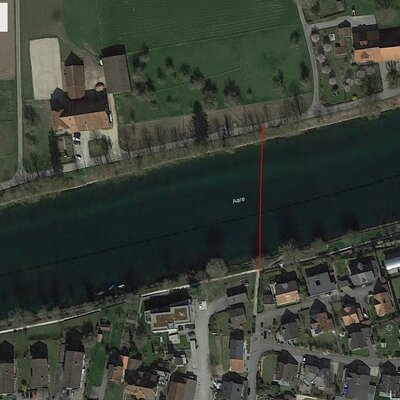

Für die Gemeinde Büren a.d. Aare dürfen wir auf eine Länge von insgesamt 300 Meter ein Relining (Einzug Neurohr in bestehendes Rohr) durchführen. Die bestehenden Wasser- und Abwasserrohre führen unter der Aare hindurch und sind nach 50 Jahren an ihrem Lebensende. Das Relining ermöglicht eine umweltschonend, schnelle und kostengünstige Sanierung der Leitungen. Im konkreten Fall benötigen wir ca. 1 Tag für das Relining von 100 Metern.
- Auftraggeber: Wasserversorgung Büren a.d. Aare
- Verfahren: Berstlining / Relining
- Rohr: 1x PE-Rohr DN 225, 101 Meter / 2x PE-Rohr DN 160, 101 Me

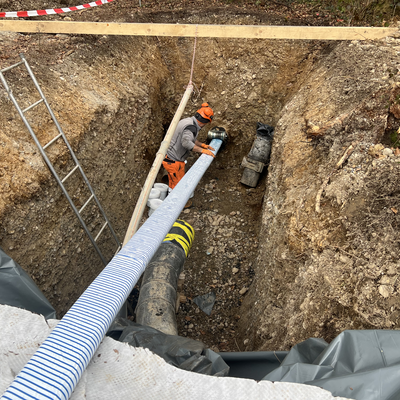

Wolhusen (LU)

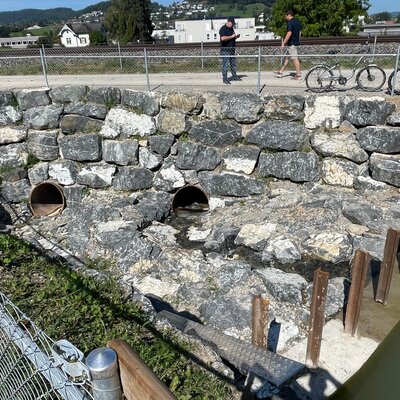

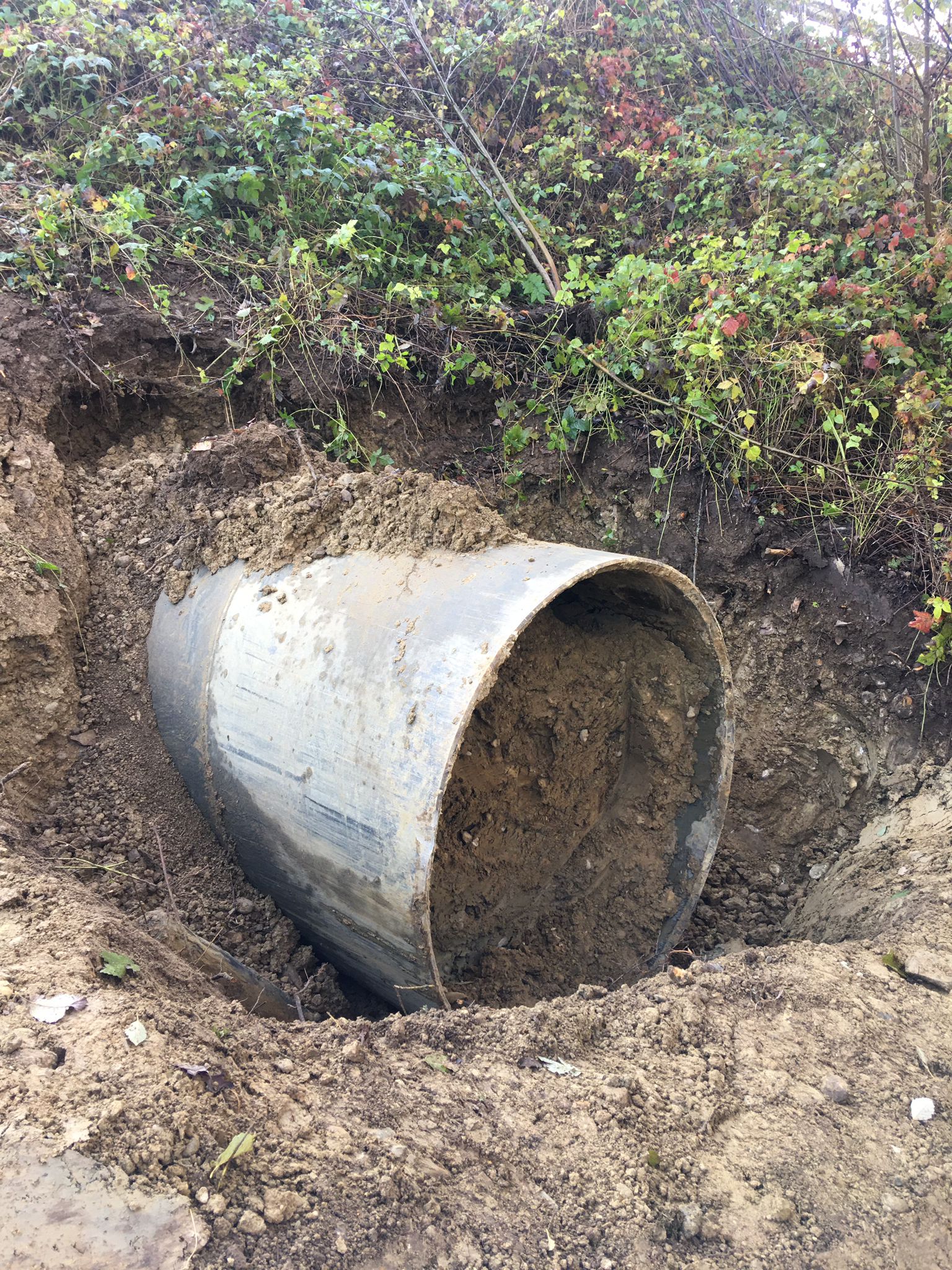

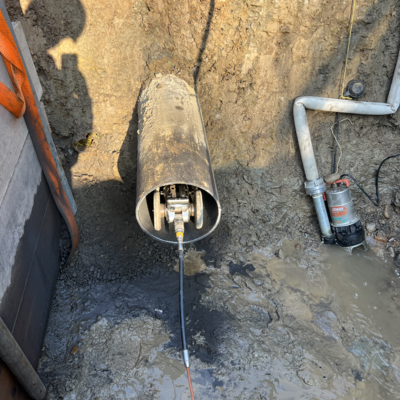

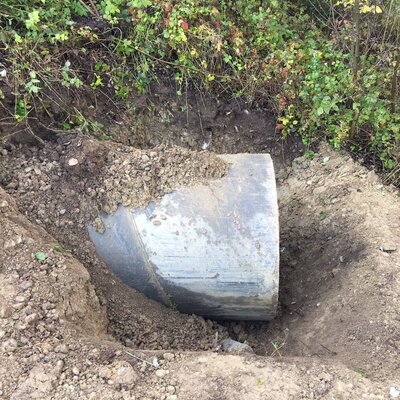

Für einen Kleintierdurchlass dürfen wir in Wolhusen LU ein Stahlrohr der Dimension 1400 mm unter der Hauptstrasse rammen. Der Vortrieb wird mit der Grossramme "Goliath" ausgeführt. Die reine Vortriebsleistung liegt bei bis zu 6 m/h.
- Auftraggeber: Sustra Tiefbau + Strassen AG
- Verfahren: Rohrrammen
- Rohr: DN 1400 Stahlrohr / Total ca. 24 Meter
- Besonderheiten: Kleintierdurchlass

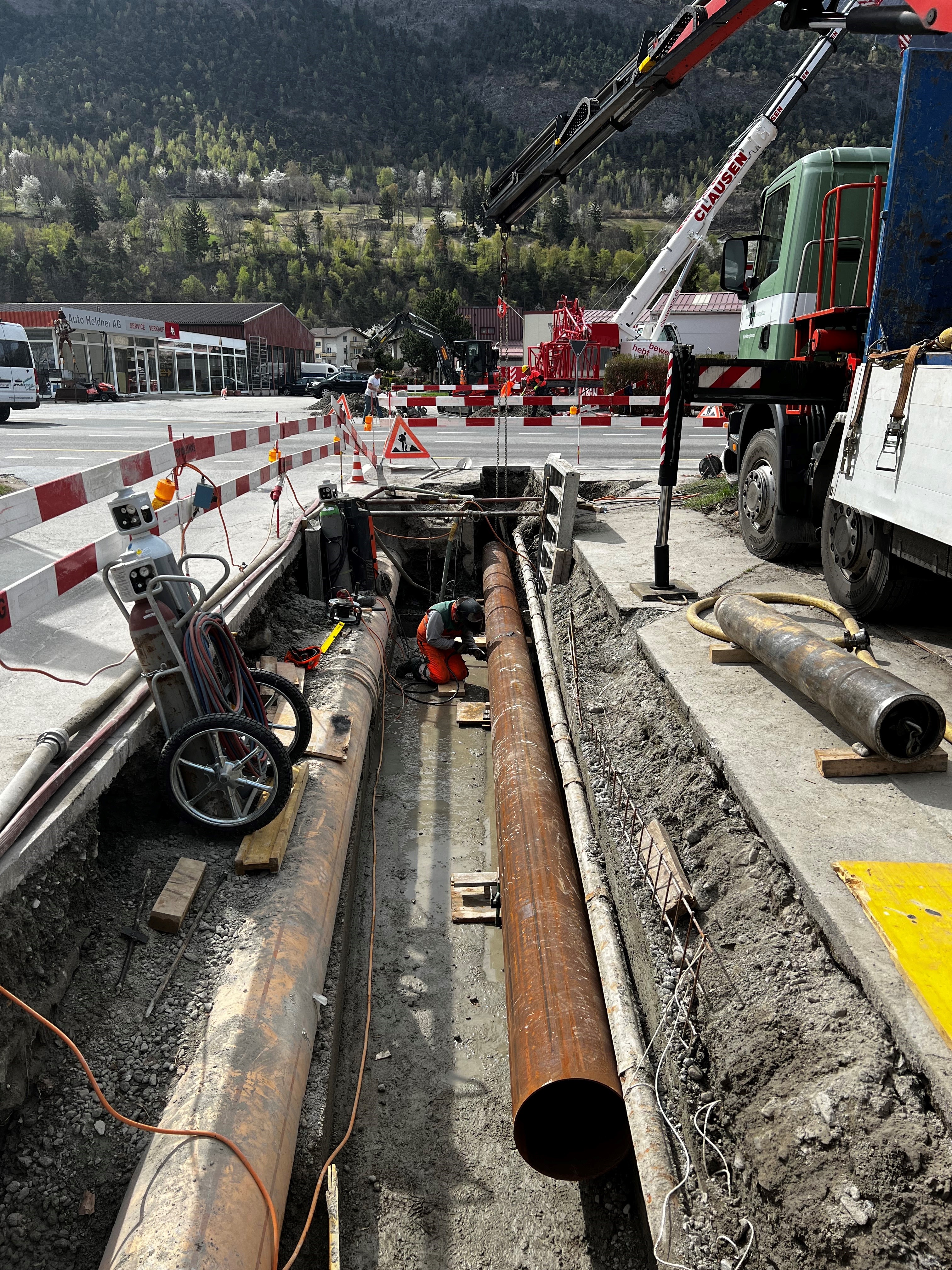

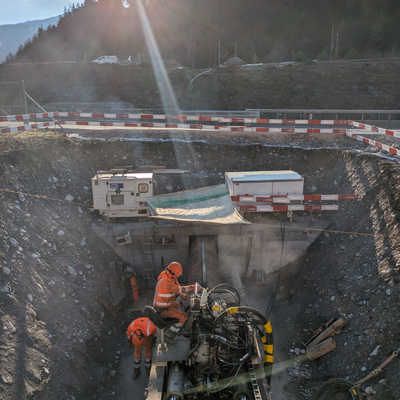

Brig-Glis (VS)
Für die Fantoni AG dürfen wir die Hauptstrasse in Brig-Glis im Rammverfahren unterqueren. Auf einer Länge von ca. 20 Meter unterqueren wir diverse Kabelschutzrohre, eine Gasleitung sowie eine Abwasserleitung. Das Stahlrohr DN 400 wird mit 2% gefälle von der Startgrube in die Zielgrube gerammt. Dank gut vorbereiteter Startgrube und dem hervorragenden Einsatz des Huber Leitungsbau Teams konnte diese Querung innert kurzer Zeit durchgeführt werden.
- Auftraggeber: Fantoni AG
- Verfahren: Rammen (Gigant)
- Rohr: DN 400 Stahlrohr / ca. 20 Meter

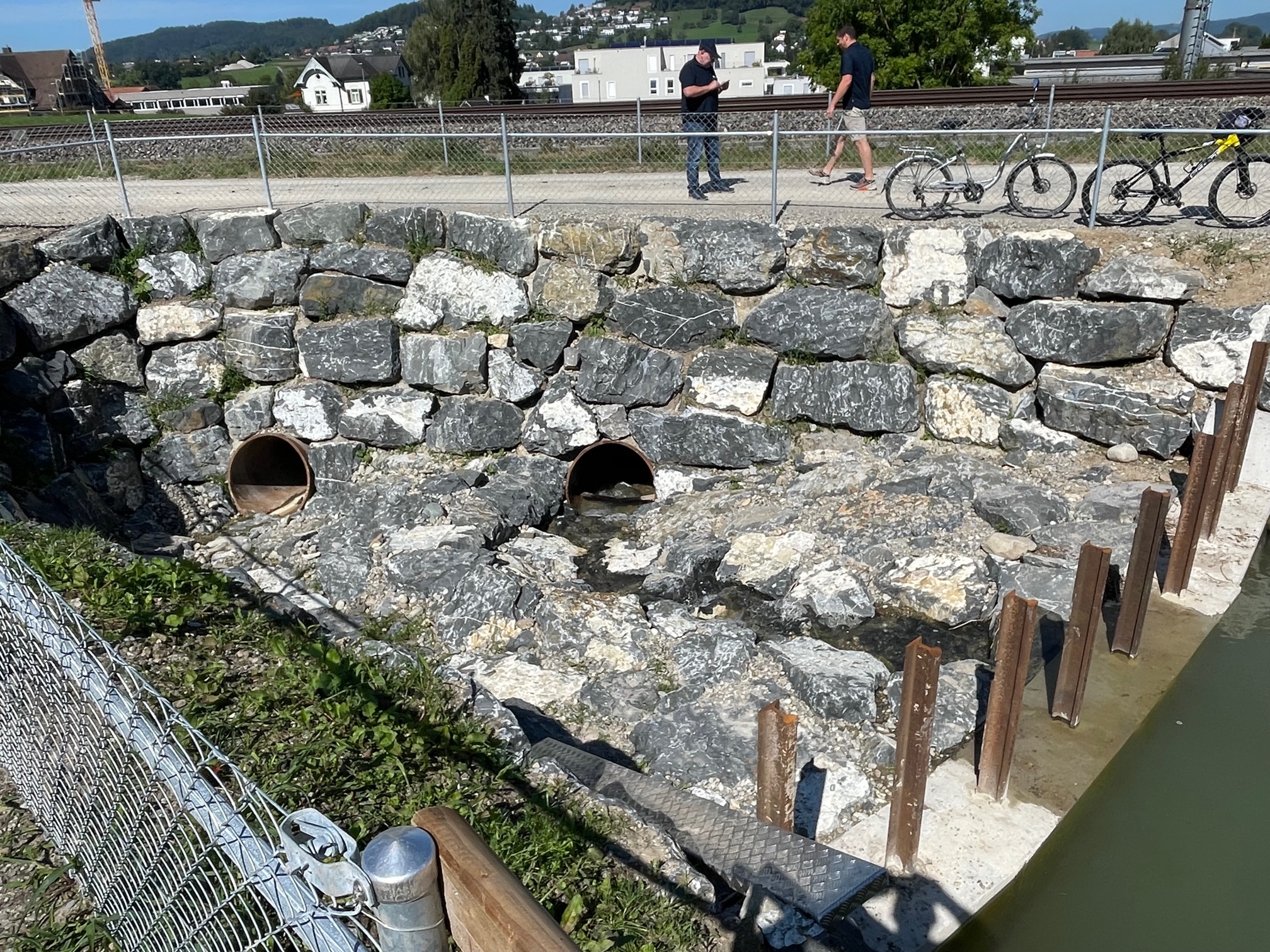

Sirnach (SG)

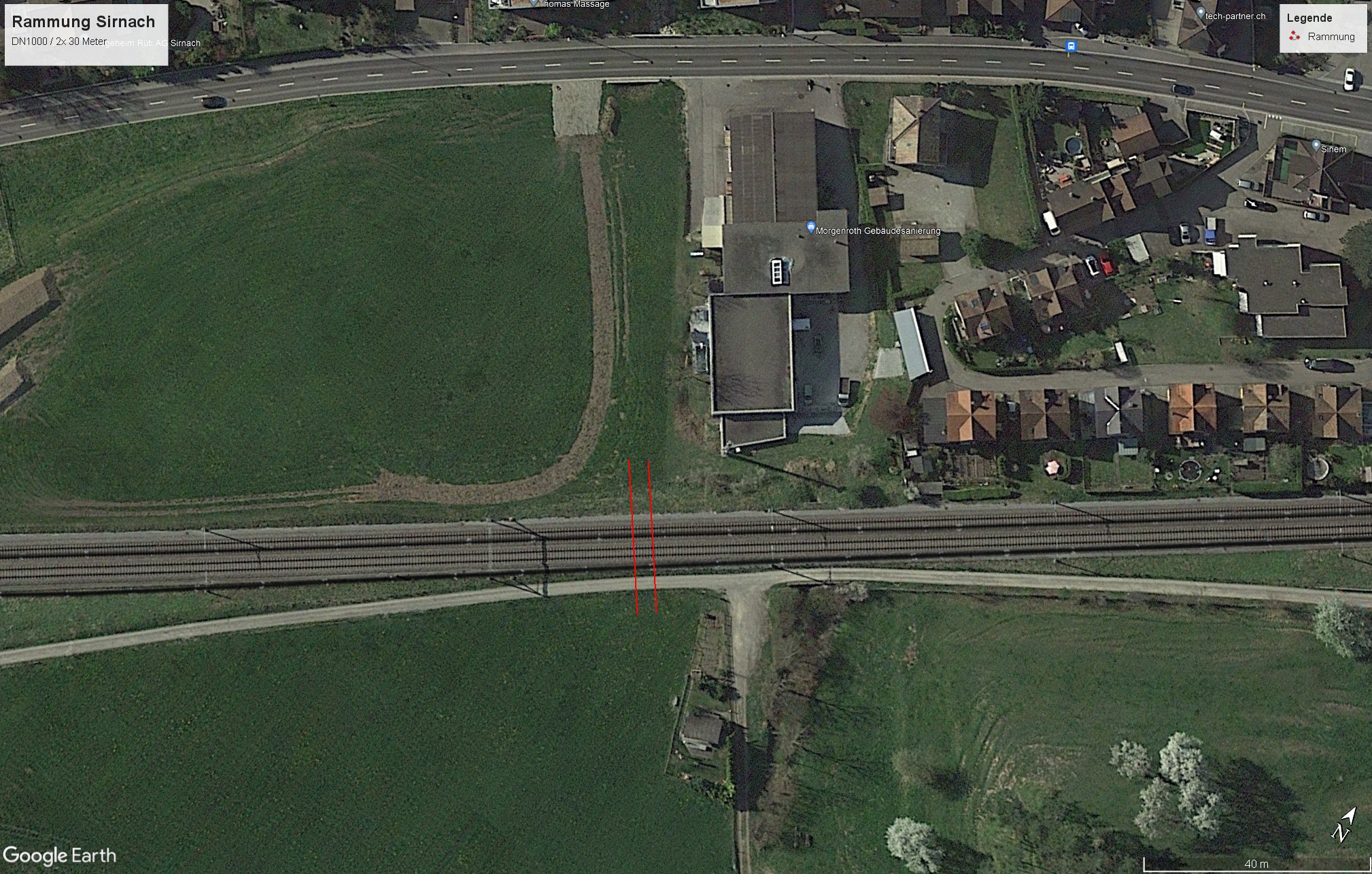

Für die Gemeinde Sirnach dürfen wir auf eine Länge von 60 Metern zwei Stahlrohrrammungen durchführen. Dabe handelt es sich um Stahlrohre DN 1000 mit einer Wandstärke von 30mm. Damit der SBB Verkehr nicht eingeschränkt wird, werden die Gleisen währen der Nacht unterquert. Im Anschluss an die Rammung werden die Stahlrohre mit unserer PBA 155 ausgebohrt.
- Auftraggeber: Gemeinde Sirnach
- Verfahren: Stahlrohrrammen
- Rohr: DN 1000 Stahlrohr, total 60 Meter
- Spezielles: Stahlrohre dienen als Bachdurchlass und werden dafür speziell mit Zwischenwänden ausgestattet
Reiden (LU)
Für die CKW, die Brunnengenossenschaft Reiden sowie die Gemeinde Reiden werden total 132 Meter Stahlrohr im Rammverfahren grabenlos verlegt. Dabei wird einerseit die SBB Bahn als auch die Hauptstrasse zwischen Reiden und Dagmersellen je zweimal unterquert. Für diesen Einsatz wird unsere neue TR565 Ramme eingesetzt welche eine Schlagkraft von 2`400 Tonne aufweist.
- Auftraggeber: CKW, Brunnengenossenschaft Reiden, Gemeinde Reiden
- Verfahren: Rammen

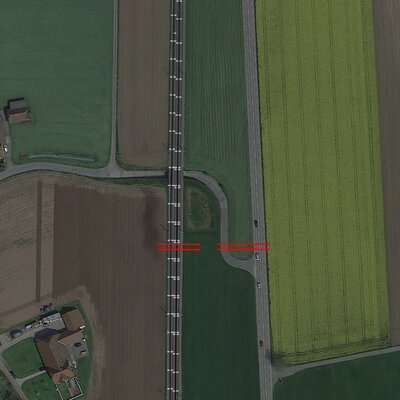

- Rohr: Stahlrohr DN 600 total 66 Meter / DN 400 total 66 Meter
- Spezielles: Querung SBB Bahntrassee und Hauptstrasse
Rickenbach (LU)

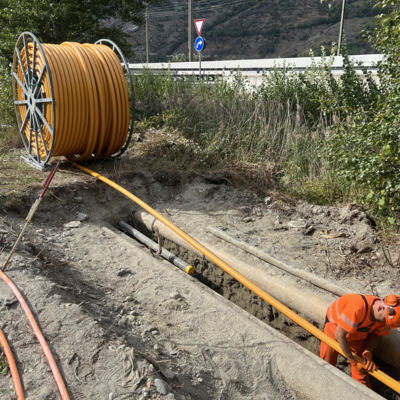

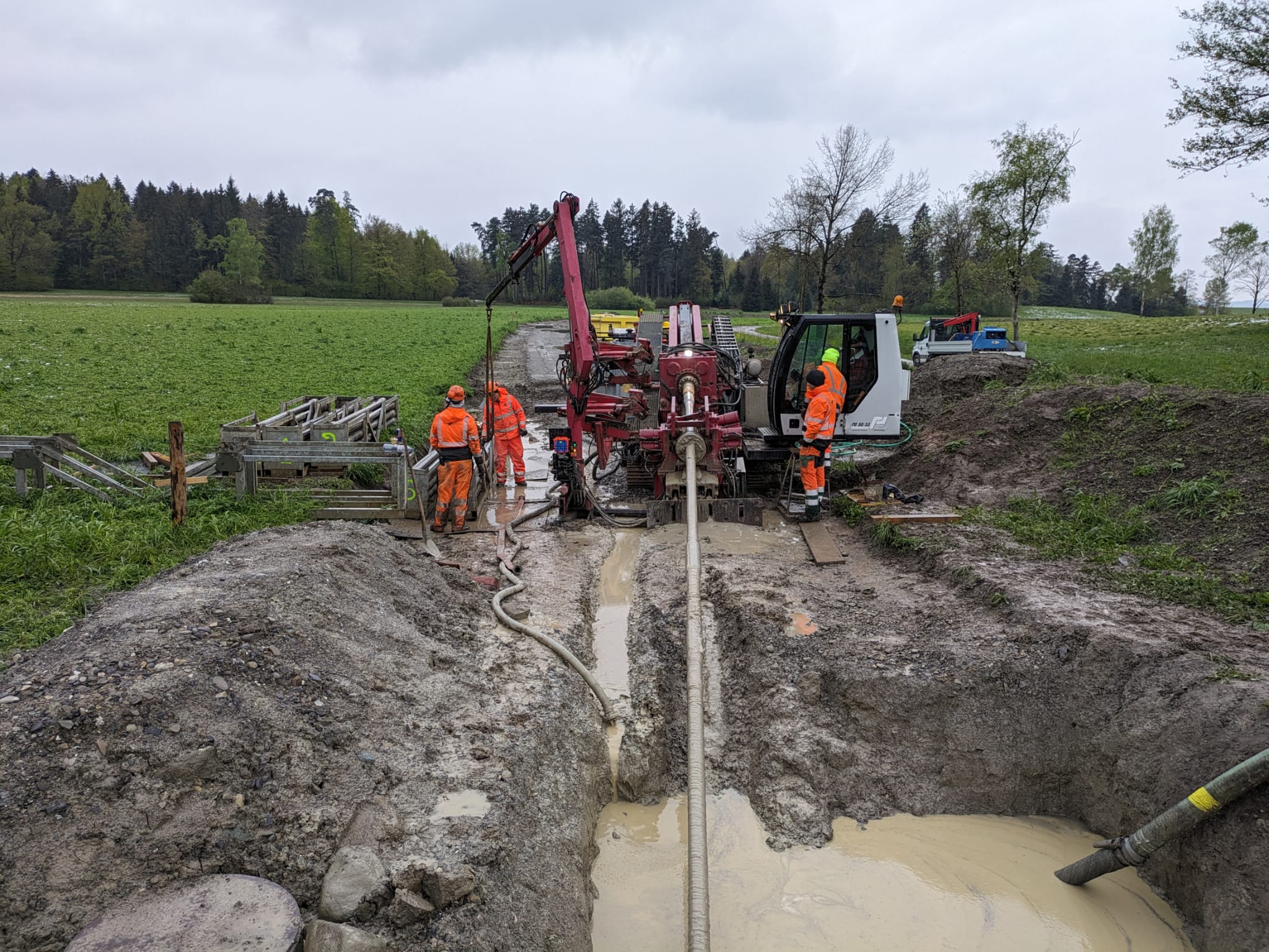

Für die Sebastian Müller AG werden im Spülbohrverfahren total rund 555 Meter DN 300 / DN 250 eingezogen. Diese dienen als Schutzrohr für Fernwärmeleitungen, welche im Anschluss eingezogen werden.
- Auftraggeber: Sebastian Müller AG

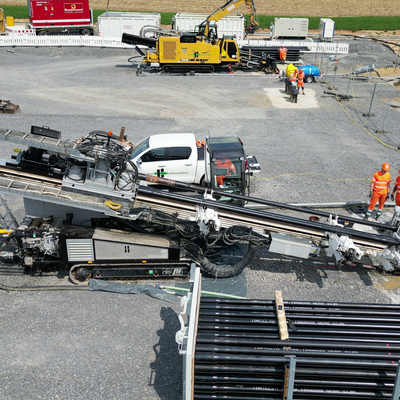

- Verfahren: HDD Spülbohrung
- Rohr: 2 x 150 Meter DN 300 / 2 x 60 Meter DN 250 / 2 x 67 Meter DN 300
- Boden: kompakte Kiesschichten und teilweise Fels
- Spezielles: Diverse Querungen des Betriebsareals (Werkstrassen, Hauptstrasse, Bach, Gebäude uvm.)

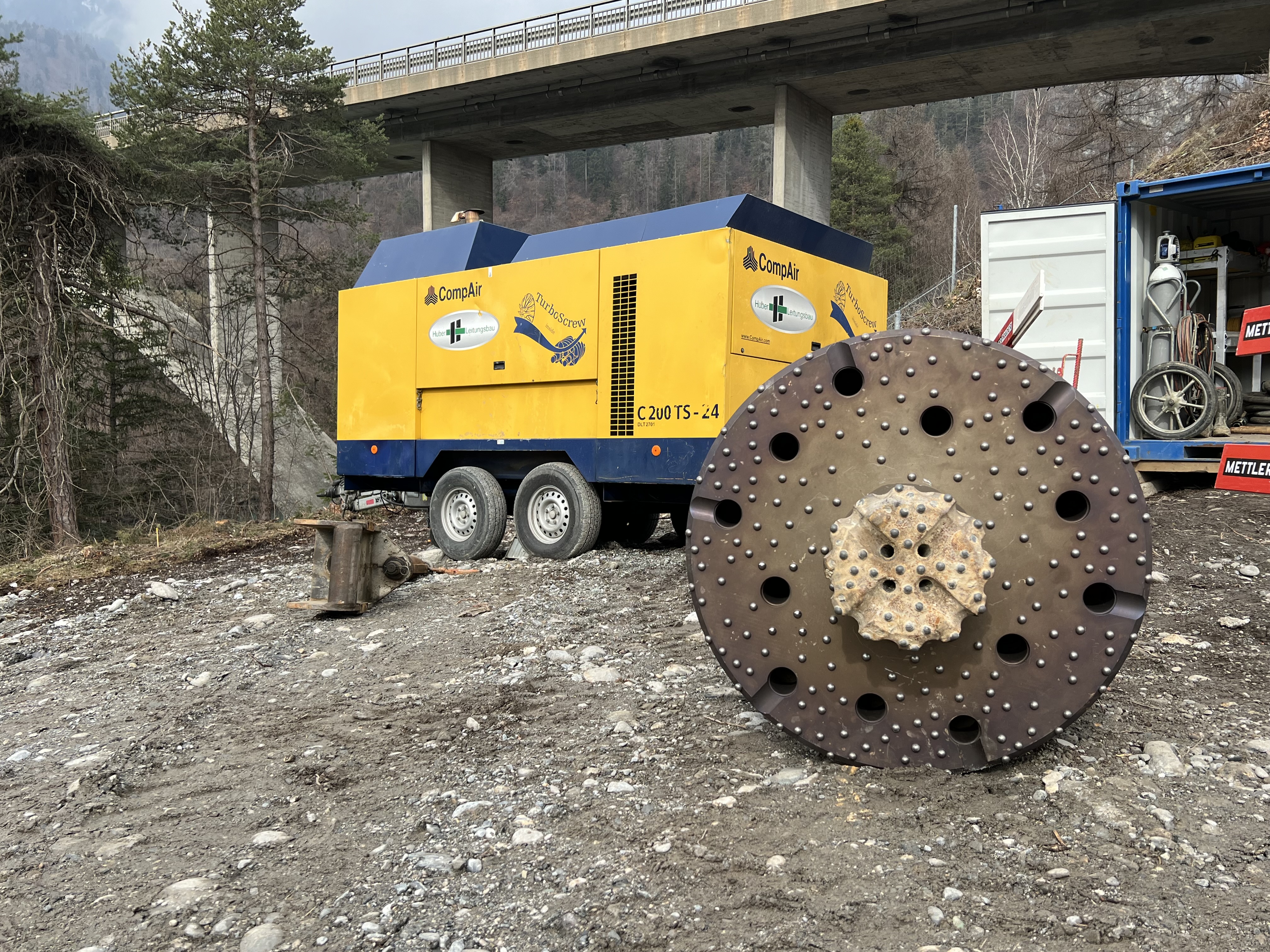

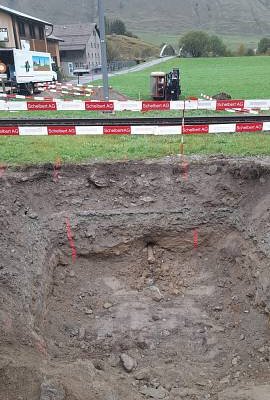

Brienzwiler (BE)

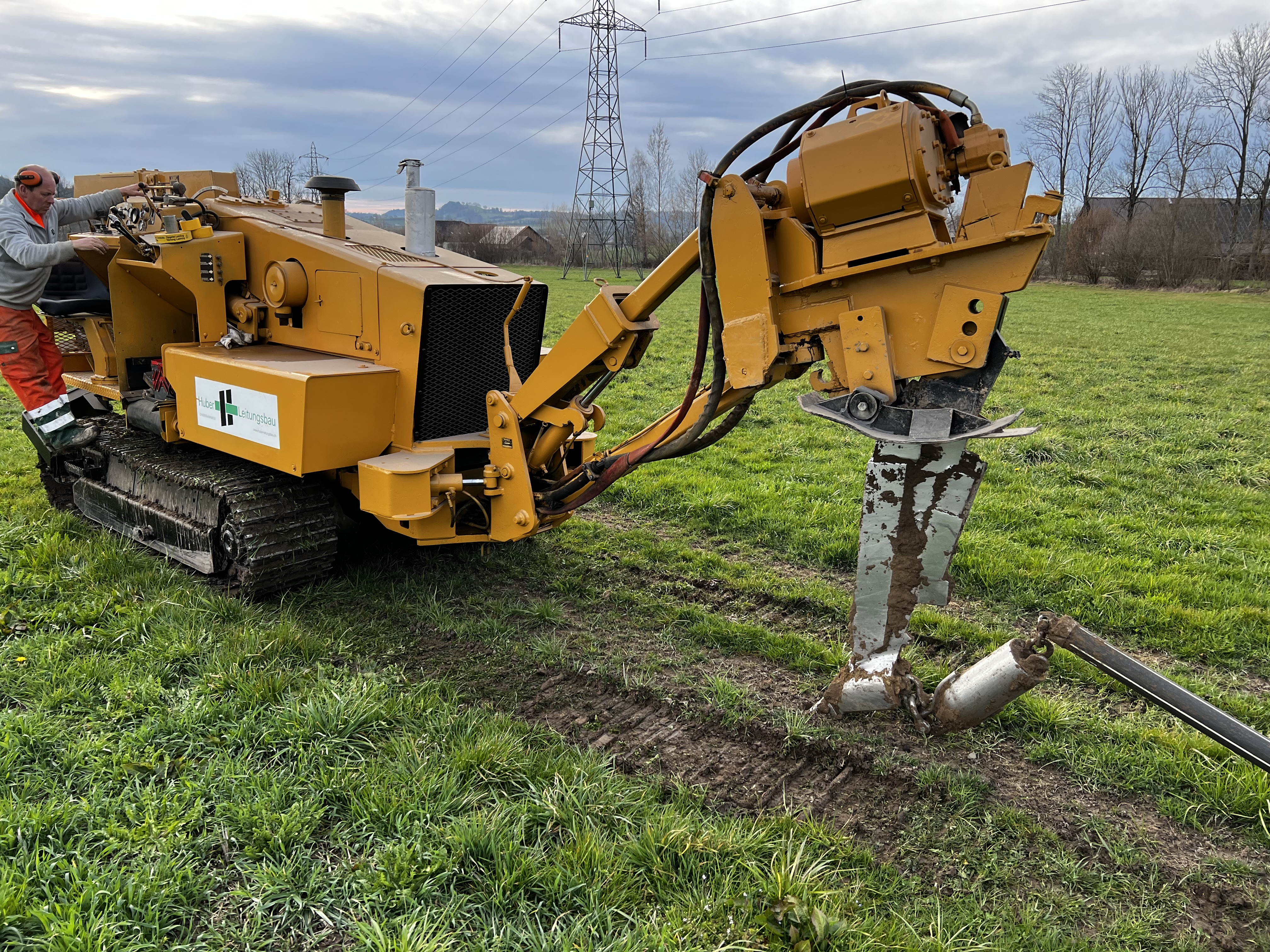

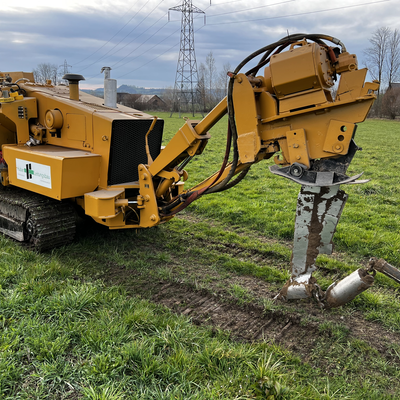

Für die Gemeinde Brienzwiler wird im Spülbohrverfahren mit Lufthammer eine Abwasserleitung DN 160 auf rund 35 Meter eingezogen. Der Lufthammer ist besonder für Bohrungen im kompakten Fels geeignet.
- Auftraggeber: Gemeinde Brienzwiler
- Verfahren: Spülbohrung mit Lufthammer
- Rohr: DN 160 S8 / 35 Meter
- Spezielles: Bohrung durch kompakten Fels mit Lufthammer
Bottmingen (BL)

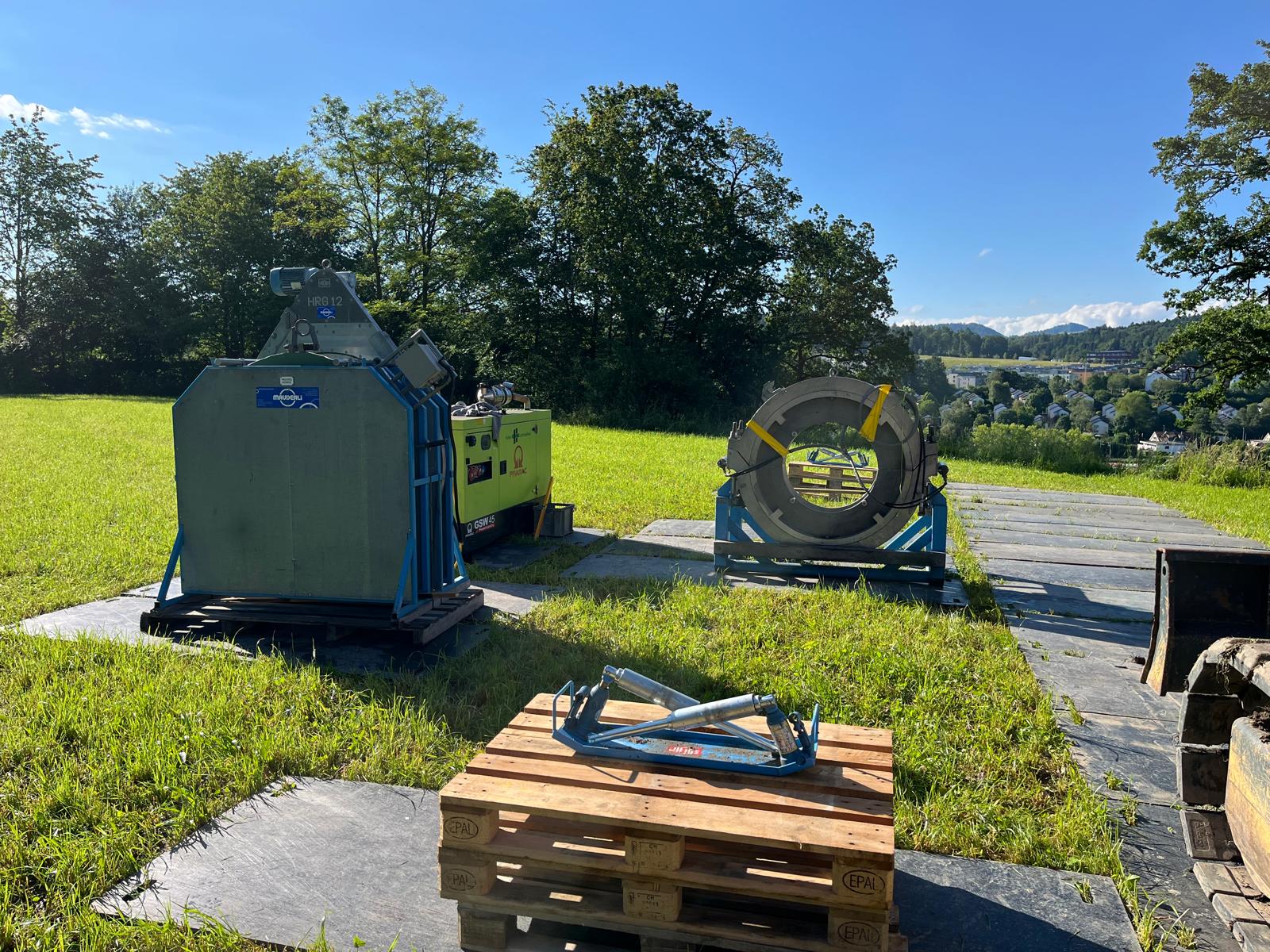

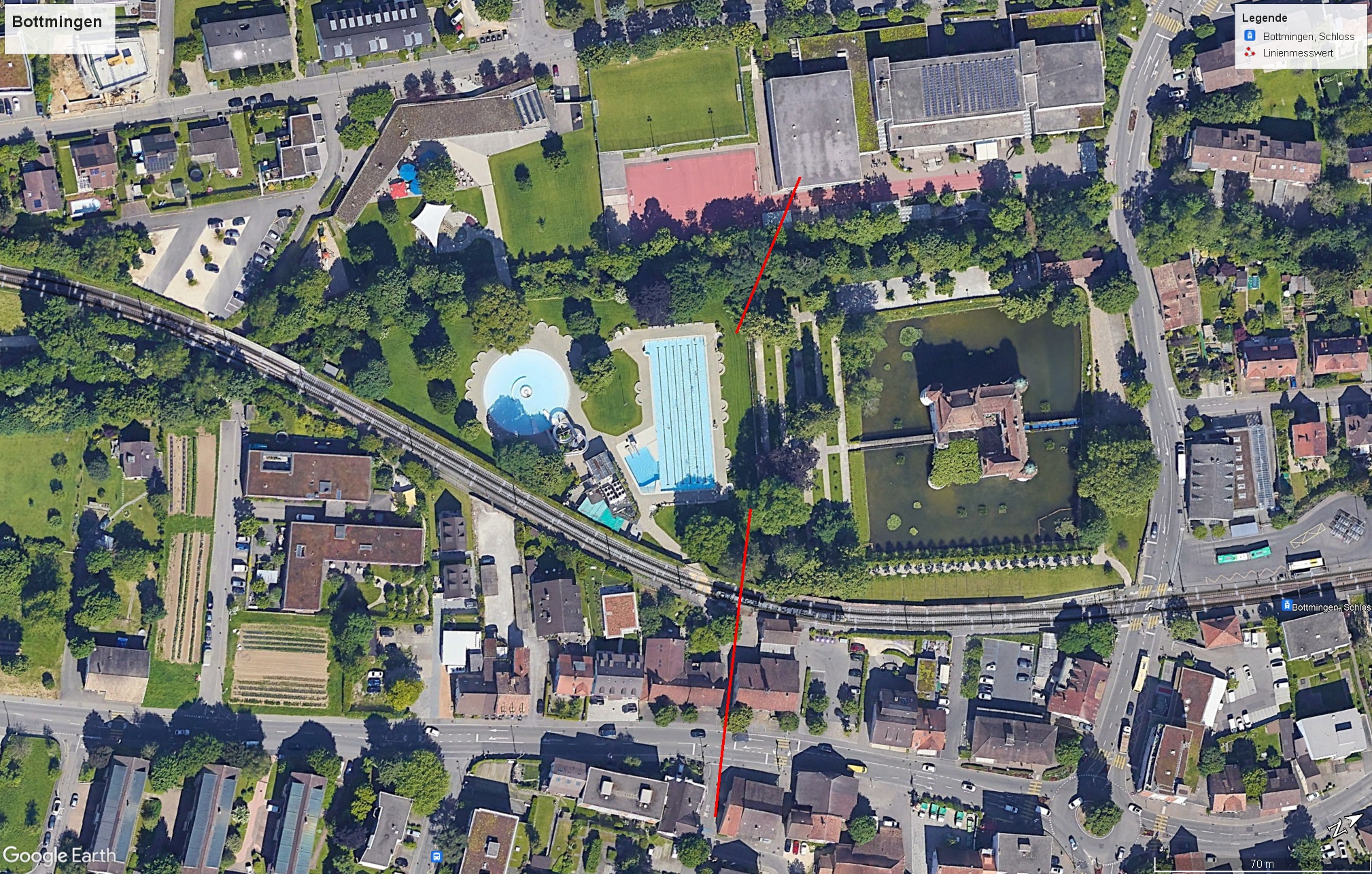

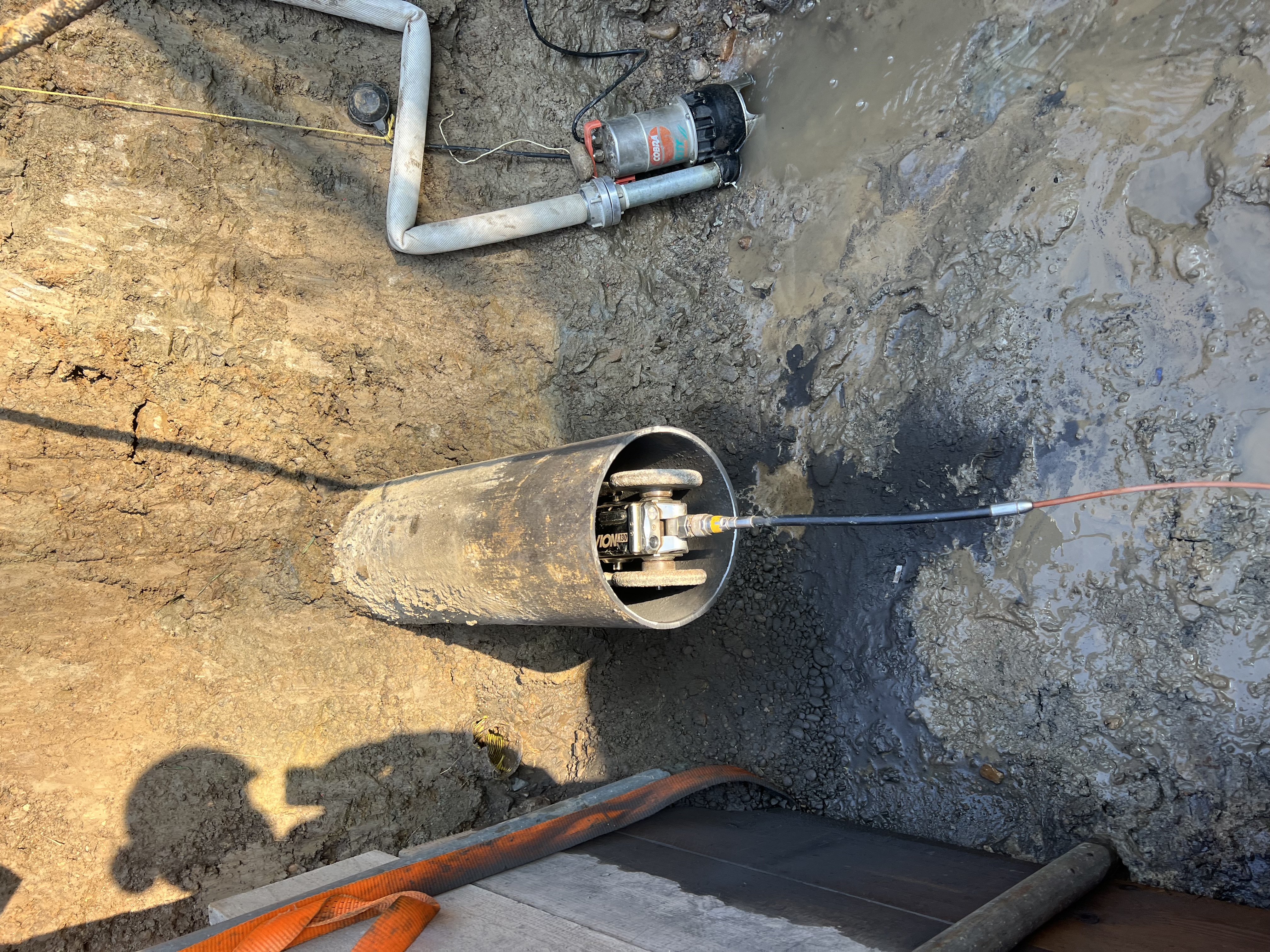

Für den Wärmeverbund Bottmingen (WVB) werden im Spülbohr- und Richtpressverfahren zwei PE-Schutzrohre DN 280 sowie DN 90 auf total rund 175 Meter eingezogen. Dabei wird in einer ersten Bohretappe die Therwilerstrasse sowie die Bahn gequert. In der zweiten Bohretappe wird mit mit dem Richtpressverfahren aus dem Keller des Hallenbades der Bach Birsig unterstossen.
- Auftraggeber: Wärmeverbund Bottmingen WVB
- Verfahren: HDD Spülbohrung / Richtpressverfahren
- Rohr: 2 x PE-Schutzrohr DN 280 + 2 x PE-Schutzrohr DN 90 / 135 Meter
- Boden: Lehm, sehr kompakte Kiesschichten
- Spezielles: Querung Therwilerstrasse und Bahntrassee, Unterstossung Bach Birsig
Bärschwil (SO)

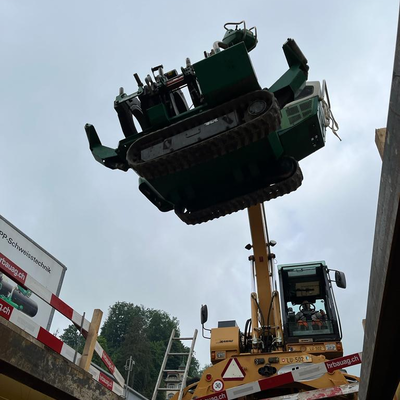

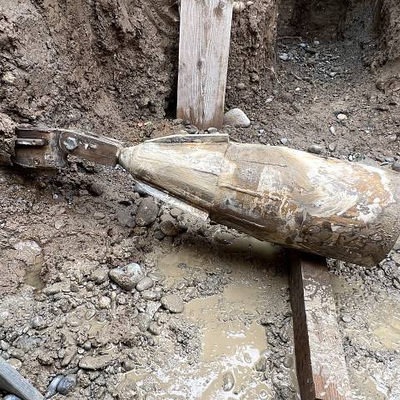

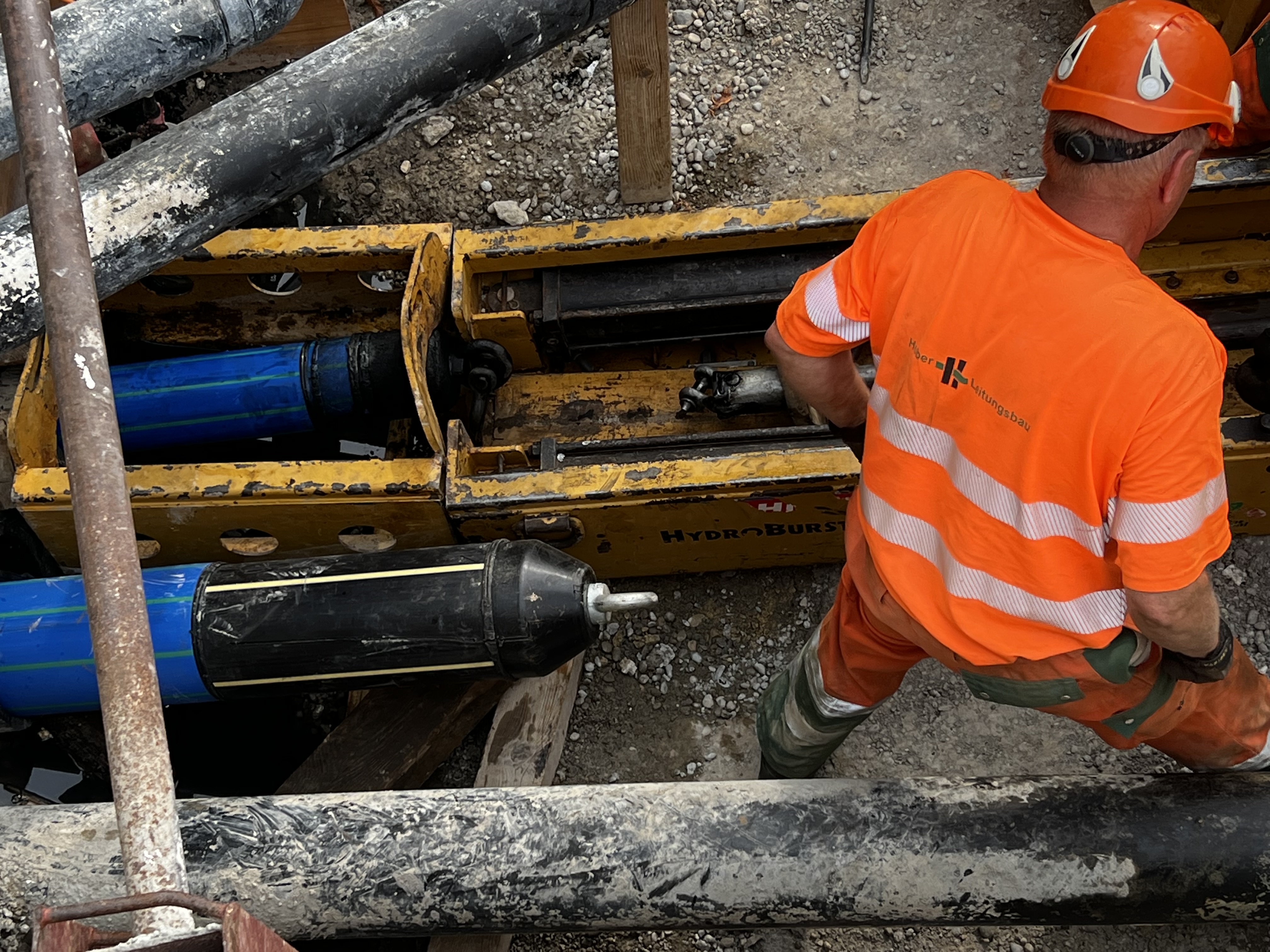

Für die Gemeinde Bärschwil (SO) wird mit unserer HB50 (Stangenberstanlage) und mit unserer Seilberstanlage 100t rund 100 Meter (50m DN 125 + 50m DN 225) im Berstverfahren eingezogen. Dabei wir das alte Gussrohr respektive Eternitrohr aufgebrochen, verdrängt und im gleichen Zuge das neue PE-Druckrohr eingezogen.
- Auftraggeber: Albin Bohrer AG

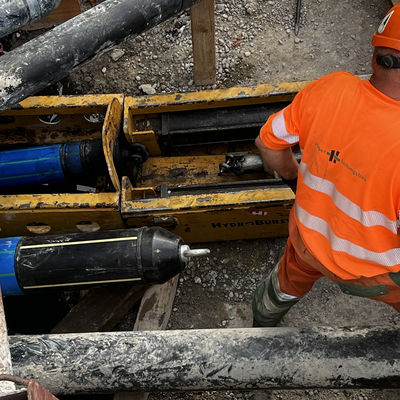

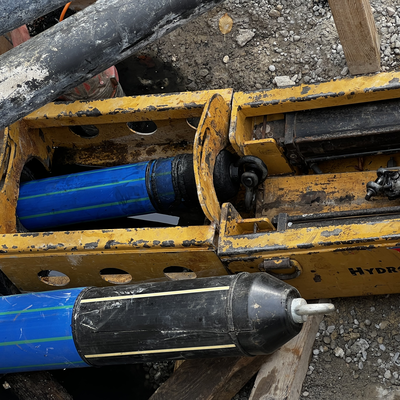

- Verfahren: Berstlining
- Rohr: 50m DN 125 Druckrohr Wasser / 50m DN 225 Druckrohr Abwasser

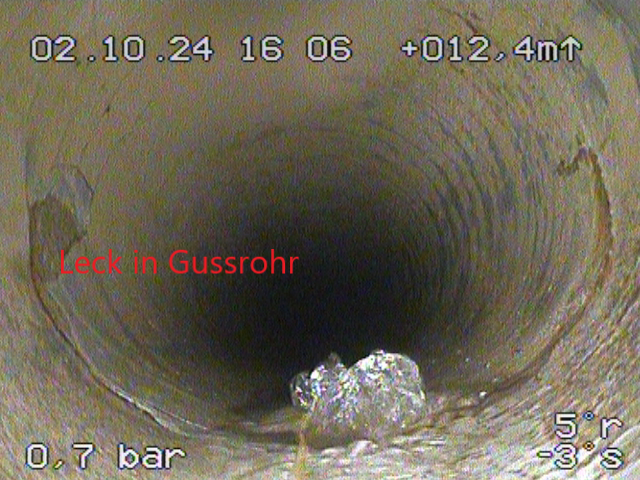

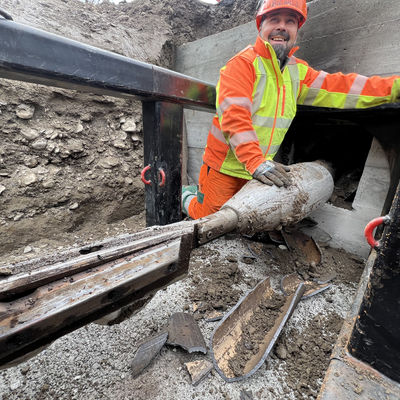

- Spezielles: Aufgrund unerwarteter Bögen bei der Eternitleitung wurde vom Stangenberstgerät auf das Seilberstgerät gewechselt. Dies ermöglicht es, das Rohr trotz Bögen und Absatz zu bersten. Weitere Herausforderungen wie die engen Platzverhältnisse sowie der steile Leitungsverlauf meisterte das Berstteam mit bravour.
Wolhusen (LU)
Im Anschluss an unsere Pressbohrung wird in das Stahlrohr ein PE-Rohr DN 400 S5 auf Gleitkufen zusammen mit einem PE-Rohr DN 63 hineingeschoben. Das DN 63 PE-Rohr dient im Anschluss dazu, den Hohlraum mit Splitt zu verfüllen. Das DN 400 PE-Rohr wird mit unserem Schweissautomaten McElroy direkt in der Grube geschweisst.
- Auftraggeber: HR Bau AG

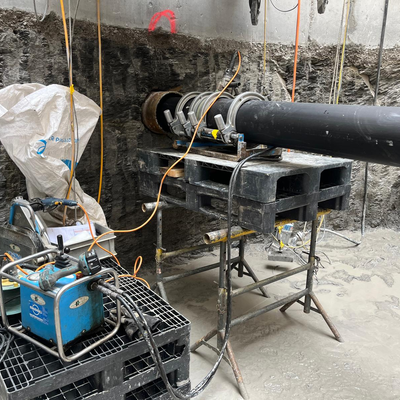

- Verfahren: Rohrschweissen

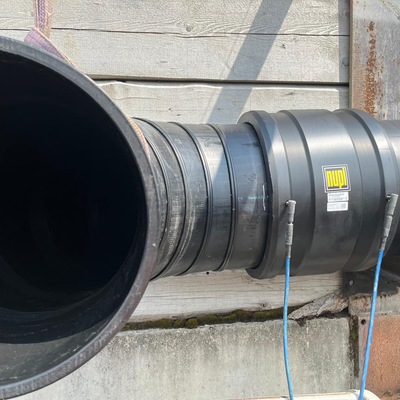

- Rohr: DN 400 HDPE
- Spezielles: Schweissen in der Grube mit dem Schweissautomaten
Buttisholz (LU)

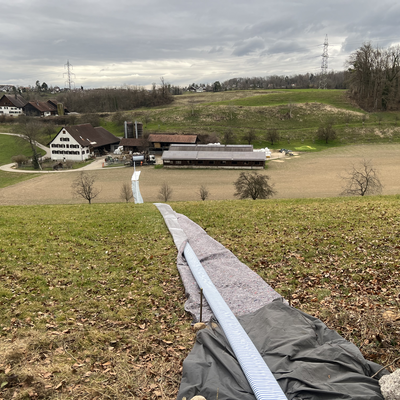

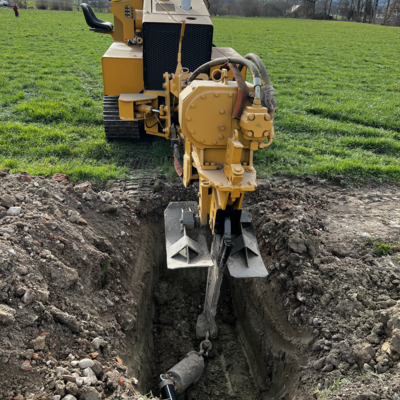

Für einen Bauernbetrieb in Buttisholz wird eine neue Güllenleitung mit dem Pflug auf rund 400 Meter verlegt. Zusätlich zu den Pflugarbeiten wird ein Bach im Spülbohrverfahren gequert.
- Auftraggeber: Privatperson / Bauer

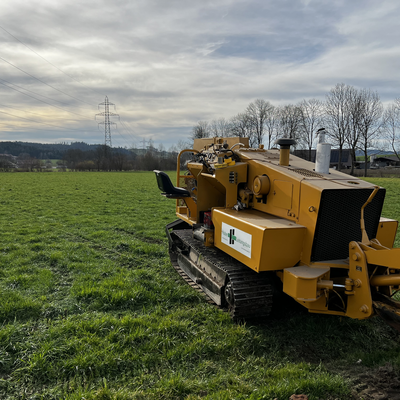

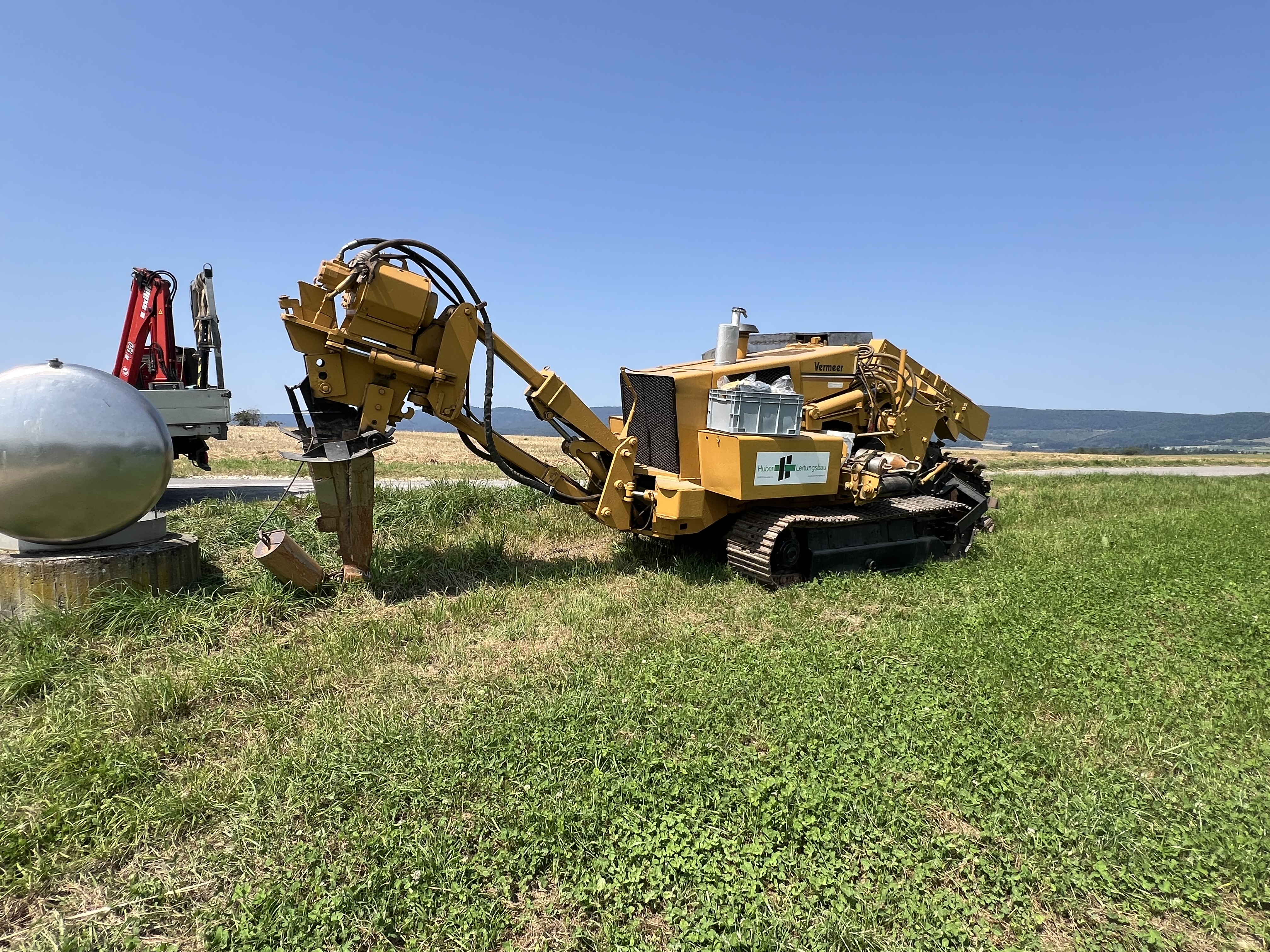

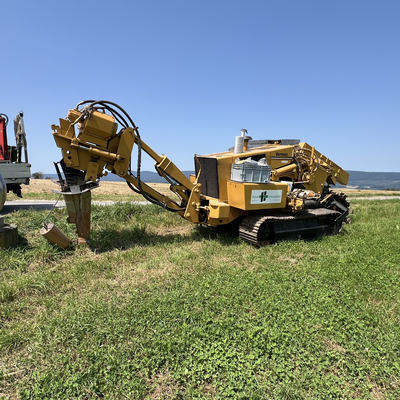

- Verfahren: Pflügen

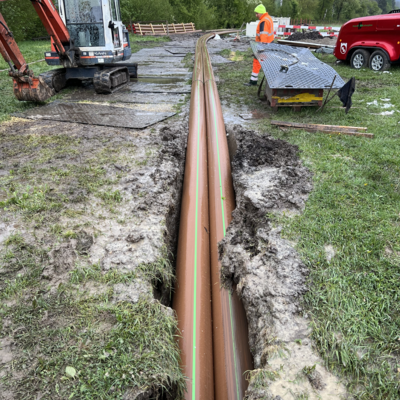

- Rohr: DN 63 PE-Rohr/ 400 Meter

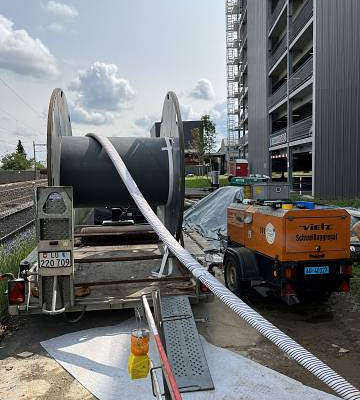

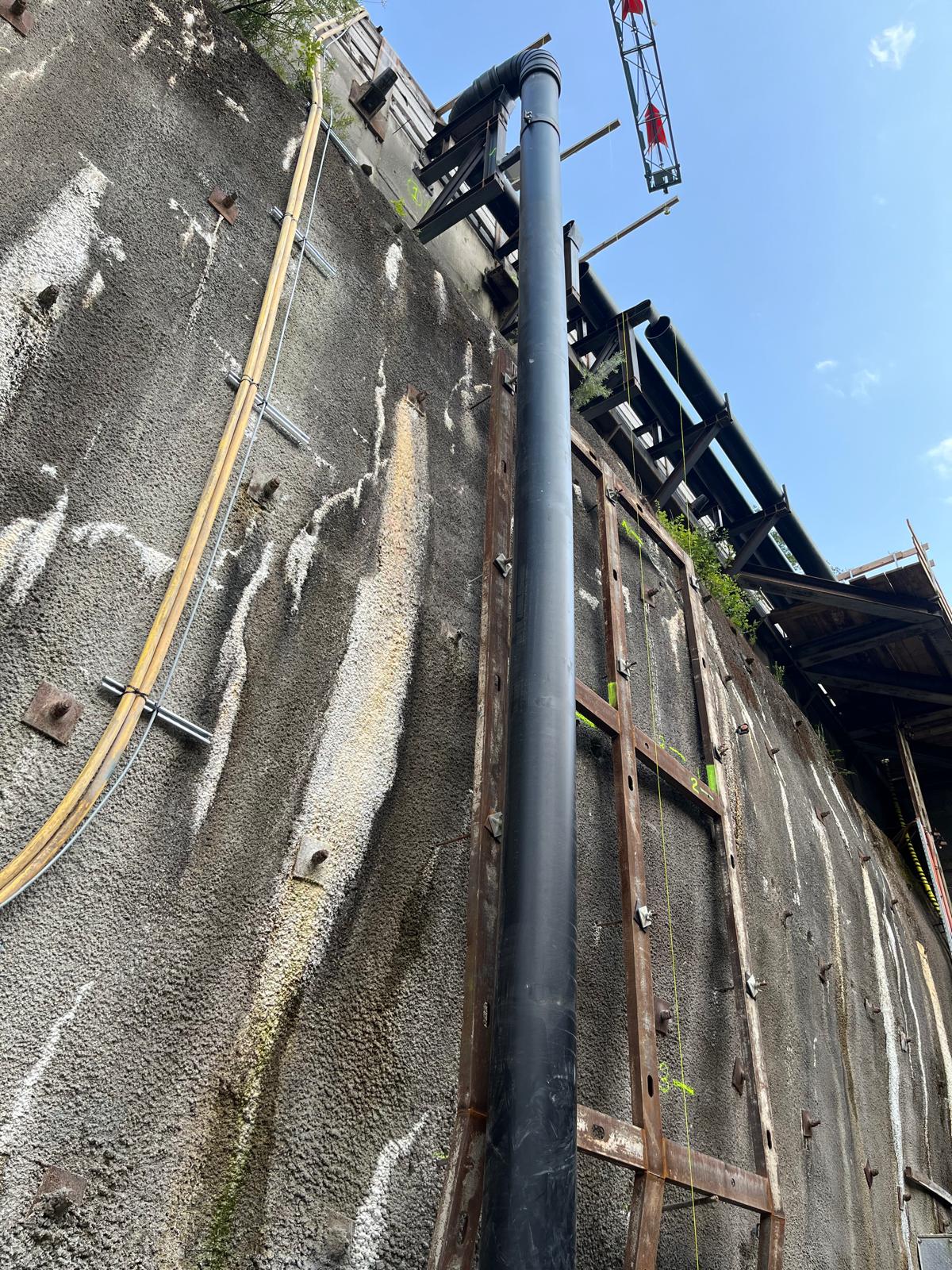

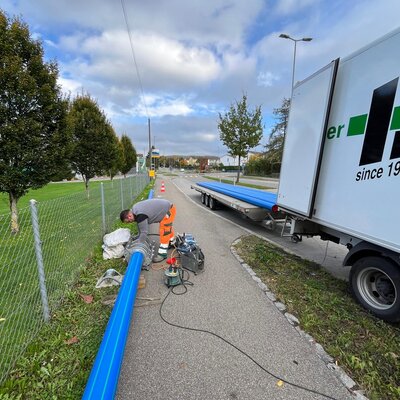

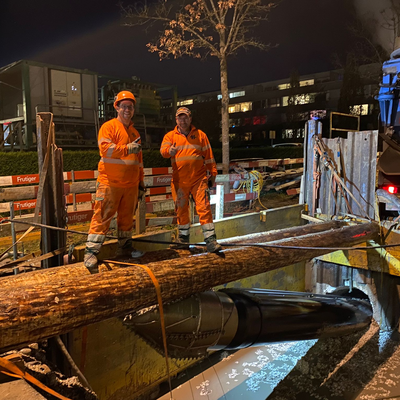

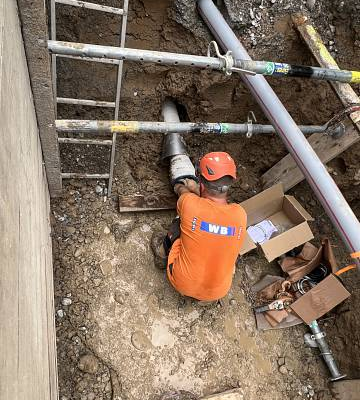

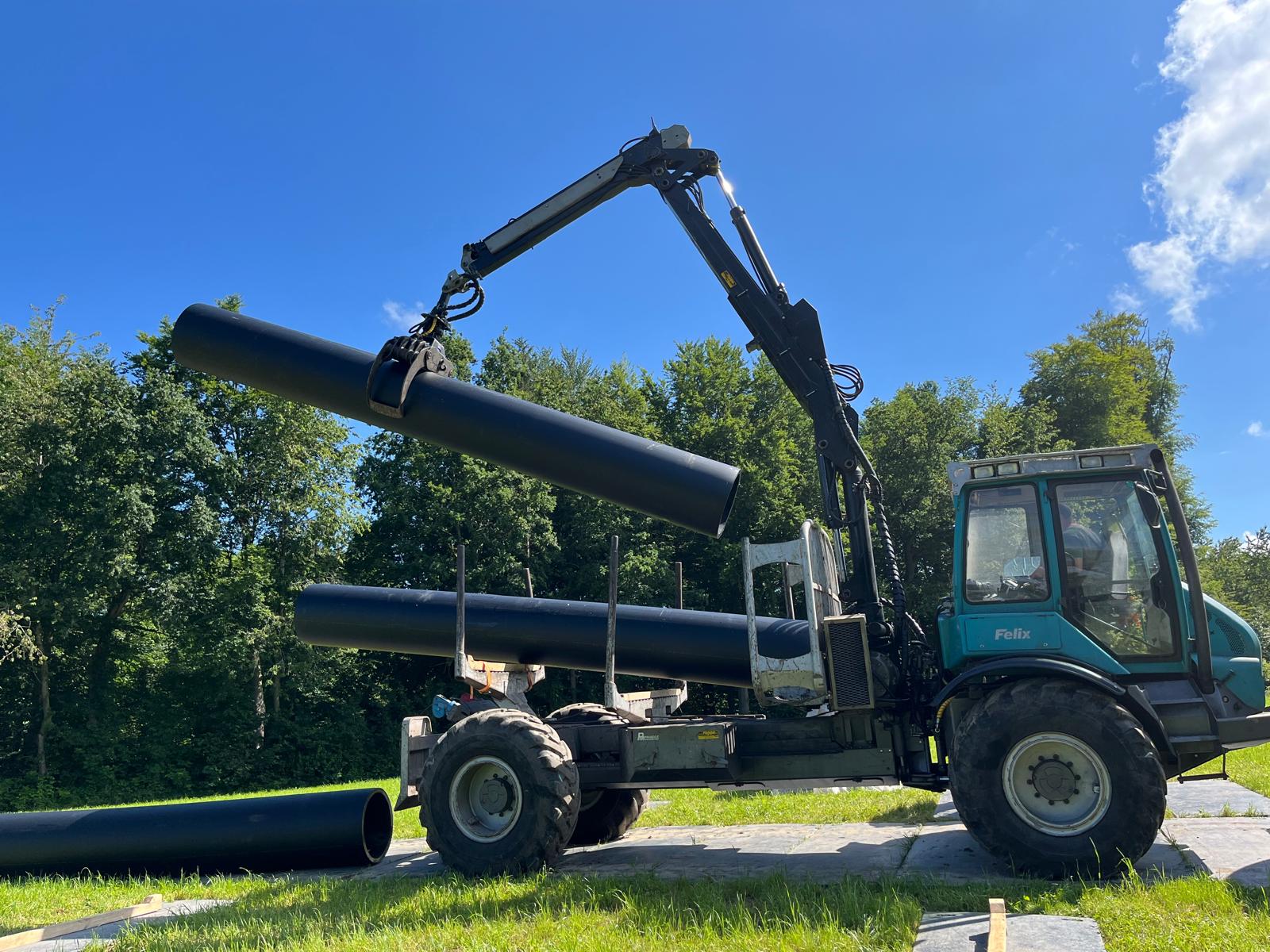

Niederwangen (BE)

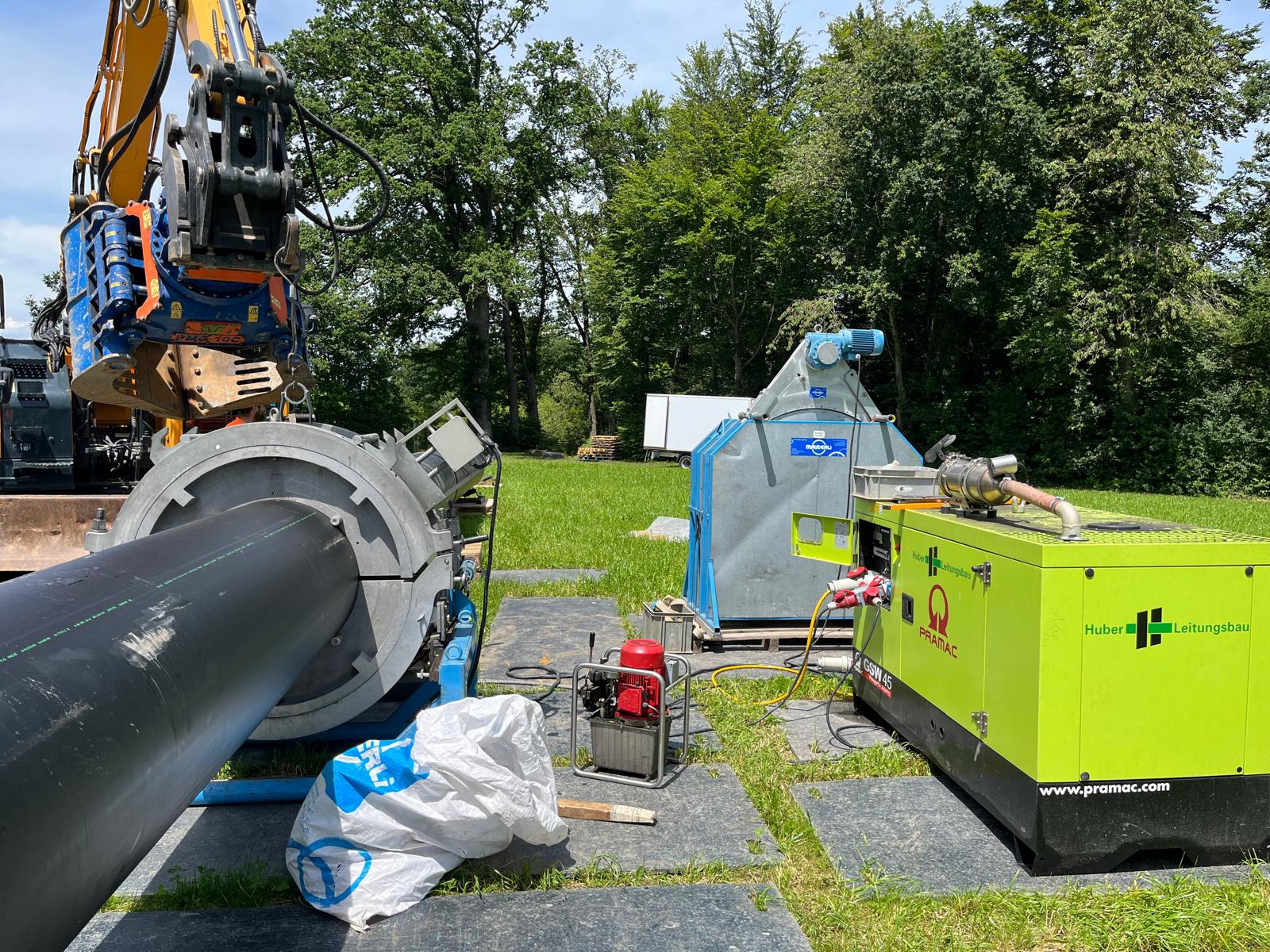

Unser PE-Schweissteam bereitet die DN 710 HDPE Rohre für den Einzug in Niederwangen (BE) vor. Insgesamt werden zwei Rohrstränge an jeweils 150 Meter geschweisst und für den Rohreinzug vorbereitet. Dabei ist präzises und konzentriertes arbeiten gefordert. Unser eingespieltes Schweissteam erfüllt diese Anforderung mit bravour.
- Auftraggeber: Frutiger AG
- Verfahren: Rohrschweissen
- Rohr: DN 710 HDPE
- Spezielles:

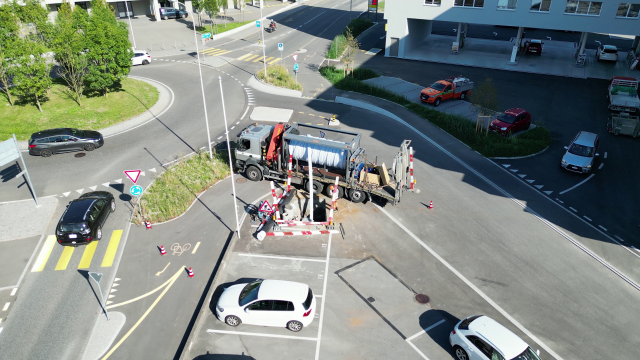

Dietikon (ZH)
Für die Gemeinde Dietikon wird eine Trinkwasserleitung direkt aus dem Pumpwerk hinaus saniert. Die Leitung fürt dabei durch eine Grundwasser Schutzzone und weist einen 90° Bogen auf. Aufgrund der Schutzzone sollen die baulichen Massnahmen möglichst gering gehalten werden. Ein passendes Projekt für Primus Line. Kurzer Unterbruch der Nutzung, keine Gruben in der Schutzzone sowie das meistern eines 90° Bogens
- Auftraggeber: Gemeinde Dietikon
- Verfahren: Primus Line
- Rohr: Altrohr DN 300 Eternit /DN 250 Stahl, 40 Meter / Primus Line MD-250-W
- Spezielles: 90° Bogen, Grundwasser Schutzzone 1

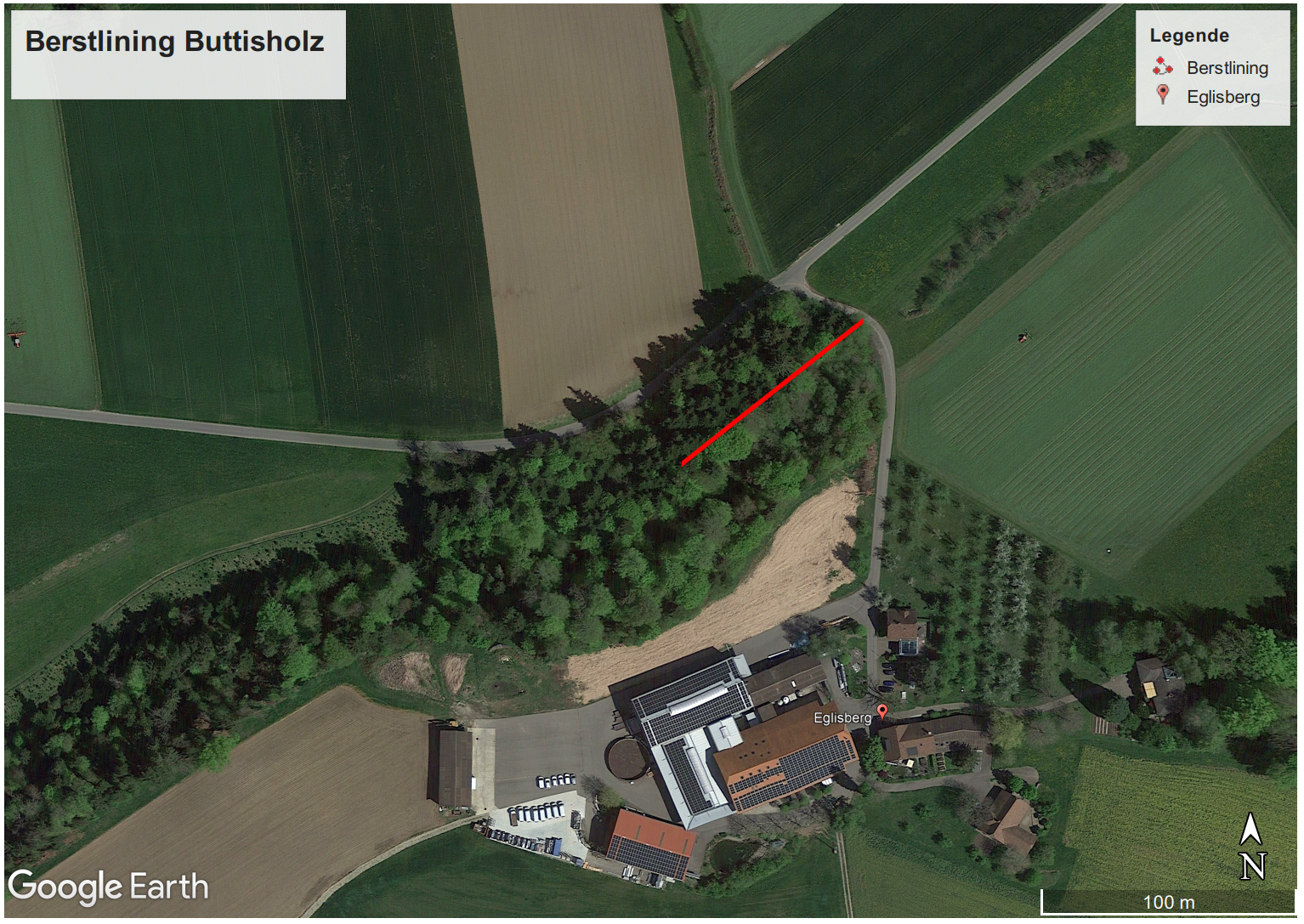

Buttisholz (LU)

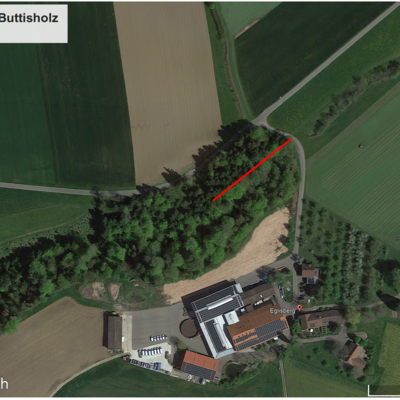

Im Zuge einer Deponiesanierung musste die rund 95 Meter lange Bachleitung erneuert werden. Dies wurde im Berstliningverfahren durchgeführt. Nach rund 40 Metern traten jedoch unerwartete Probleme auf. Trotz rund 170 Tonnen Zugkraft blieb der Berstkopf an einer bis dahin unbekannten Betonmauer (11m Tief im Boden) stecken. Zudem war die Bachleitung stärker in der Felsrinne einbetoniert als zuvor angenommen.

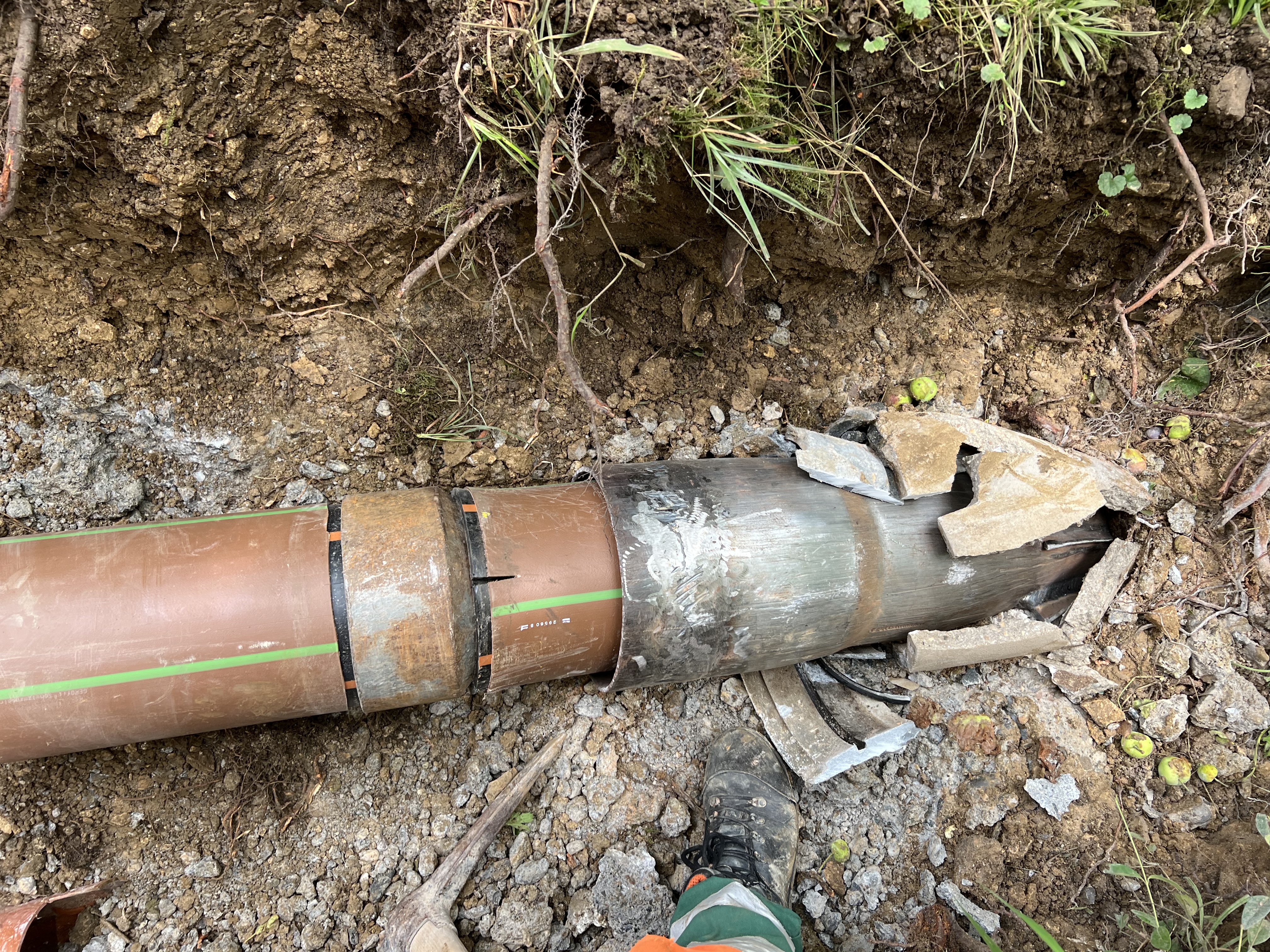

Problemlösung Huber Leitungsbau: Um das Berstlining trotzdem durchzuführen hat Huber Leitungsbau eine unkonventionelle Lösung entwickelt. Mit einem selbst entwickelten Kopf wurden Sprengladungen bei der Betonmauer und den Felspartien platziert. Nach rund 10 Sprengungen und 25 Kg Sprengstoff konnte das PE-Rohr ohne Schaden erfolgreich eingezogen werden.
- Auftraggeber: Gemeinde Buttisholz
- Verfahren: Berstlining
- Rohr: PE-Rohr DN 500 / 95 Meter
- Spezielles: Für die Sprengung von Hindernissen (Betonmauer) wurde bei Huber Leitungsbau ein Spezialkopf entwickelt. Nach insgesamt 10 Sprengungen und rund 25kg Sprengstoff konnte das Rohr erfolgreich eingezogen werden

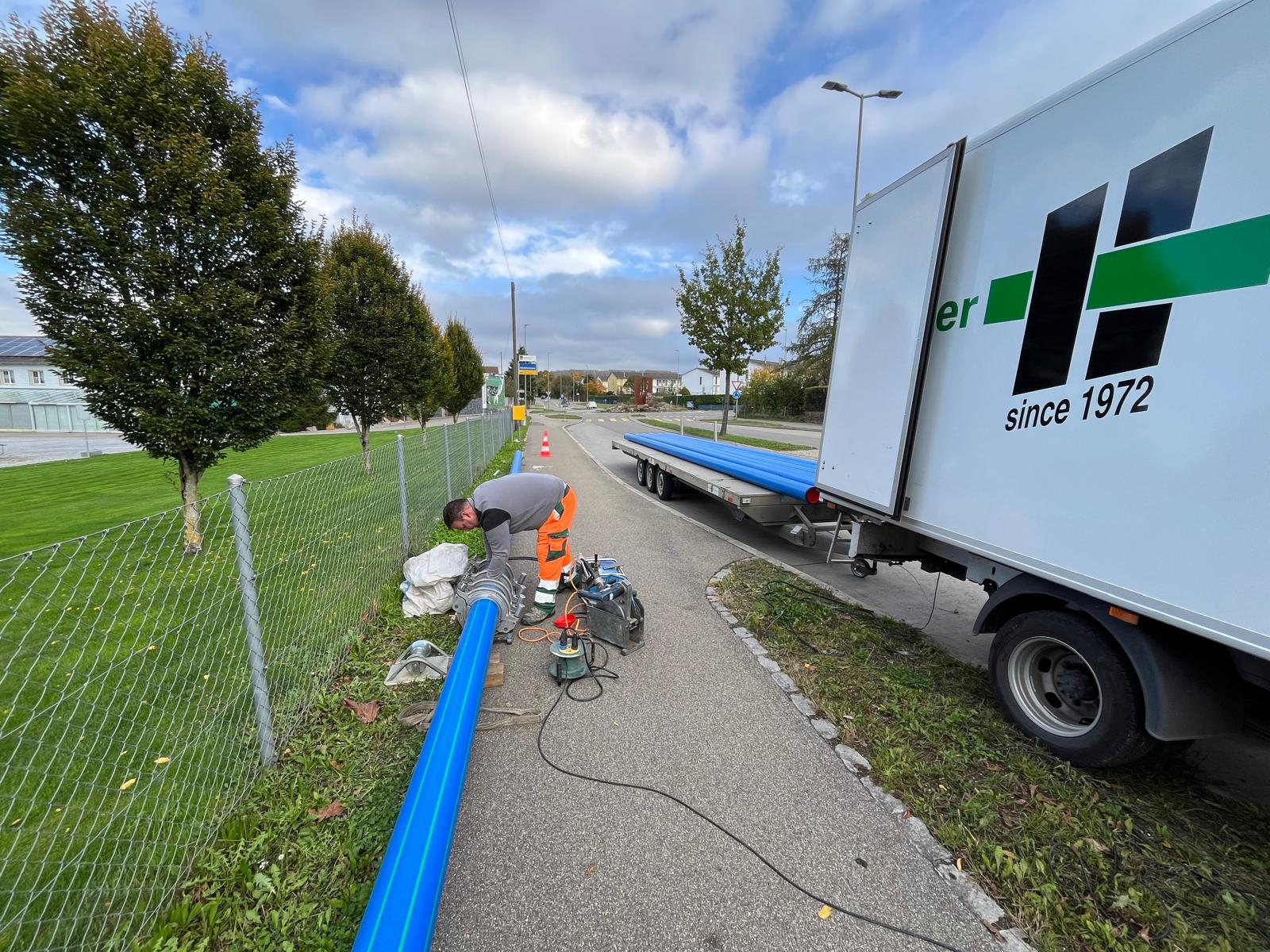

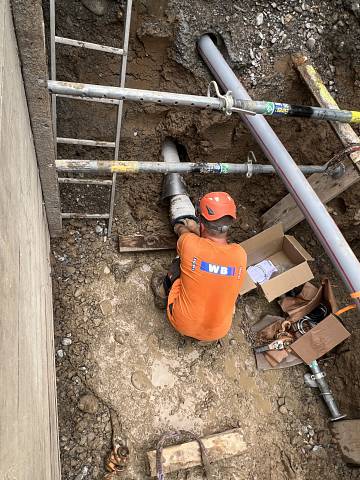

Muraltweg (BE)

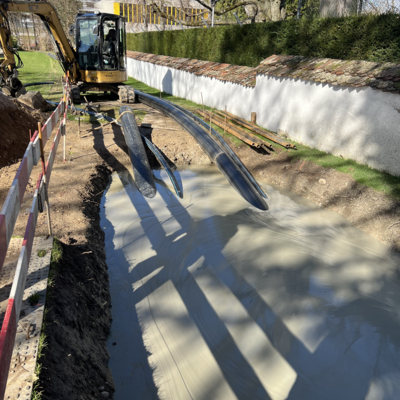

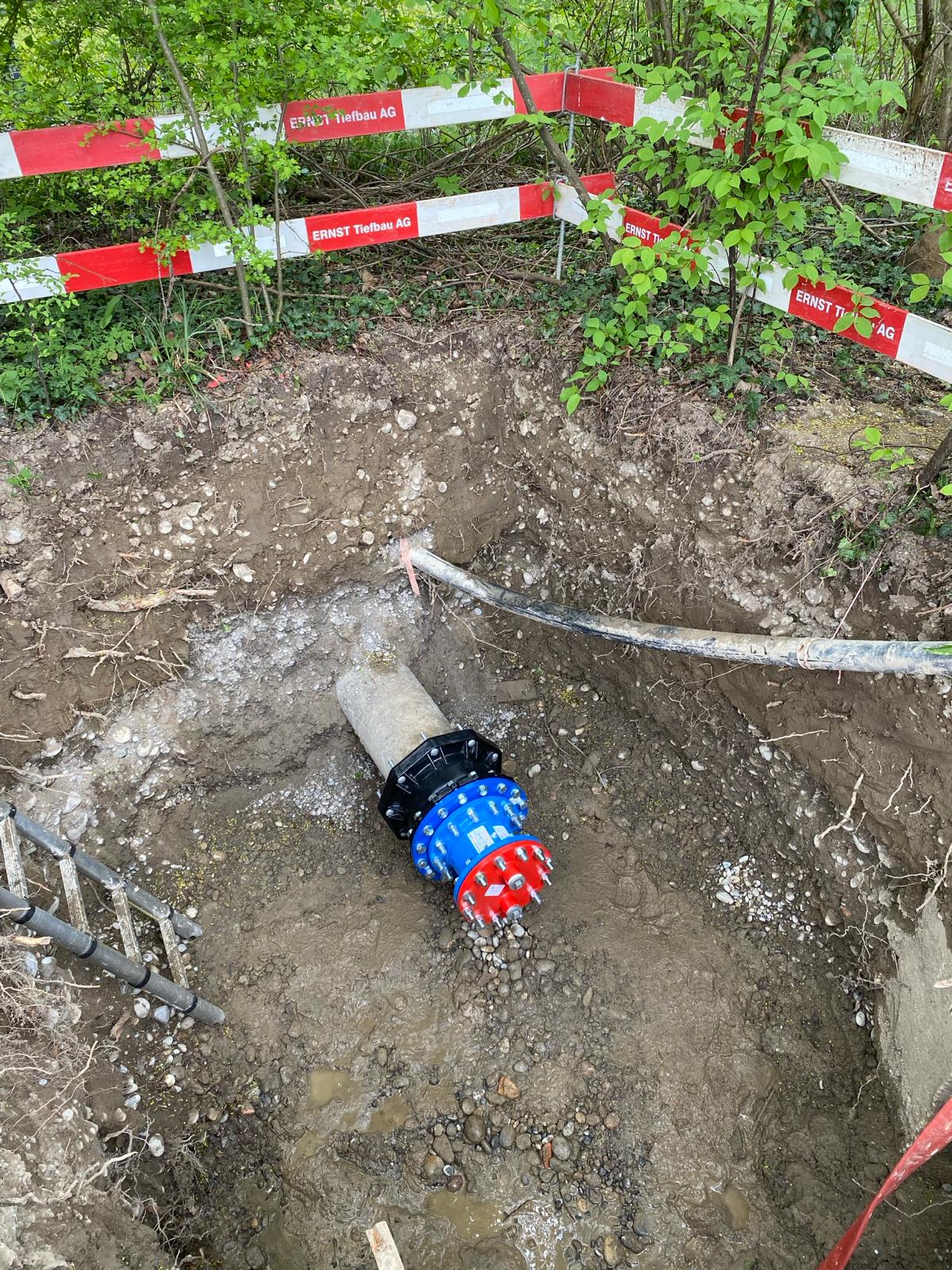

Für die EWB werden mit unserer HB50 rund 120 Meter Wavin Druckrohre DN 150 im Berstverfahren eingezogen. Dabei wir das alte Gussrohr aufgetrennt, verdrängt und im gleichen Zuge das neue PE-Druckrohr eingezogen.
- Auftraggeber: EWB
- Verfahren: Berstlining
- Rohr: Wavini TS Druckrohr DN 150 PN16 / 120 Meter
Tamins (GR)

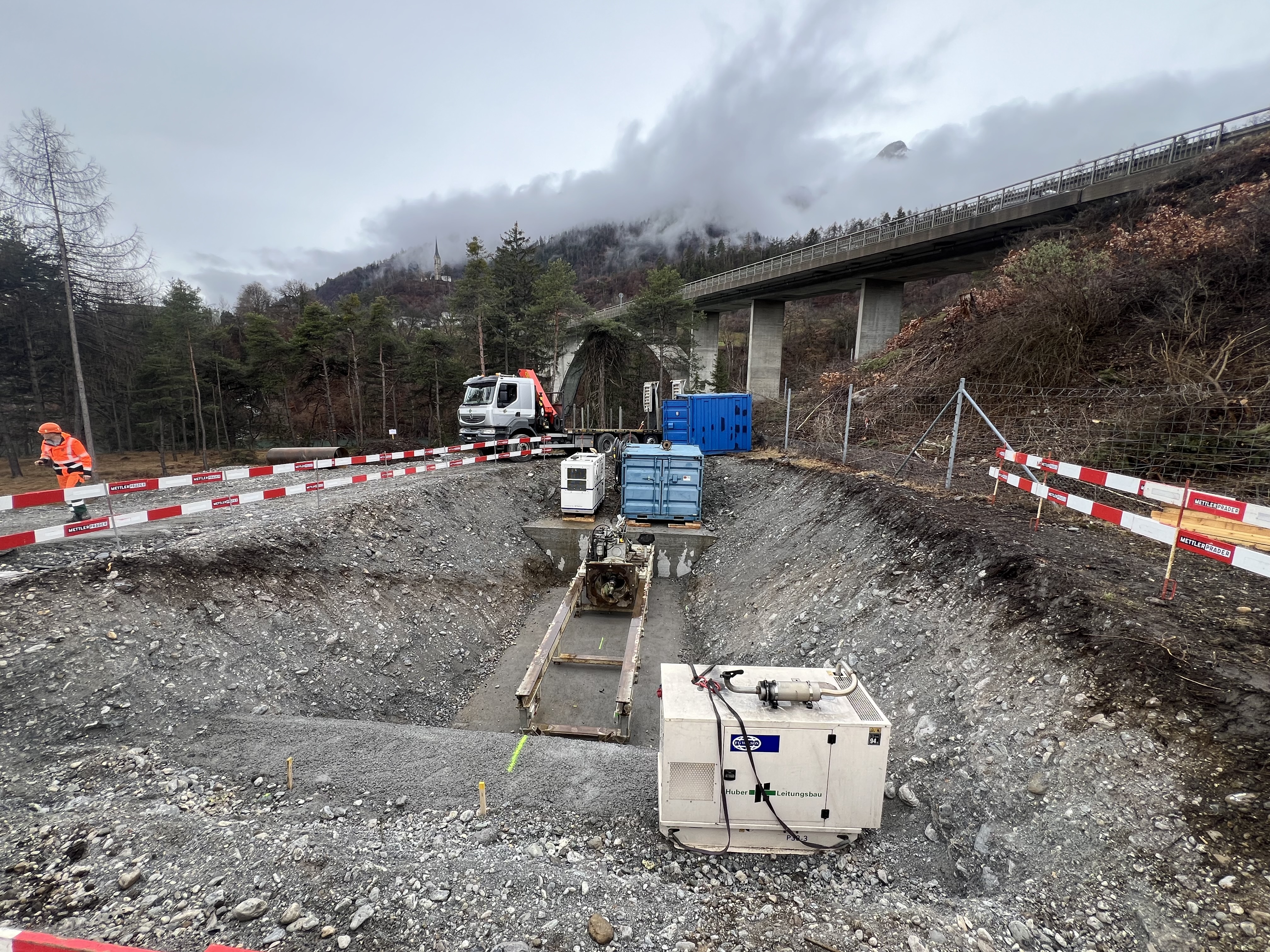

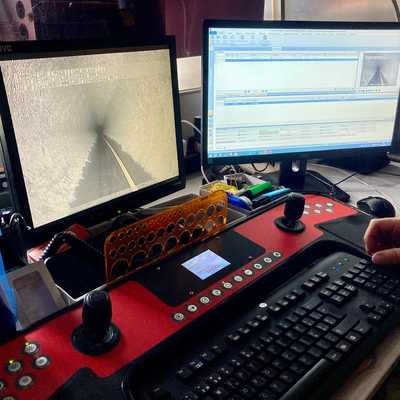

Für den Wärmeverbund Rhiienergie führen wir zwei Pressbohrung DN 800 und DN 600 auf eine Länge von 30 bzw. 52 Meter aus. Dabei unterqueren wir die Autobahn A13 sowie eine Hauptstrasse.
- Auftraggeber: Wärmeverbund Rhiienergie
- Verfahren: Pressbohren gesteuert
- Rohr: Stahlrohr DN 800 / 30 Meter + DN 600 / 52 Meter
- Spezielles: Querung Autobahn und Hauptstrasse

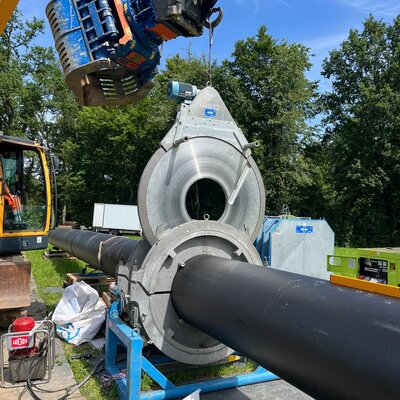

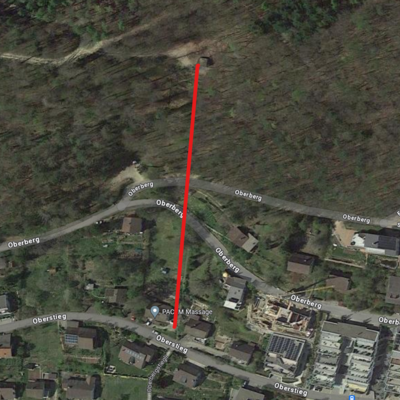

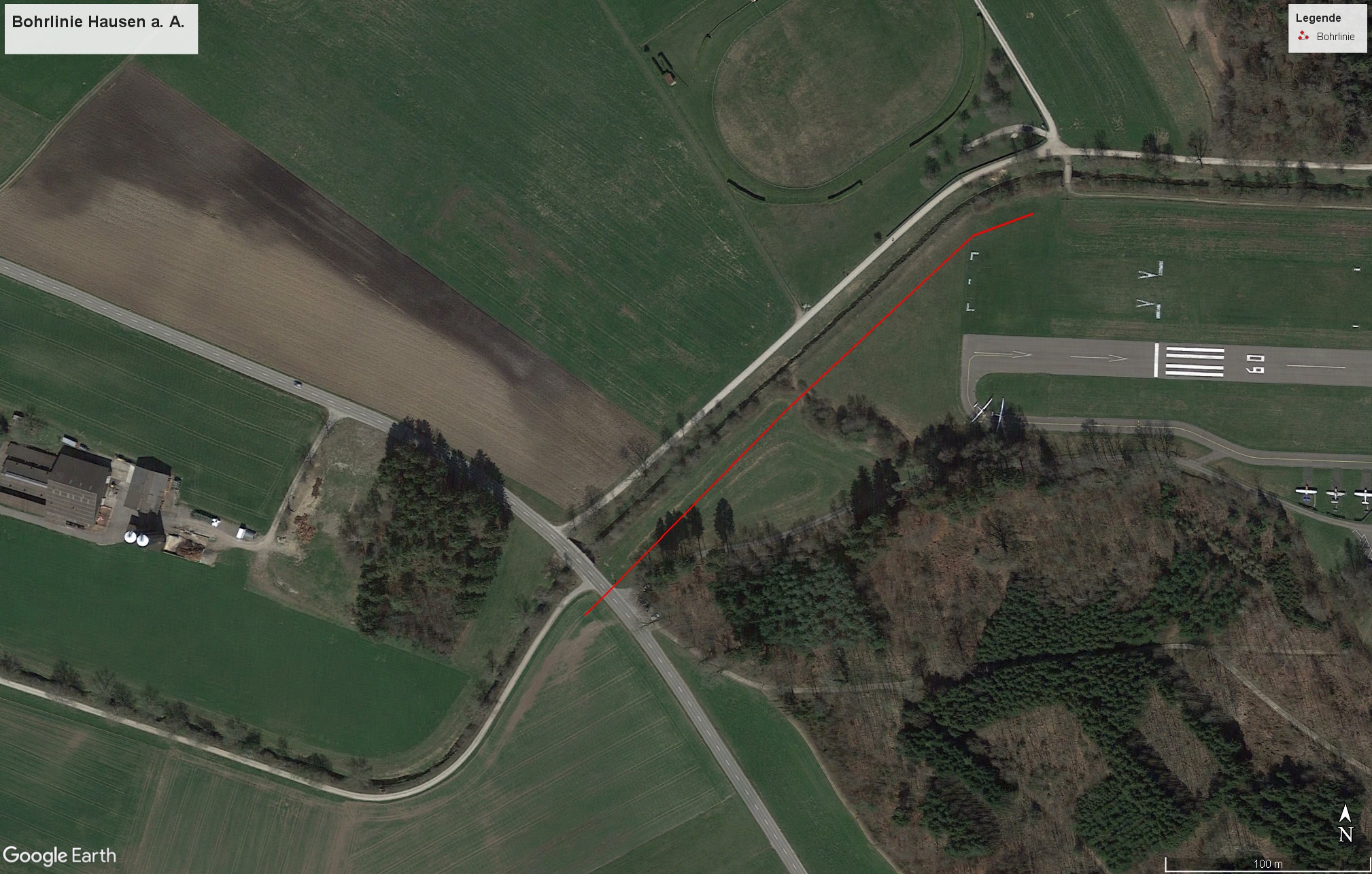

Hausen a. A. (ZH)
Für die neue Abwasserpumpleitung der Gemeinde Hausen a. A. werden im Spülbohrverfahren zwei PE-Druckrohre DN 250 auf rund 300 Meter eingezogen. Dabei queren wir die Kappelerstrasse, das angrenzende Naturschutzgebiet, den Jonen Bach sowie die Anflugschneisse des Flugplatzes Hausen am Albis.
- Auftraggeber: Gemeinde Hausen a. A.
- Verfahren: HDD Spülbohrung
- Rohr: 2 x HDPE DN 250 / 300 Meter
- Boden: Silt, Lehm, Molassse
- Spezielles: Querung Strasse,Bach,Naturschutzgebiet und Anflugschneisse Flugplatz
Wolhusen (LU)
Für die ARGE K10 Plus rammen wir ein DN1000 Stahlrohr mit 44mm Wandstärke auf eine Länge von 24 Meter. Dabei unterqueren wir die Bahnlinie Wolhusen-Luzern sowie die Hauptstrasse. Um den Bahnverkehr nicht zu beeinträchtigen werden diese Arbeiten in der Nacht durchgeführt.
- Auftraggeber: ARGE K10 Plus
- Verfahren: Rammen
- Rohr: Stahlrohr DN1000 mit einer Wandstärke von 44mm / 24 Meter
- Spezielles: Querung Bahntrassee und Hauptstrasse in Nachtarbeit
Gerlafingen (SO)
Für die Brunnengenossenschaft in Gerlafingen sanieren wir eine leckhafte Wasserleitung auf 170m mit dem Primus Line System. Die bestehende Leitung befindet sich auf dem Areal der Stahl Gerlafingen AG und quert eine Bahntrassee. Zusätzlich weist das Altrohr einen 15° Bogen auf. Dank dem Primus Line System konnte die sanierung innert knapp vier Tagen durchgeführt werden und die Arbeitsabläufe des Stahlwerkes wurden kaum tangiert.
- Auftraggeber: Brunnengenossenschaft Gerlafingen
- Verfahren: Primus Line
- Rohr: Altrohr DN 300 Beton, Duktilgus & PE, Total 170m / Primus Line ND-200-W, MOP 18 bar
- Spezielles: Querung Bahntrassee, 15° Bogen, Diverse Rohrmaterialien und Übergänge

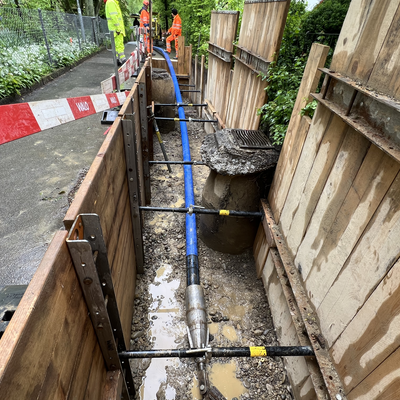

Wohlen (AG)
Für die IBW Wohlen sanieren wir auf knapp 25 Meter eine leckhafte Gasleitung, welche ein SBB Bahntrassee quert. Dank dem Primus Line System konnte die sanierung innert knapp vier Tagen durchgeführt werden.
- Auftraggeber: IBW Wohlen
- Verfahren: Primus Line
- Rohr: Altrohr DN 200 Stahl, 25m / Primus Line MD-200-G, MOP 25 bar
- Spezielles: Querung Bahntrassee

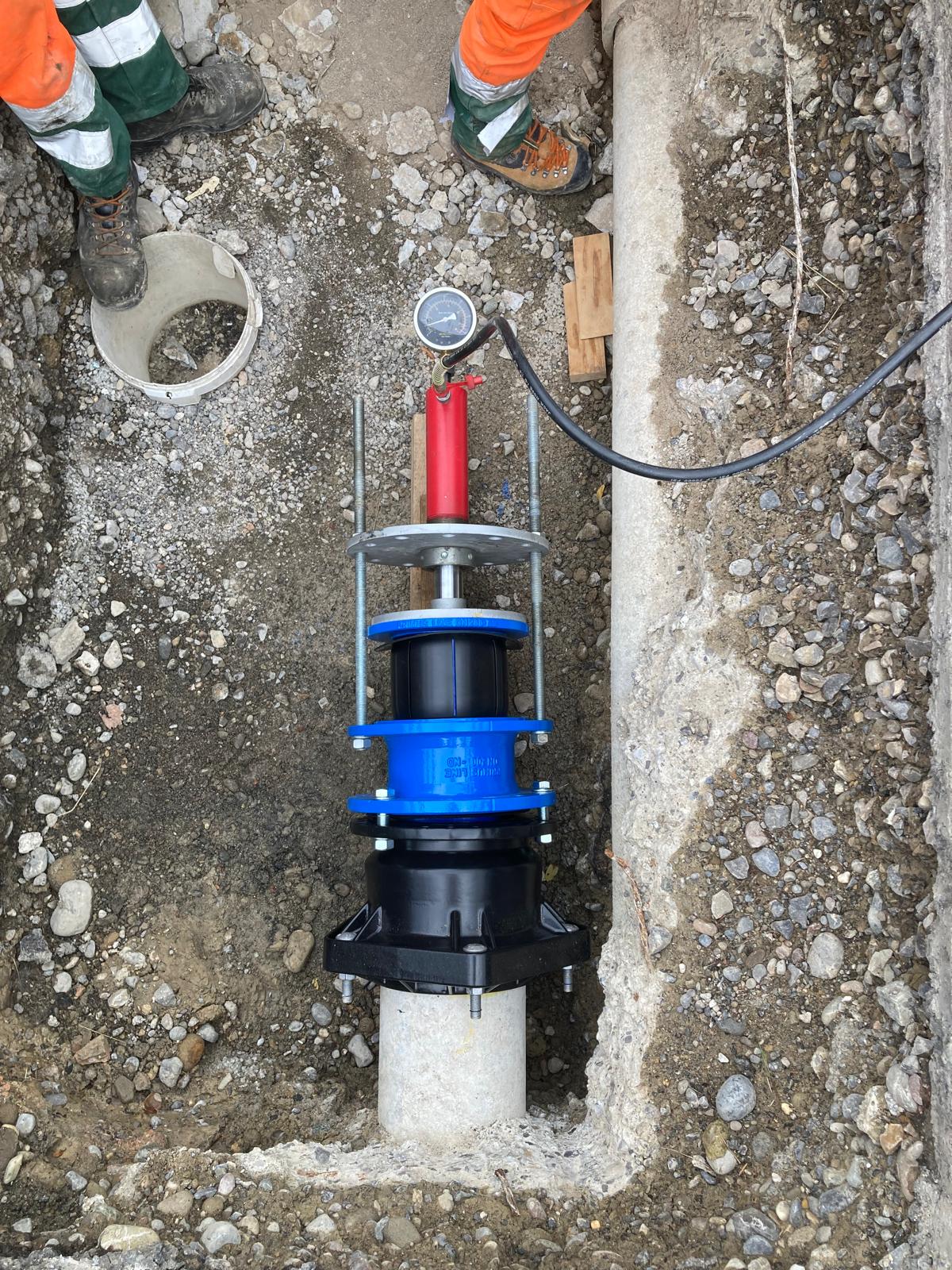

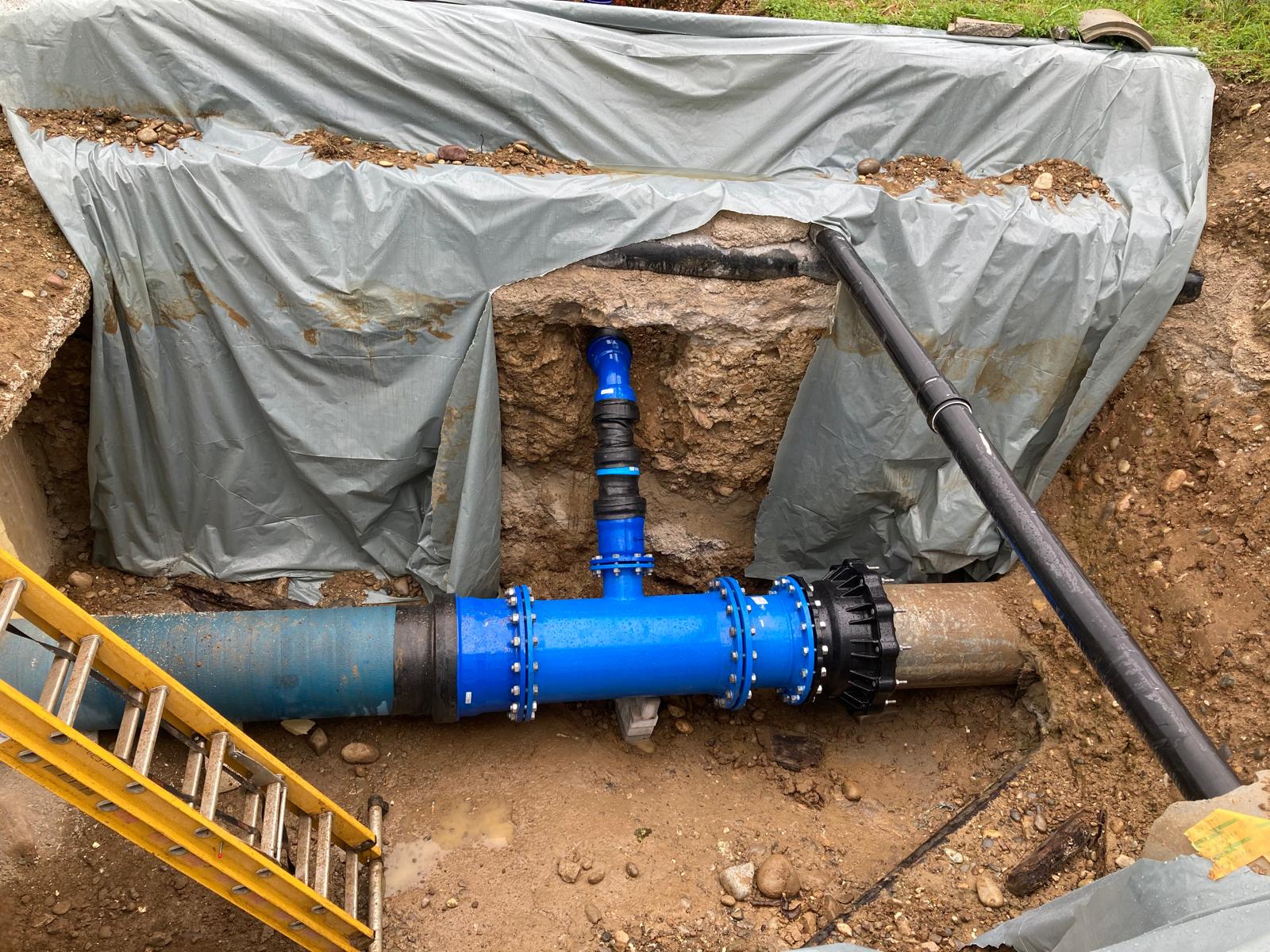

Hilterfingen (BE)

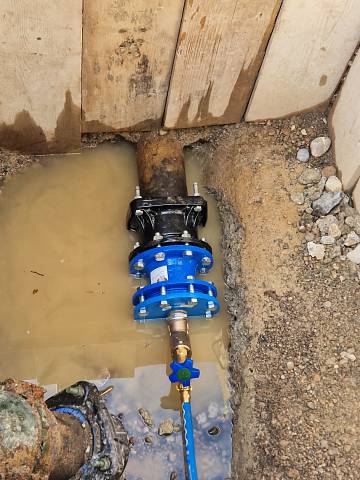

Für die Wasserversorgung Hilterfingen wurde eine alte Gussleitung im Berstverfahren ersetzt. Auf eine Länge von 60 Metern wurde ein neues ZMU Gussrohr DN125 innert knapp zwei Stunden eingezogen.
- Auftraggeber: Wasserversorgung Hilterfingen
- Verfahren: Berstlining
- Rohr: ZMU Duktilguss

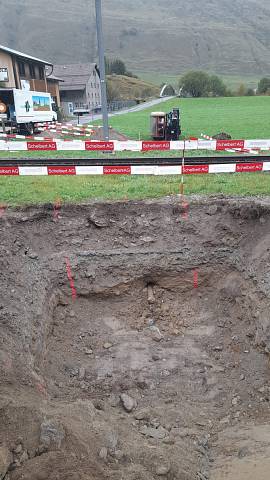

Andermatt (UR)

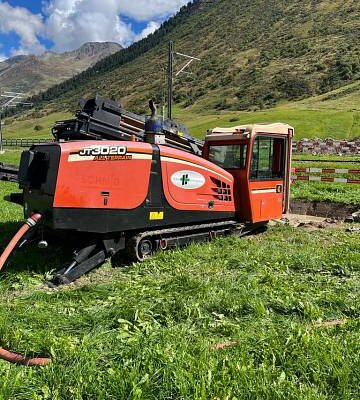

Für die Gemeinde Andermatt wurde das Bahntrassee im Spülbohrverfahren unterquert. Eingezogen wurden drei Kabelschutzrohre DN120 sowie ein DN40. Die Arbeiten konnten innert zwei Tagen erfolgreich abgeschlossen werden.
- Auftraggeber: Gemeinde Andermatt
- Verfahren: HDD Spülbohrung
- Rohr: 3x Kabelschutzrohre DN 120 + 1x DN40
- Spezielles: Querung Bahntrassee

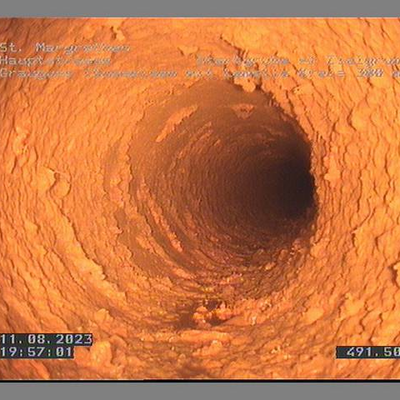

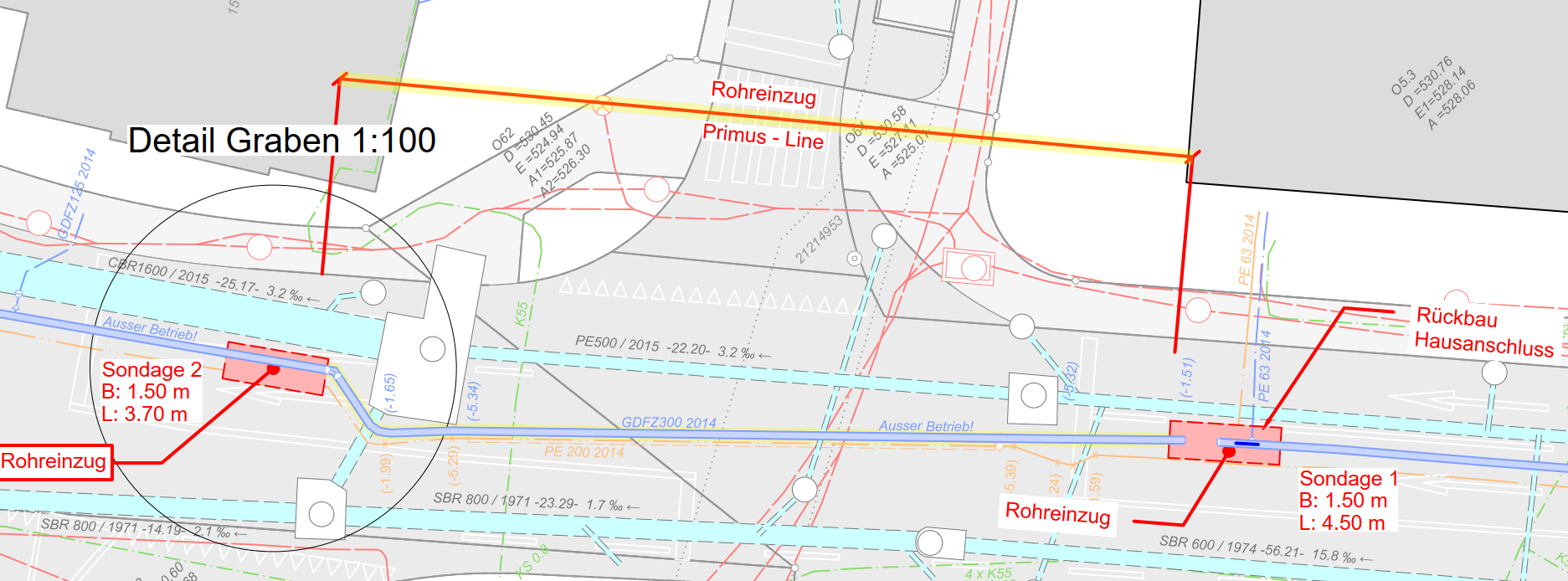

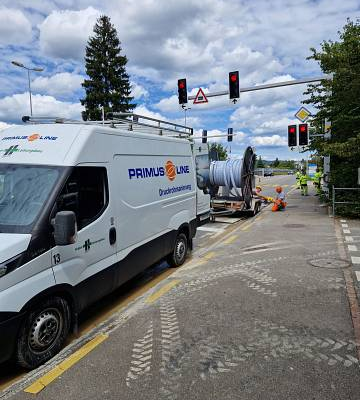

St. Margrethen (SG)

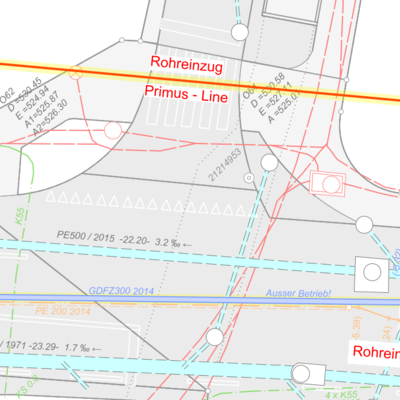

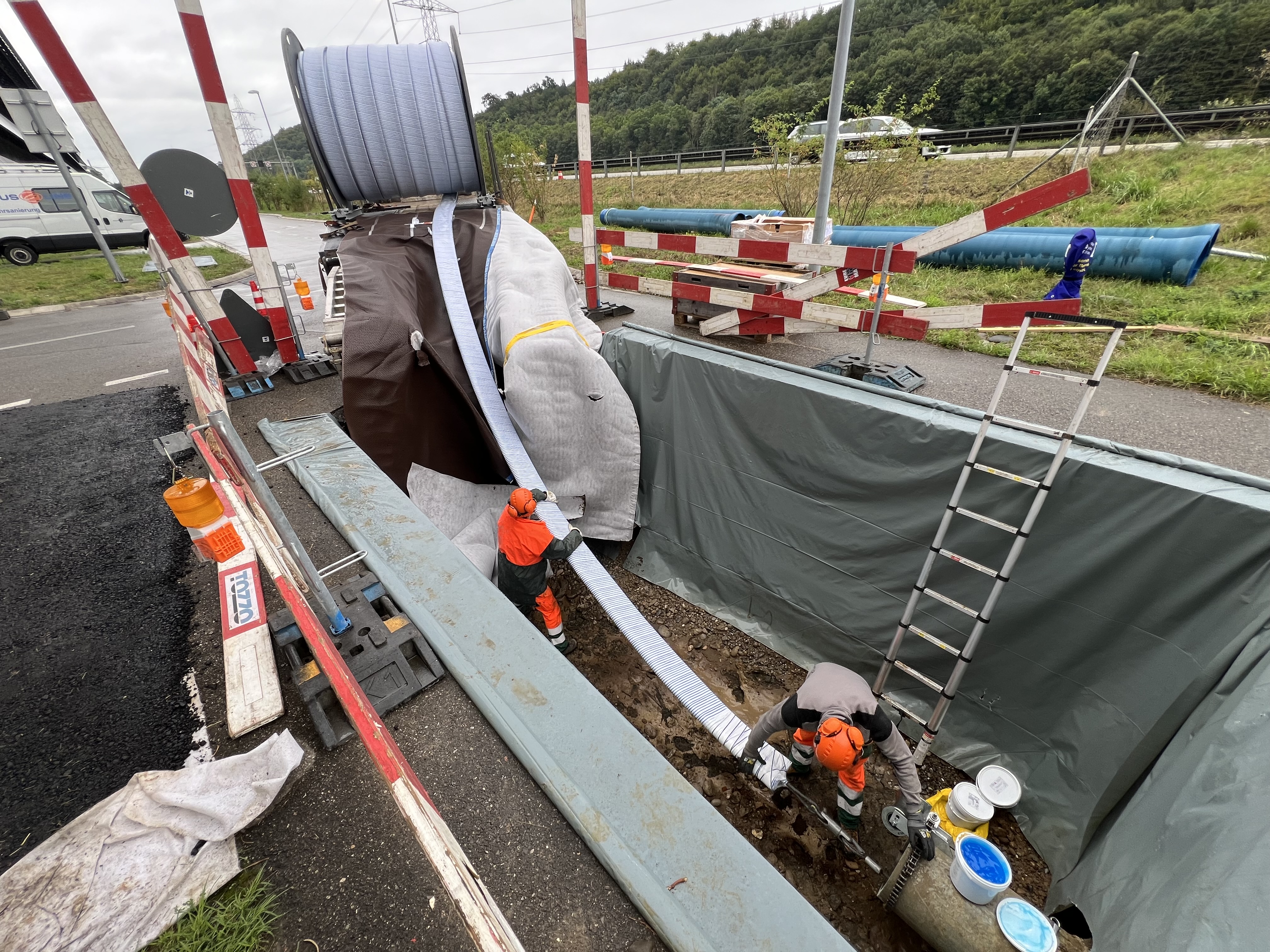

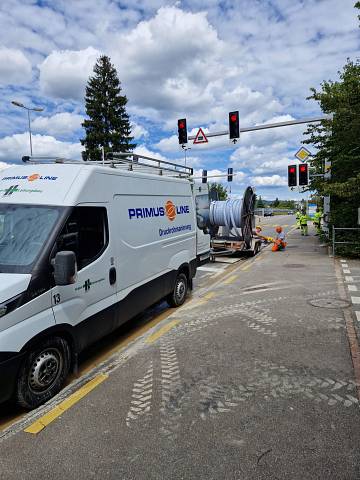

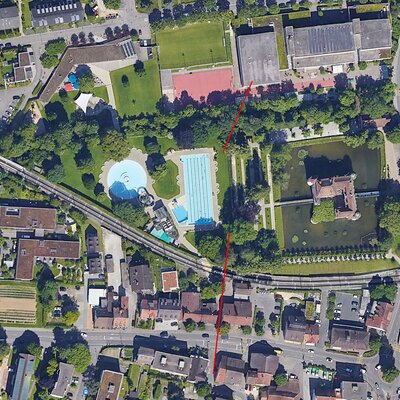

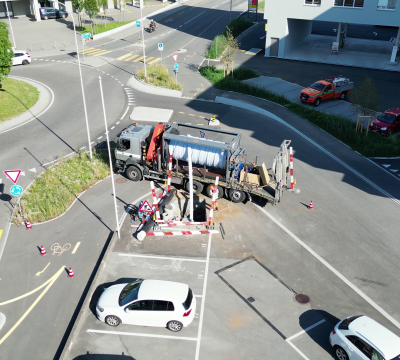

Für die Gemeinde St. Margrethen wird eine Trinkwasserleitung aus dem Jahre 1969 (530 Meter & mehrere 15° Bögen) mit dem Primus Line System saniert. Damit wird die Lebenserwartung um min. 50 Jahre verlängert.
Die Leitung quert Einfahrten zu Quartieren, Privatgrundstücke sowie Baumalleen. Eine kurze Sanierungszeit mit geringer beeinträchtigung des Verkehrs war daher erwünscht.
- Auftraggeber: Gemeinde St. Margrethen
- Verfahren: Primus Line
- Rohr: Altrohr DN 300 Stahl, 530 Meter / Primus Line ND-300-W
- Spezielles: Div. 15° Bögen, Ausführung der Sanierung in 5 Arbeitstagen
Dietikon (ZH)
Für die Stadt Dietikon wird eine leckhafte Trinkwasserleitung (70 Meter & 30° Bogen) mit dem Primus Line System saniert. Damit wird die Lebenserwartung um min. 50 Jahre verlängert. Die Leitung quert eine stark befahrene Hauptstrasse sowie eine SBB-Bahnlinie. Eine kurze Sanierungszeit mit geringer beeinträchtigung des Verkehrs ist mit dem Primus Line System möglich.
- Auftraggeber: Stadt Dietikon
- Verfahren: Primus Line
- Rohr: Altrohr DN 150 GG, 70 Meter / Primus Line ND-150-W
- Spezielles: Leitung quert stark befahrene Hauptstrasse sowie SBB-Bahnlinie, 1x 30° Bogen, Ausführung der Sanierung inkl. Druckprüfung in 4 Tagen
